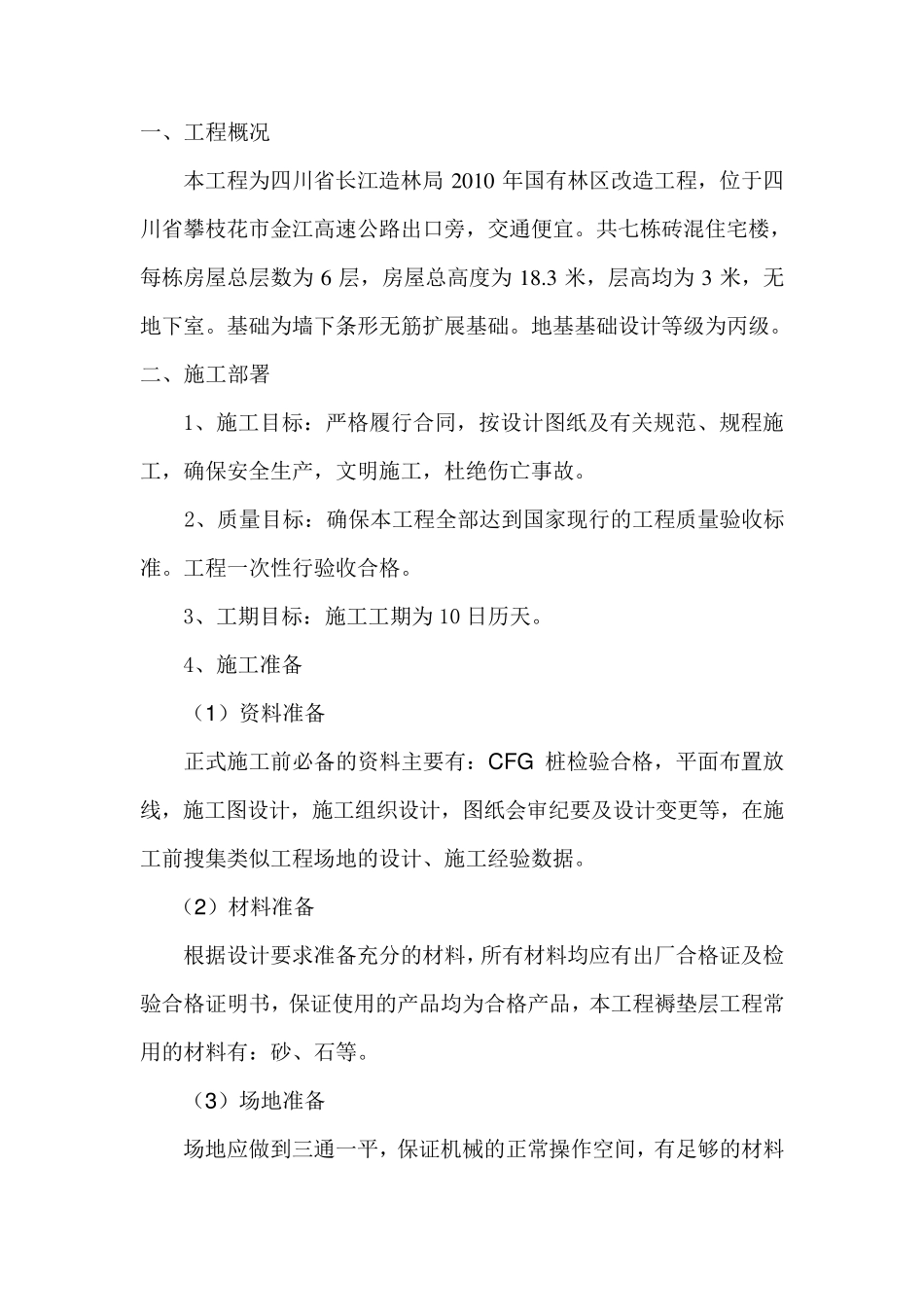

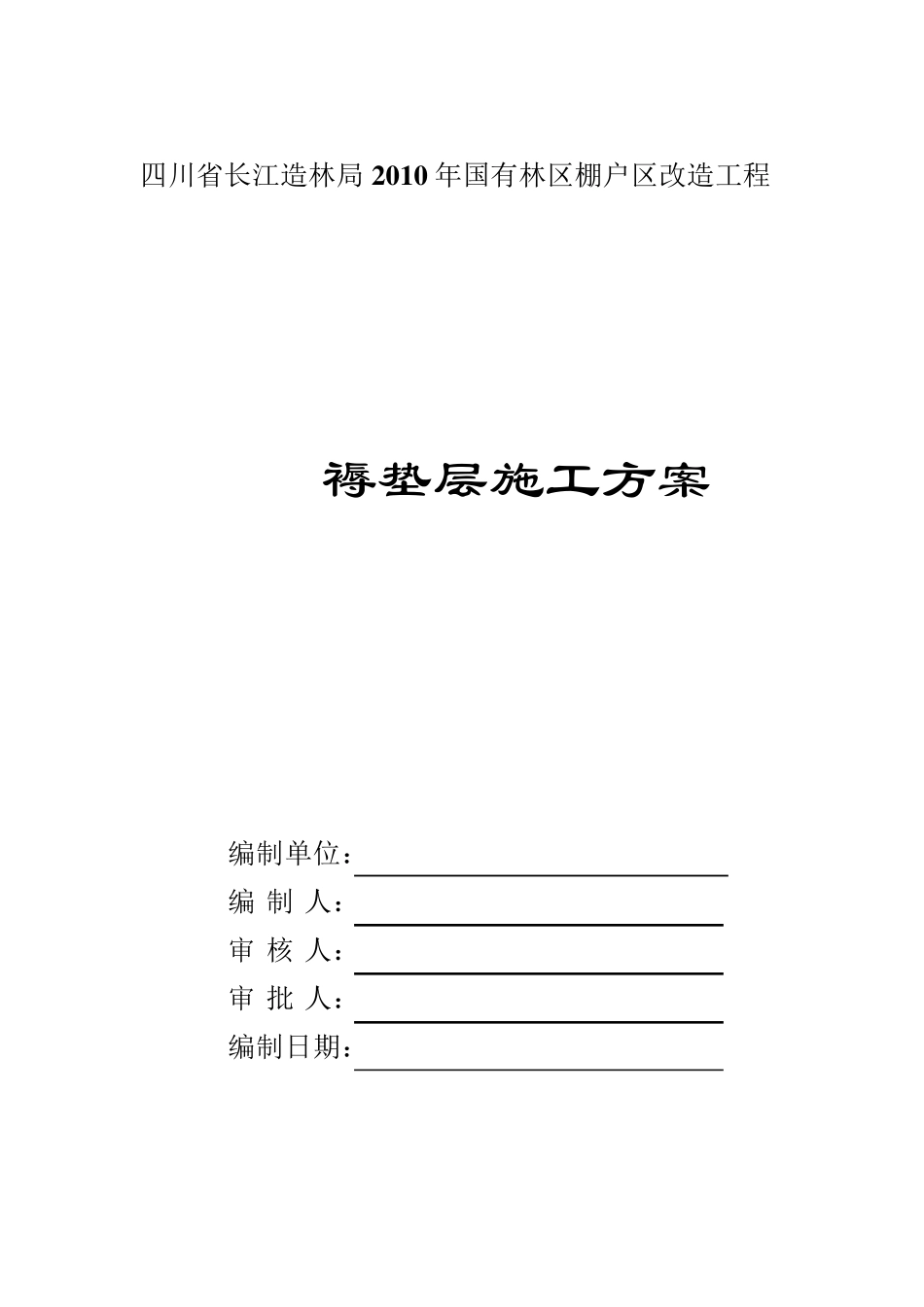

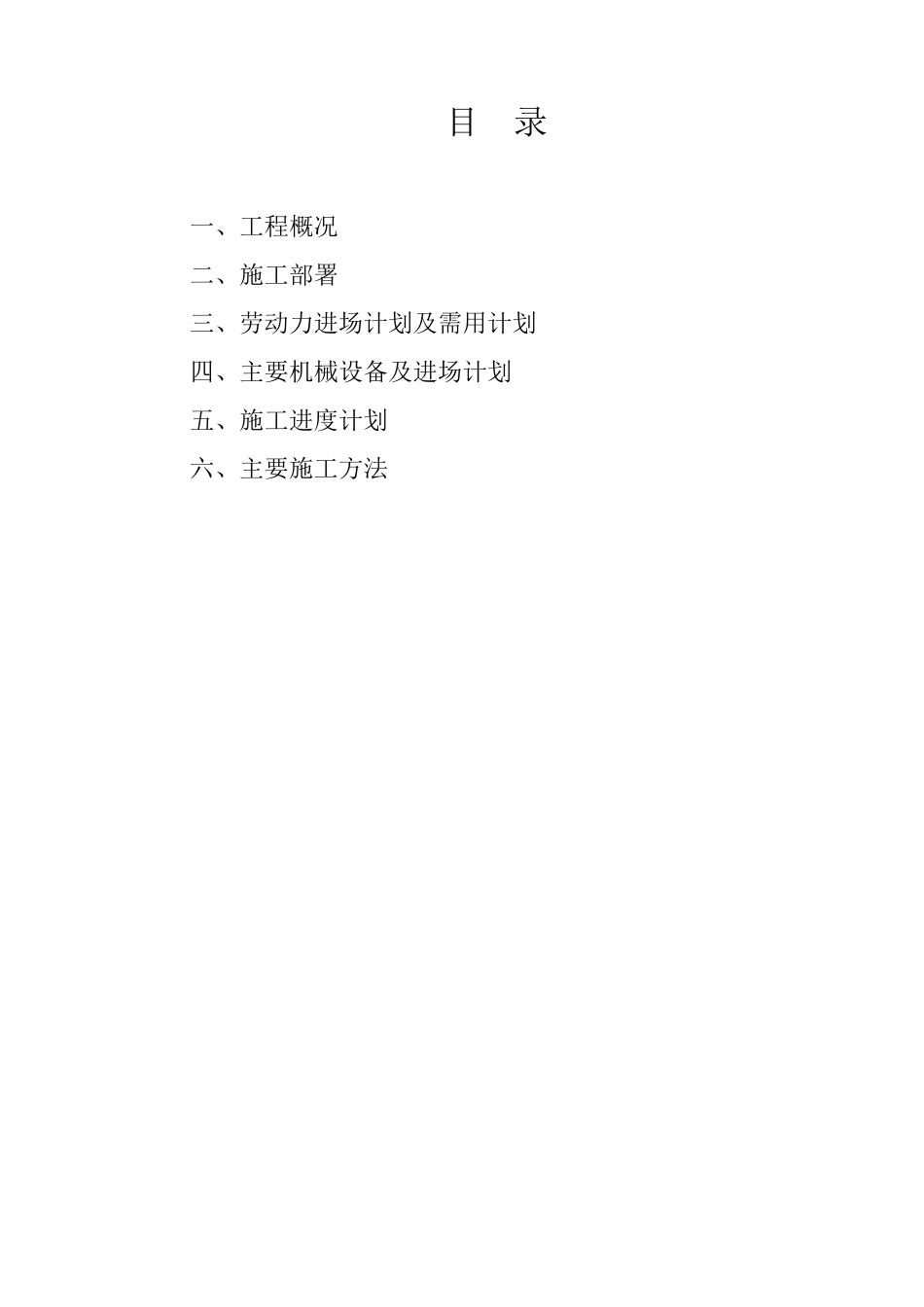

四川省长江造林局2 0 1 0 年国有林区棚户区改造工程 褥垫层施工方案 编制单位: 编 制 人: 审 核 人: 审 批 人: 编制日期: 目 录 一、工程概况 二、施工部署 三、劳动力进场计划及需用计划 四、主要机械设备及进场计划 五、施工进度计划 六、主要施工方法 一、工程概况 本工程为四川省长江造林局 2 0 1 0 年国有林区改造工程,位于四川省攀枝花市金江高速公路出口旁,交通便宜。共七栋砖混住宅楼,每栋房屋总层数为 6 层,房屋总高度为 1 8 .3 米,层高均为 3 米,无地下室。基础为墙下条形无筋扩展基础。地基基础设计等级为丙级。 二、施工部署 1、施工目标:严格履行合同,按设计图纸及有关规范、规程施工,确保安全生产,文明施工,杜绝伤亡事故。 2、质量目标:确保本工程全部达到国家现行的工程质量验收标准。工程一次性行验收合格。 3、工期目标:施工工期为 10 日历天。 4、施工准备 (1)资料准备 正式施工前必备的资料主要有:CFG 桩检验合格,平面布置放线,施工图设计,施工组织设计,图纸会审纪要及设计变更等,在施工前搜集类似工程场地的设计、施工经验数据。 (2)材料准备 根 据设计要求 准备充 分 的材料,所 有材料均应 有出厂 合格证 及检验合格证 明书 ,保证 使 用 的产品 均为合格产品 ,本工程褥 垫 层工程常用 的材料有:砂 、石 等。 (3)场地准备 场地应 做 到三 通一平,保证 机 械 的正常 操 作 空 间 ,有足 够 的材料搅拌场地等,材料的堆放场地。 (4 )机械准备 褥垫层机械设备主要有:搅拌机、平板振动器等,所有设备使用前应进行校准检修,在有效的使用期内使用,并且设备性能良好,使用正常。 三、劳动力进场计划及需用计划 (1)劳动力计划表 劳动力计划表 单位:人 工种级别 按工程施工阶段投入劳动力情况 定位放线、搅拌、铺设、压实、找平 电工 1 机械维修工 1 放线员 2 技工 20 普 工 60 搅拌司机 4 振捣工 10 (2)劳动力安排情况描述: ○1 .在进场施工前,根据项目经理部提出劳动力需用计划,根据需求总体部署劳动力。选择劳动技能好的专业施工队,特殊工种上岗人员持特殊上岗证。 ○2 . 劳动力进场后,经安全教育、质量培训、技术交底,并经专业知识考核后准予上岗。 四、主要机械设备及进场计划 (1)拟投入的主要施工机械设备 拟投入的主要施工机械设备表 机具名...
