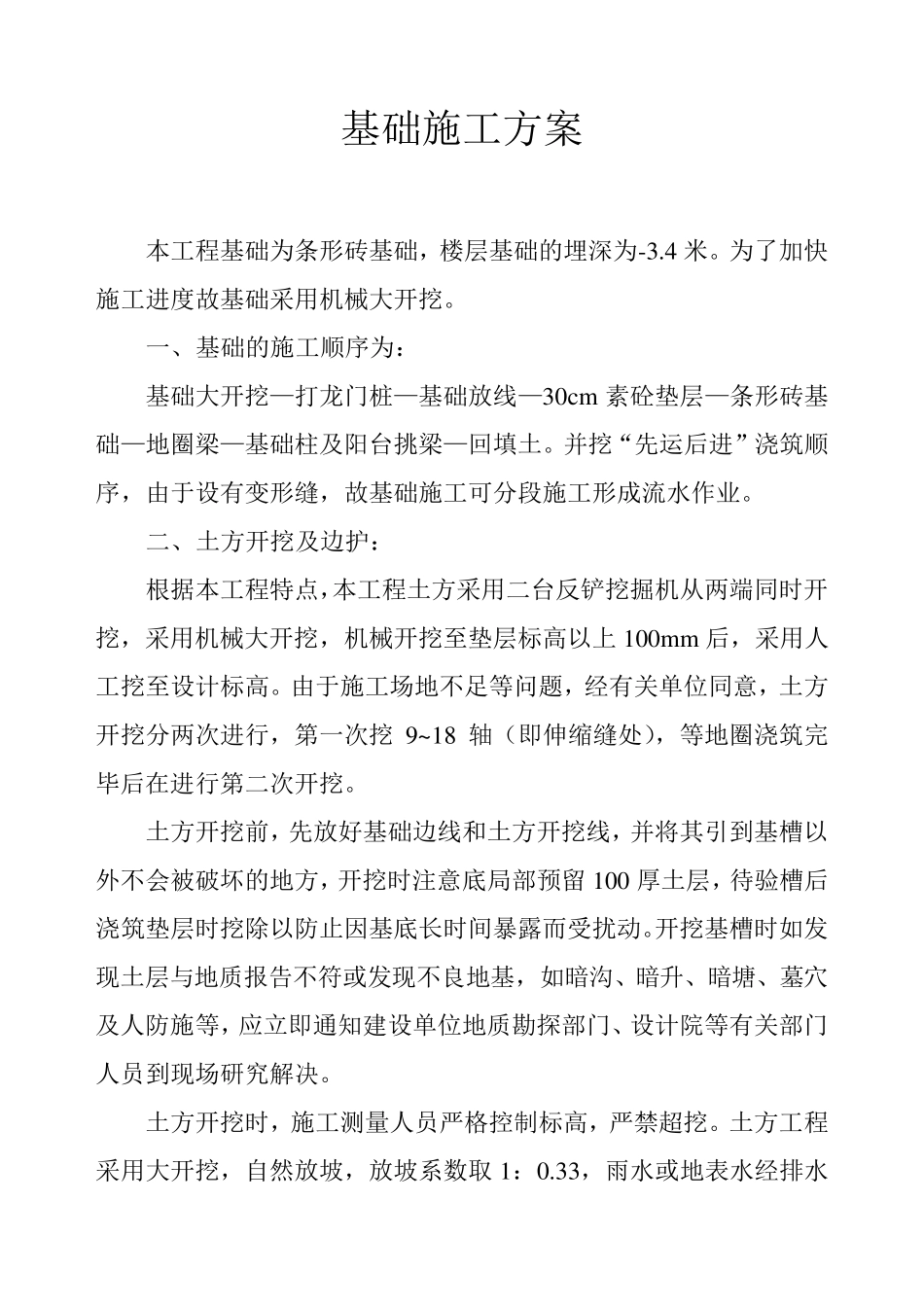

基础施工方案 本工程基础为条形砖基础,楼层基础的埋深为-3
为了加快施工进度故基础采用机械大开挖
一、基础的施工顺序为: 基础大开挖—打龙门桩—基础放线—30cm 素砼垫层—条形砖基础—地圈梁—基础柱及阳台挑梁—回填土
并挖“先运后进”浇筑顺序,由于设有变形缝,故基础施工可分段施工形成流水作业
二、土方开挖及边护: 根据本工程特点,本工程土方采用二台反铲挖掘机从两端同时开挖,采用机械大开挖,机械开挖至垫层标高以上 100mm 后,采用人工挖至设计标高
由于施工场地不足等问题,经有关单位同意,土方开挖分两次进行,第一次挖9~18 轴(即伸缩缝处),等地圈浇筑完毕后在进行第二次开挖
土方开挖前,先放好基础边线和土方开挖线,并将其引到基槽以外不会被破坏的地方,开挖时注意底局部预留 100 厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基槽时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采用大开挖,自然放坡,放坡系数取 1:0

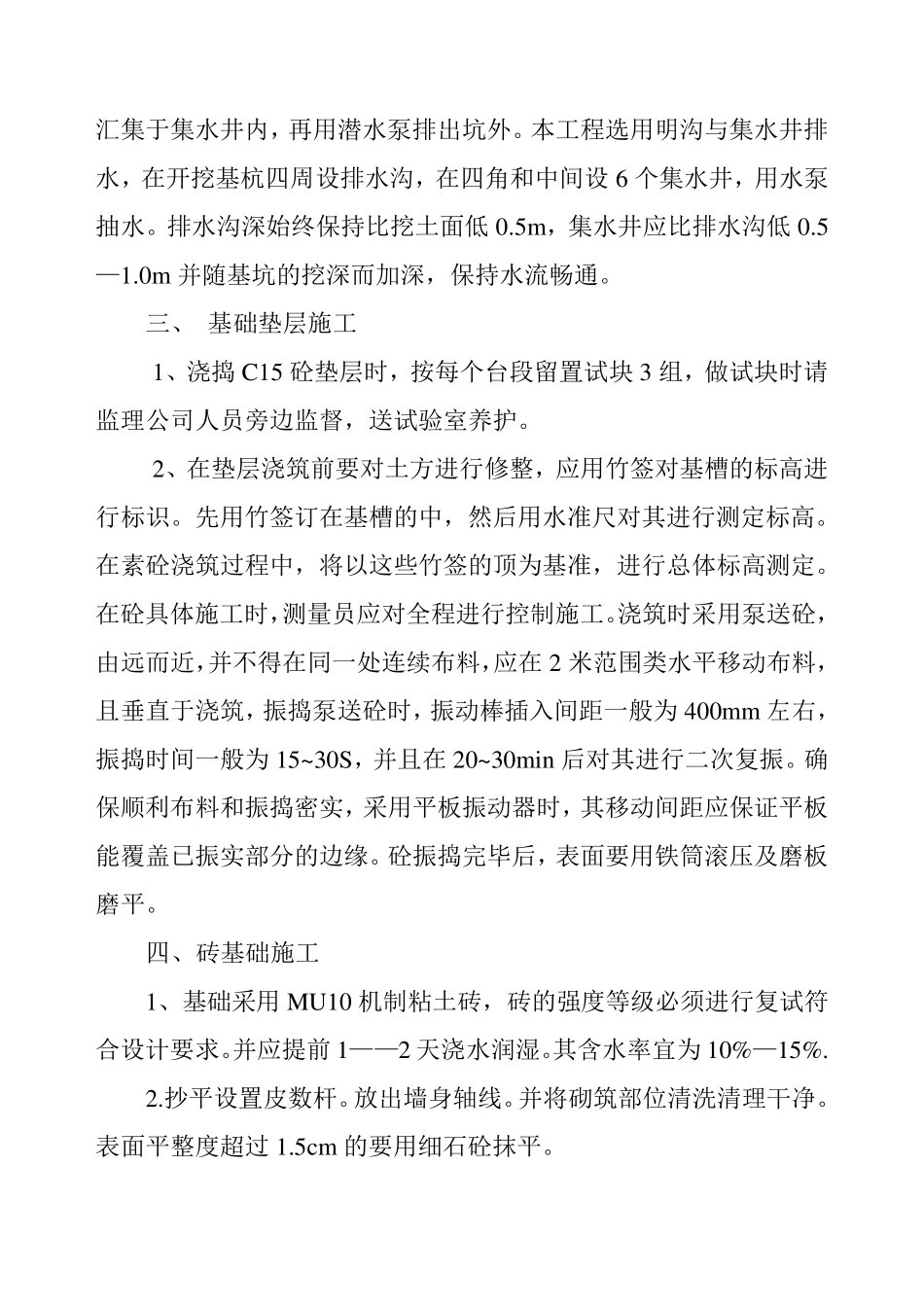

33,雨水或地表水经排水汇集于集水井内,再用潜水泵排出坑外
本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角和中间设6 个集水井,用水泵抽水
排水沟深始终保持比挖土面低0
5m,集水井应比排水沟低0
0m 并随基坑的挖深而加深,保持水流畅通
三、 基础垫层施工 1、浇捣 C15 砼垫层时,按每个台段留置试块 3 组,做试块时请监理公司人员旁边监督,送试验室养护
2、在垫层浇筑前要对土方进行修整,应用竹签对基槽的标高进行标识
先用竹签订在基槽的中,然后用水准尺对其进行测定标高
在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定
在砼具体施工时,
