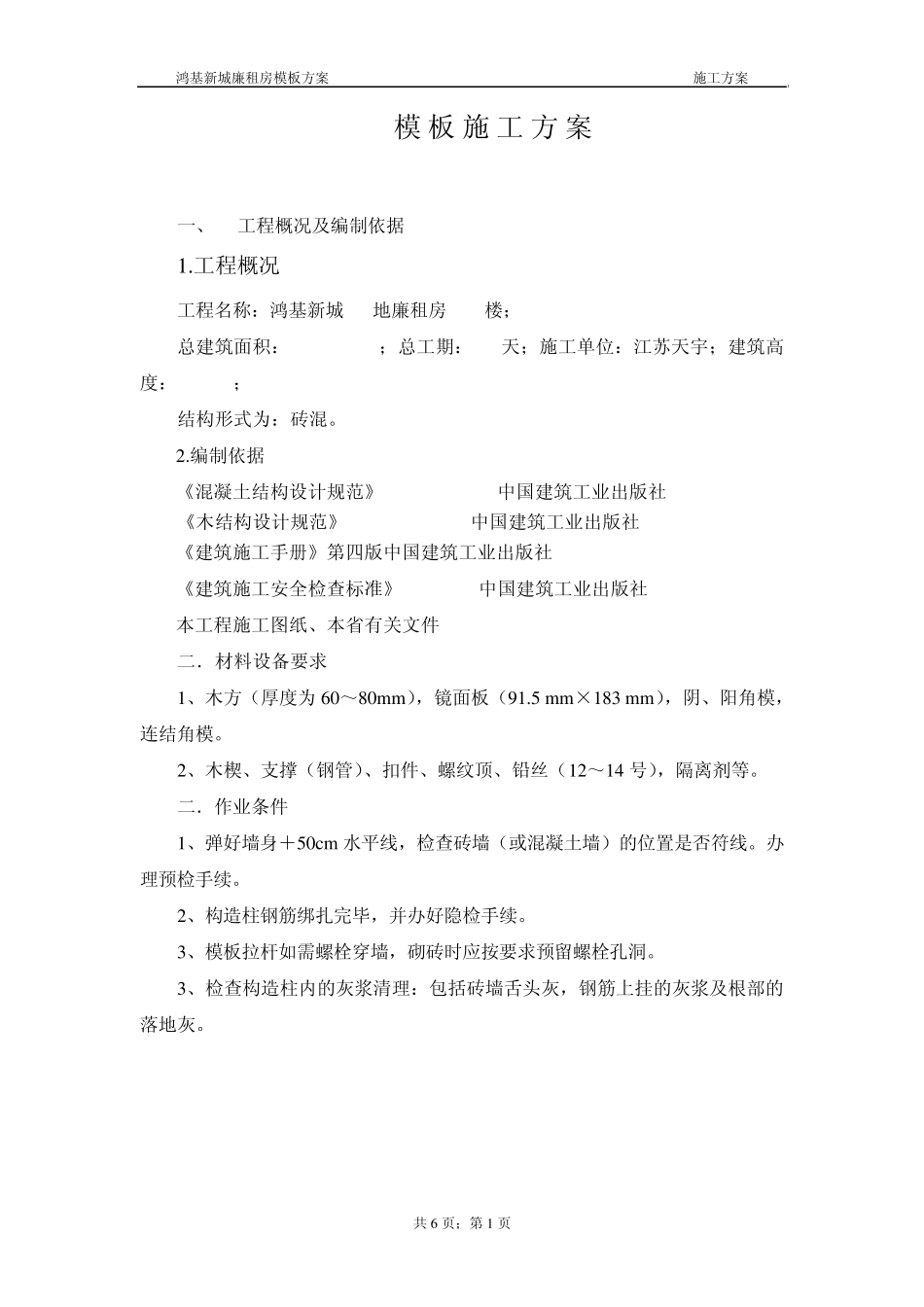

鸿基新城廉租房模板方案 施工方案 共6 页;第1 页 模板施工方案 一、 工程概况及编制依据 1
工程概况 工程名称:鸿基新城20#地廉租房1-4#楼; 总建筑面积:13564
62m2;总工期:380天;施工单位:江苏天宇;建筑高度:17
85m; 结构形式为:砖混
编制依据 《混凝土结构设计规范》GB50010-2002中国建筑工业出版社 《木结构设计规范》GB 50005-2003中国建筑工业出版社 《建筑施工手册》第四版中国建筑工业出版社 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社 本工程施工图纸、本省有关文件 二.材料设备要求 1、木方(厚度为60~80m m ),镜面板(91
5 m m ×183 m m ),阴、阳角模,连结角模
2、木楔、支撑(钢管)、扣件、螺纹顶、铅丝(12~14 号),隔离剂等
二.作业条件 1、弹好墙身+50cm 水平线,检查砖墙(或混凝土墙)的位置是否符线
办理预检手续
2、构造柱钢筋绑扎完毕,并办好隐检手续
3、模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞
3、检查构造柱内的灰浆清理:包括砖墙舌头灰,钢筋上挂的灰浆及根部的落地灰

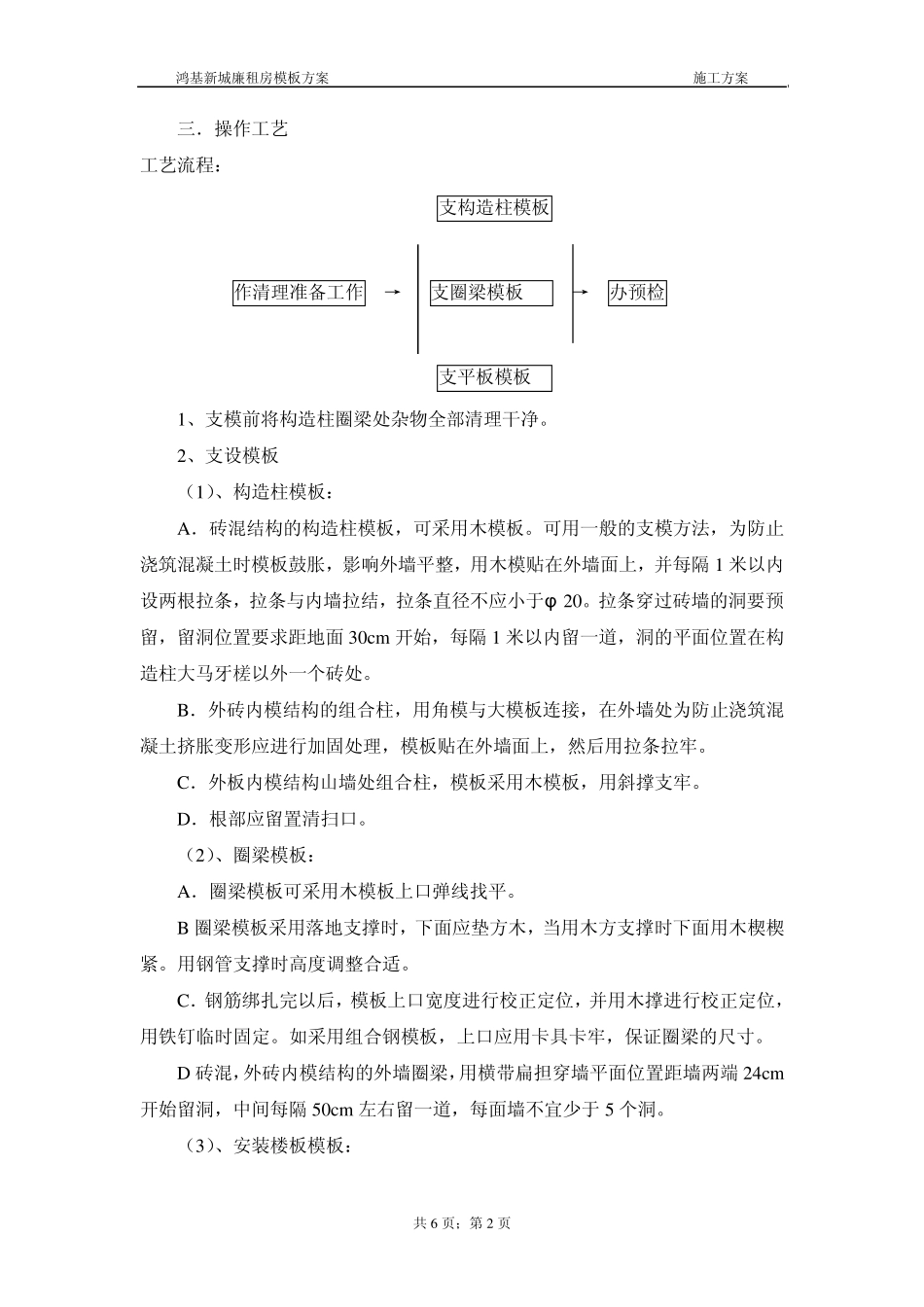

鸿基新城廉租房模板方案 施工方案 共6 页;第2 页 三.操作工艺 工艺流程: 支构造柱模板 作清理准备工作 → 支圈梁模板 → 办预检 支平板模板 1、支模前将构造柱圈梁处杂物全部清理干净
2、支设模板 (1)、构造柱模板: A.砖混结构的构造柱模板,可采用木模板
可用一般的支模方法,为防止浇筑混凝土时模板鼓胀,影响外墙平整,用木模贴在外墙面上,并每隔 1 米以内设两根拉条,拉条与内墙拉结,拉条直径不应小于φ 20
拉条穿过砖墙的洞要预留,留洞位置要求距地面 30cm 开始,每隔 1 米以内留一道,洞的平面位置在构造柱大马牙槎以外一个砖处
B.外砖内模结构的组合柱
