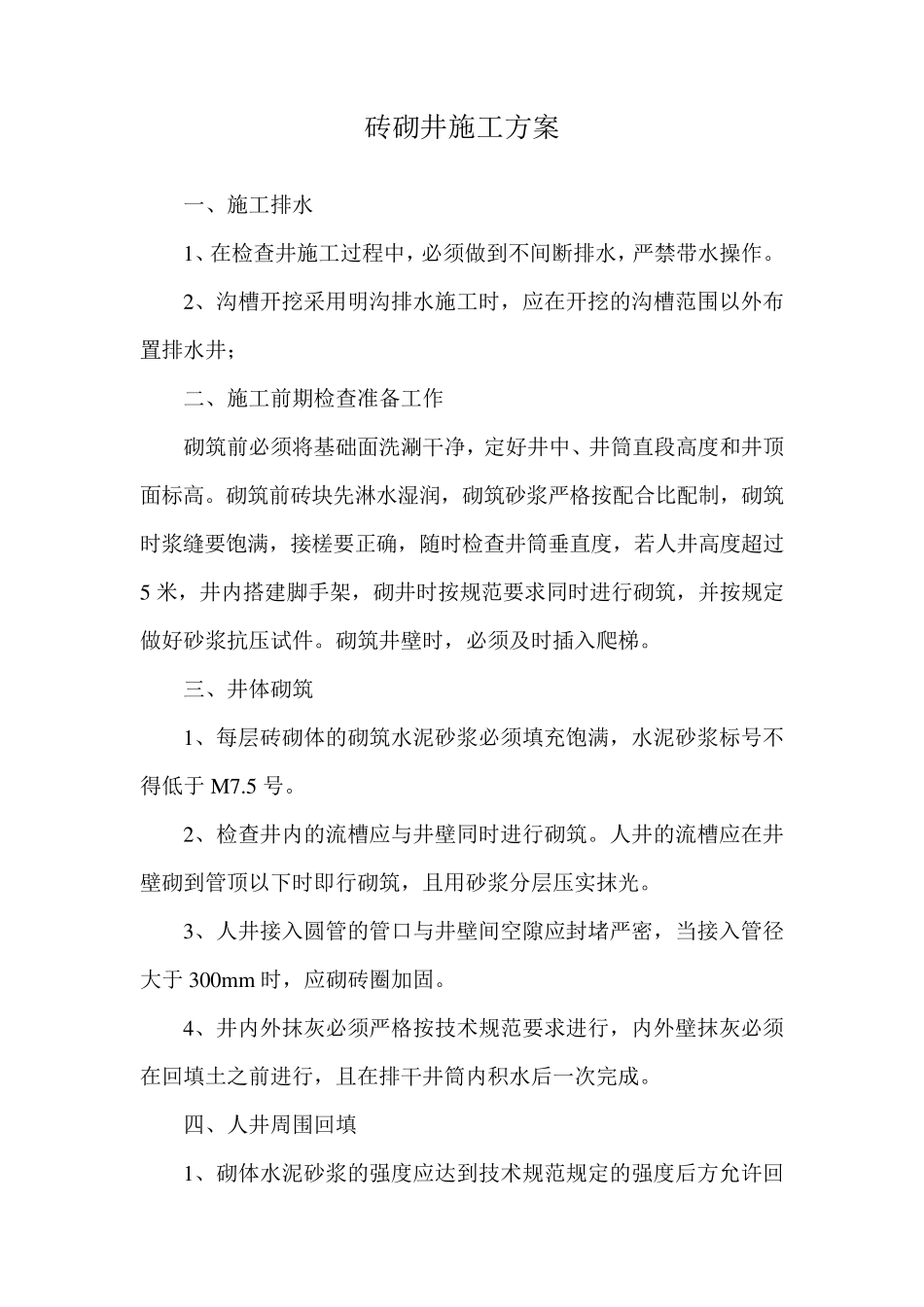

砖砌井施工方案 一、施工排水 1、在检查井施工过程中,必须做到不间断排水,严禁带水操作
2、沟槽开挖采用明沟排水施工时,应在开挖的沟槽范围以外布置排水井; 二、施工前期检查准备工作 砌筑前必须将基础面洗涮干净,定好井中、井筒直段高度和井顶面标高
砌筑前砖块先淋水湿润,砌筑砂浆严格按配合比配制,砌筑时浆缝要饱满,接槎要正确,随时检查井筒垂直度,若人井高度超过5 米,井内搭建脚手架,砌井时按规范要求同时进行砌筑,并按规定做好砂浆抗压试件
砌筑井壁时,必须及时插入爬梯
三、井体砌筑 1、每层砖砌体的砌筑水泥砂浆必须填充饱满,水泥砂浆标号不得低于 M7
2、检查井内的流槽应与井壁同时进行砌筑
人井的流槽应在井壁砌到管顶以下时即行砌筑,且用砂浆分层压实抹光
3、人井接入圆管的管口与井壁间空隙应封堵严密,当接入管径大于 300mm时,应砌砖圈加固
4、井内外抹灰必须严格按技术规范要求进行,内外壁抹灰必须在回填土之前进行,且在排干井筒内积水后一次完成

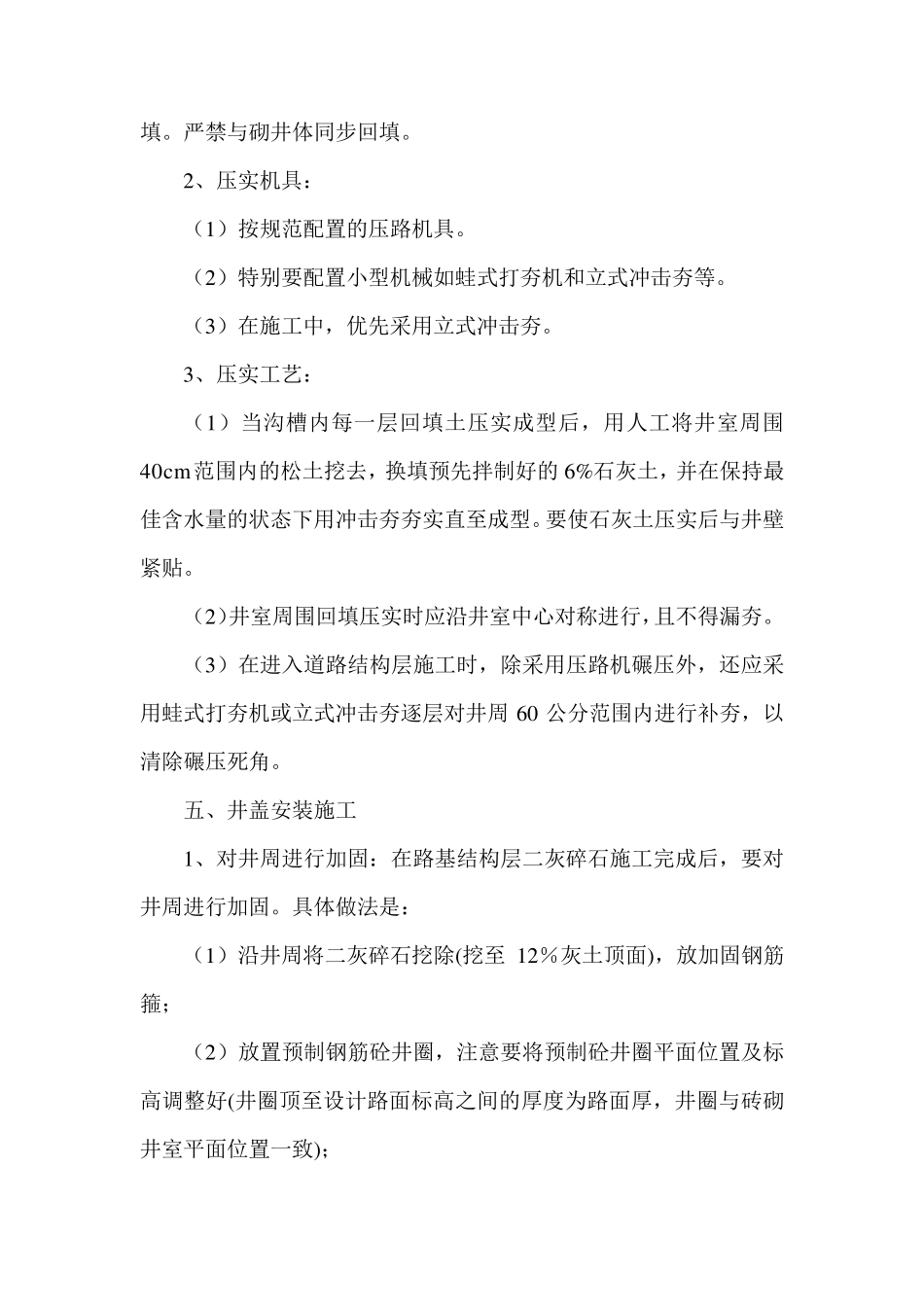

四、人井周围回填 1、砌体水泥砂浆的强度应达到技术规范规定的强度后方允许回填
严禁与砌井体同步回填
2、压实机具: (1)按规范配置的压路机具
(2)特别要配置小型机械如蛙式打夯机和立式冲击夯等
(3)在施工中,优先采用立式冲击夯
3、压实工艺: (1)当沟槽内每一层回填土压实成型后,用人工将井室周围40cm 范围内的松土挖去,换填预先拌制好的 6%石灰土,并在保持最佳含水量的状态下用冲击夯夯实直至成型
要使石灰土压实后与井壁紧贴
(2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯
(3)在进入道路结构层施工时,除采用压路机碾压外,还应采用蛙式打夯机或立式冲击夯逐层对井周 60 公分范围内进行补夯,以清除碾压死角

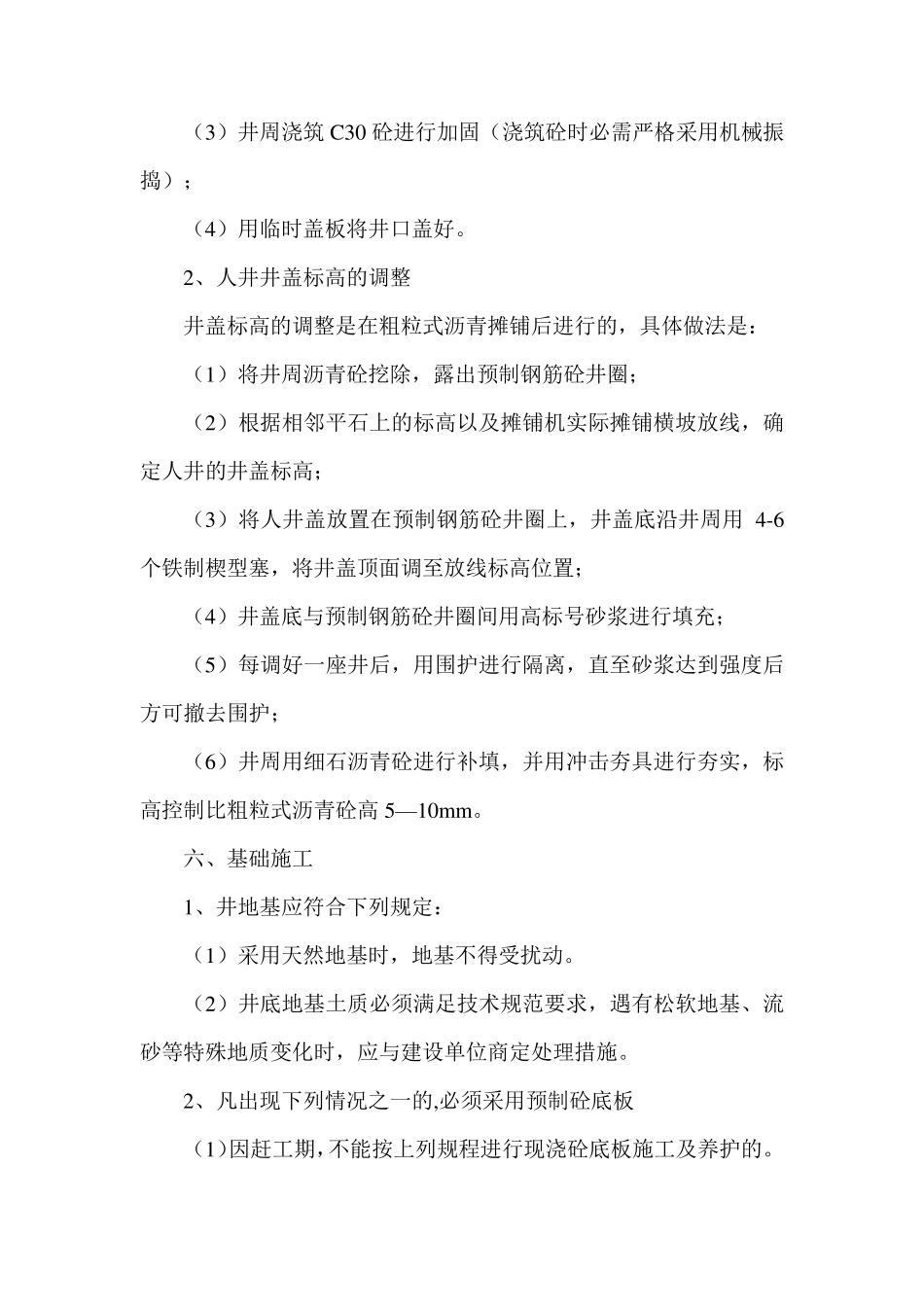

五、井盖安装施工 1、对井周进行加固:在路基结构层二灰碎石施工完成后,要对井周进行加固
