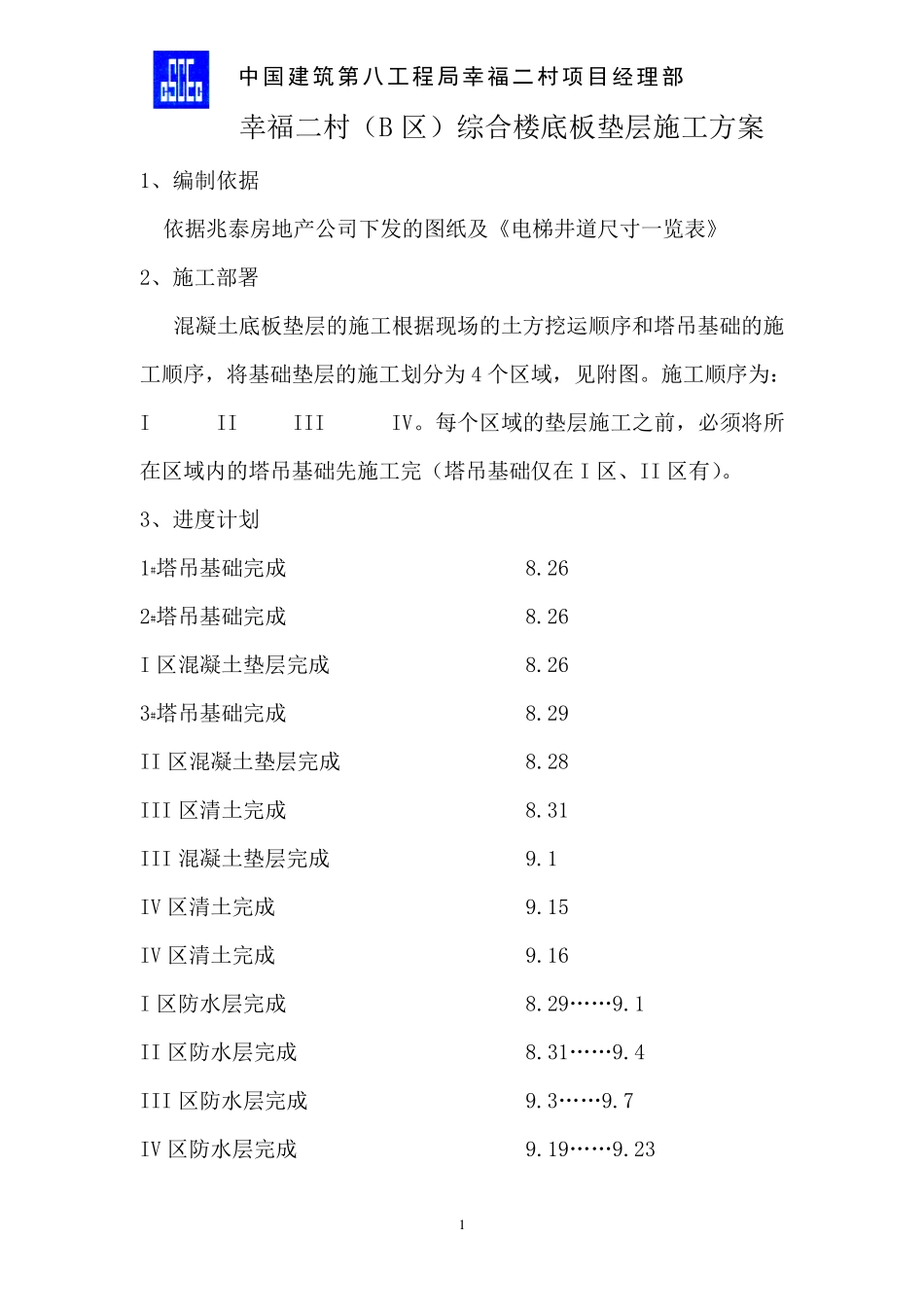

中国建筑第八工程局 幸福二村项目经理部 1 幸福二村(B 区)综合楼底板垫层施工方案 1、编制依据 依据兆泰房地产公司下发的图纸及《电梯井道尺寸一览表》 2、施工部署 混凝土底板垫层的施工根据现场的土方挖运顺序和塔吊基础的施工顺序,将基础垫层的施工划分为4 个区域,见附图
施工顺序为:I II III IV
每个区域的垫层施工之前,必须将所在区域内的塔吊基础先施工完(塔吊基础仅在I 区、II 区有)
3、进度计划 1#塔吊基础完成 8
26 2#塔吊基础完成 8
26 I 区混凝土垫层完成 8
26 3#塔吊基础完成 8
29 II 区混凝土垫层完成 8
28 III 区清土完成 8
31 III 混凝土垫层完成 9
1 IV 区清土完成 9
15 IV 区清土完成 9

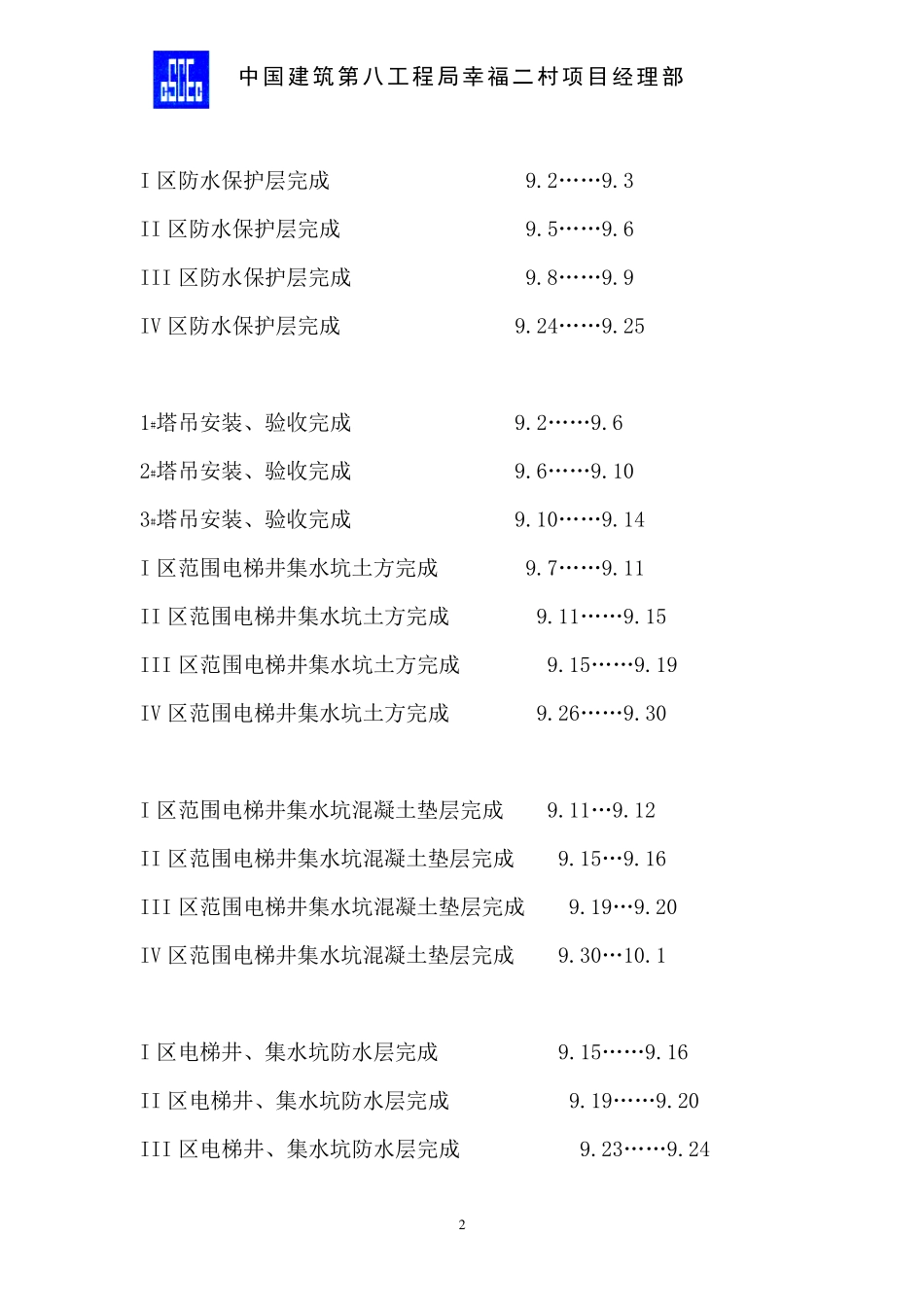

16 I 区防水层完成 8

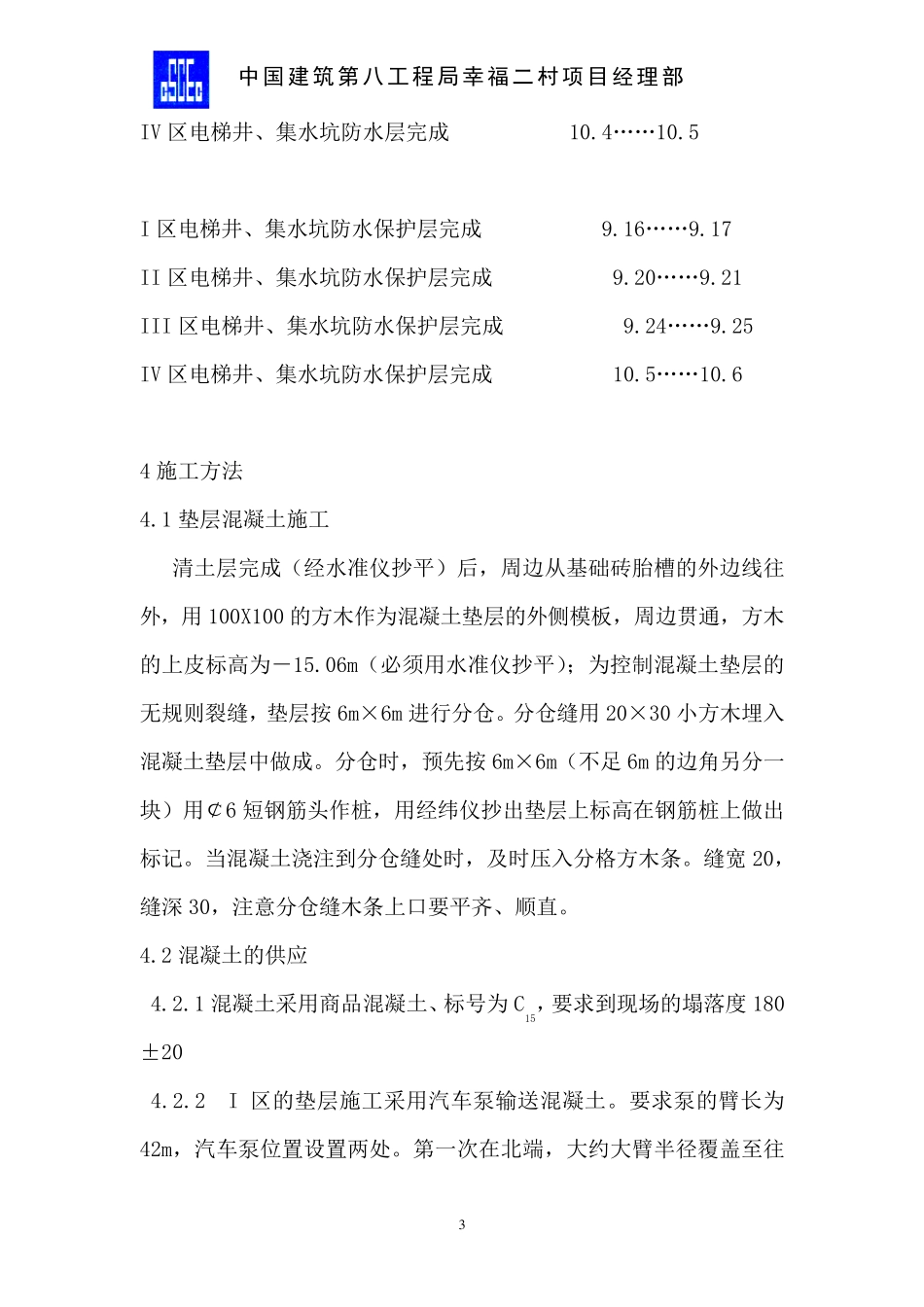

1 II 区防水层完成 8
4 III 区防水层完成 9
7 IV 区防水层完成 9
23 中国建筑第八工程局 幸福二村项目经理部 2 I 区防水保护层完成 9
3 II 区防水保护层完成 9
6 III 区防水保护层完成 9
9 IV 区防水保护层完成 9
25 1#塔吊安装、验收完成 9
6 2#塔吊安装、验收完成 9
10 3#塔吊安装、验收完成 9
14 I 区范围电梯井集水坑土方完成 9
11 II 区范围电梯井集水坑土方完成 9
15 III 区范围电梯井集水坑土方完成 9
19 IV 区范围电梯井集水坑土方完成 9
30 I 区范围电梯井集水坑混凝土垫层完成 9
12 II 区范围电梯井集水坑混凝土垫层完成 9
16 III 区范围电梯井集水坑混凝土垫层完成 9
