中铁十四局集团成绵乐铁路工程指挥部第三工区 技术交底书 单位/部门:工程部(章) 主 送 单 位 龚 才 友 结 构 工 班 编 号 CMLZQ4-3-JD-007 工 程 名 称 /部 位 砼 支 撑 及 砼 围 檩 施 工 日 期 2010 年 10 月 26 日 关于机场路隧道砼支撑及砼围檩施工的技术交底 1
工程简介 机 场 路 隧 道 起 止 里 程 为DK165+530~ DK170+920, 全 长5390m
隧 道 位于 成 都 市 区 , 全 隧 采 用 明 挖 顺 作 法
隧 道 从 成 都 南 站 出 站 后 , 分 别 下 穿 西 环 联 络 线铁 路 桥 、三环 路 蓝天立交桥 、三环 路 匝道 桥 、成 雅高速公路 立交桥 、机 场 高速公路 、绕城高速公路 等, 紧沿机 场 高速公路 左侧行进
DK167+790 至大里 程 段第一层支撑 采 用 钢筋砼 支 撑 及 钢筋砼 围 檩
DK167+500~ DK167+790 段第二层支 撑 采 用钢筋砼 支 撑 及 钢筋砼 围 檩
2、施工方案 2
1 工 艺流程 图如下 : 基槽开挖 垫层处理 放点画线 进行钢筋绑扎 砼 成 品养护 拆模 养护 2

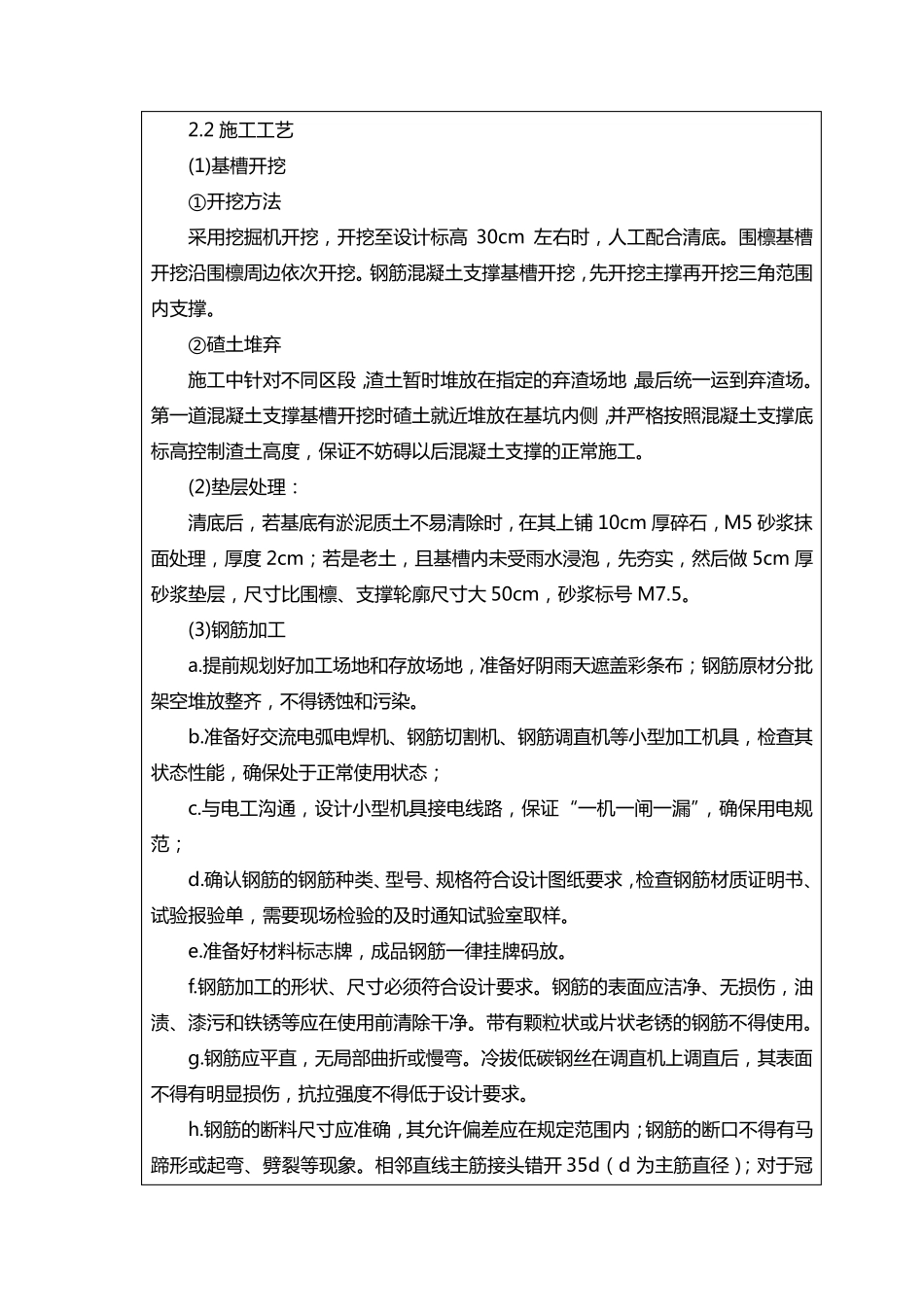

2 施工工艺 (1)基槽开挖 ①开挖方法 采用挖掘机开挖,开挖至设计标高 30cm 左右时,人工配合清底
围檩基槽开挖沿围檩周边依次开挖
钢筋混凝土支撑基槽开挖,先开挖主撑再开挖三角范围内支撑
②碴土堆弃 施工中针对不同区段,渣土暂时堆放在指定的弃渣场地,最后统一运到弃渣场
第一道混凝土支撑基槽开挖时碴土就近堆放在基坑内侧,并严格按照混凝土支撑底标高控制渣土高度,保证不妨碍以后混凝土支撑的正常施工

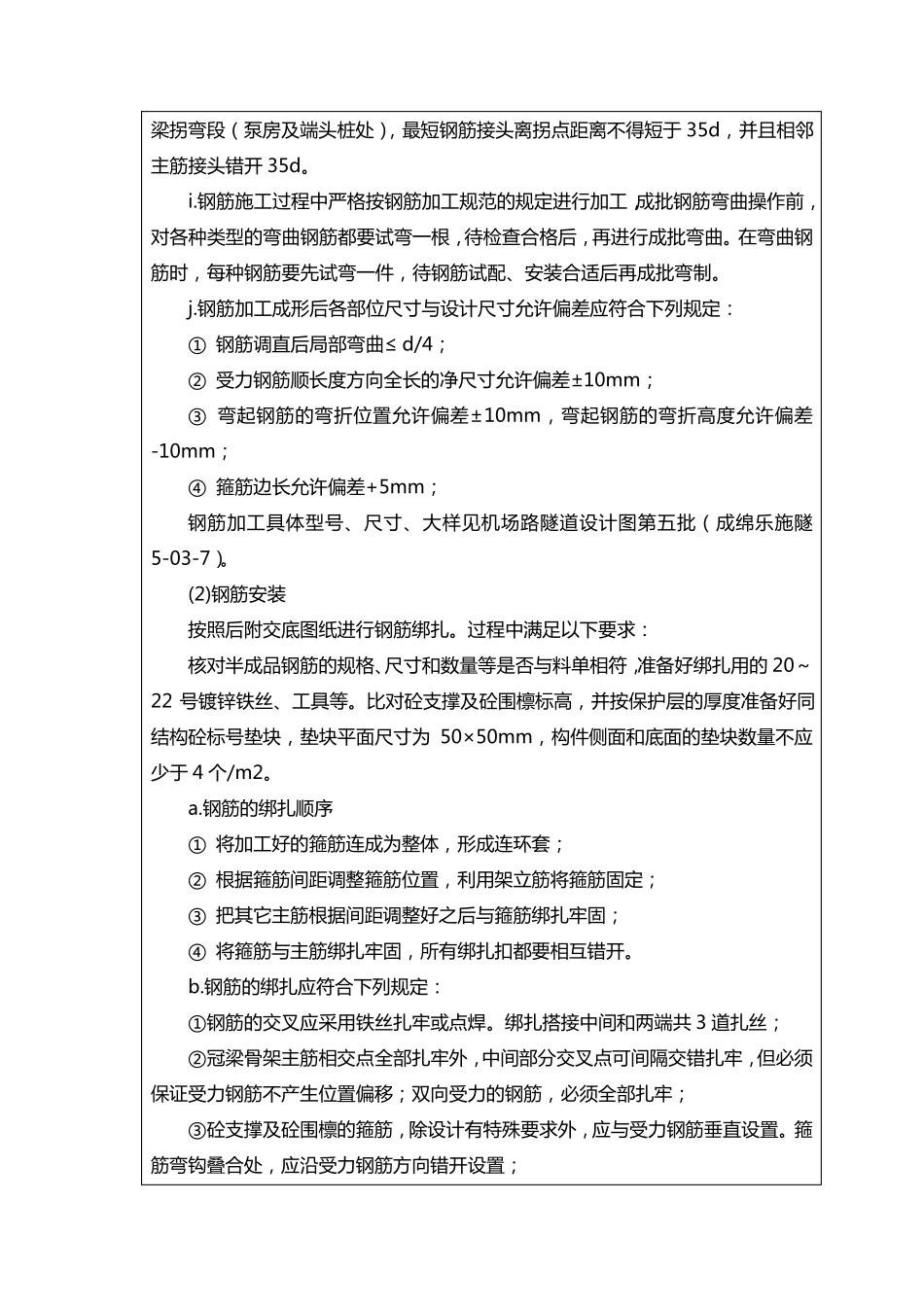

(2)垫层处理: 清底后,若基底有淤泥质土不易清除时,在其上铺 10cm 厚碎石,M5 砂浆抹面处理,厚度 2cm;若是老土,且基槽
