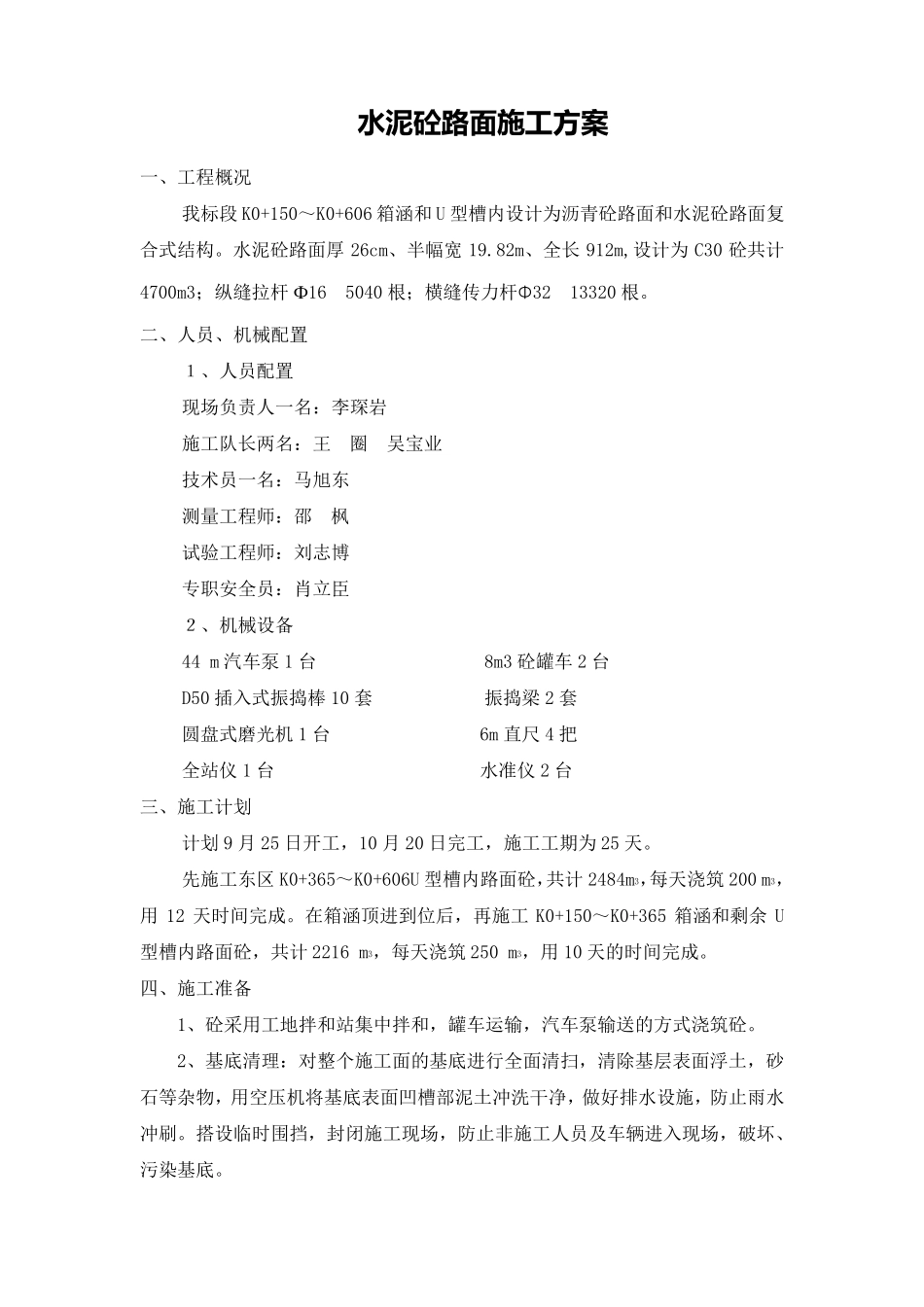

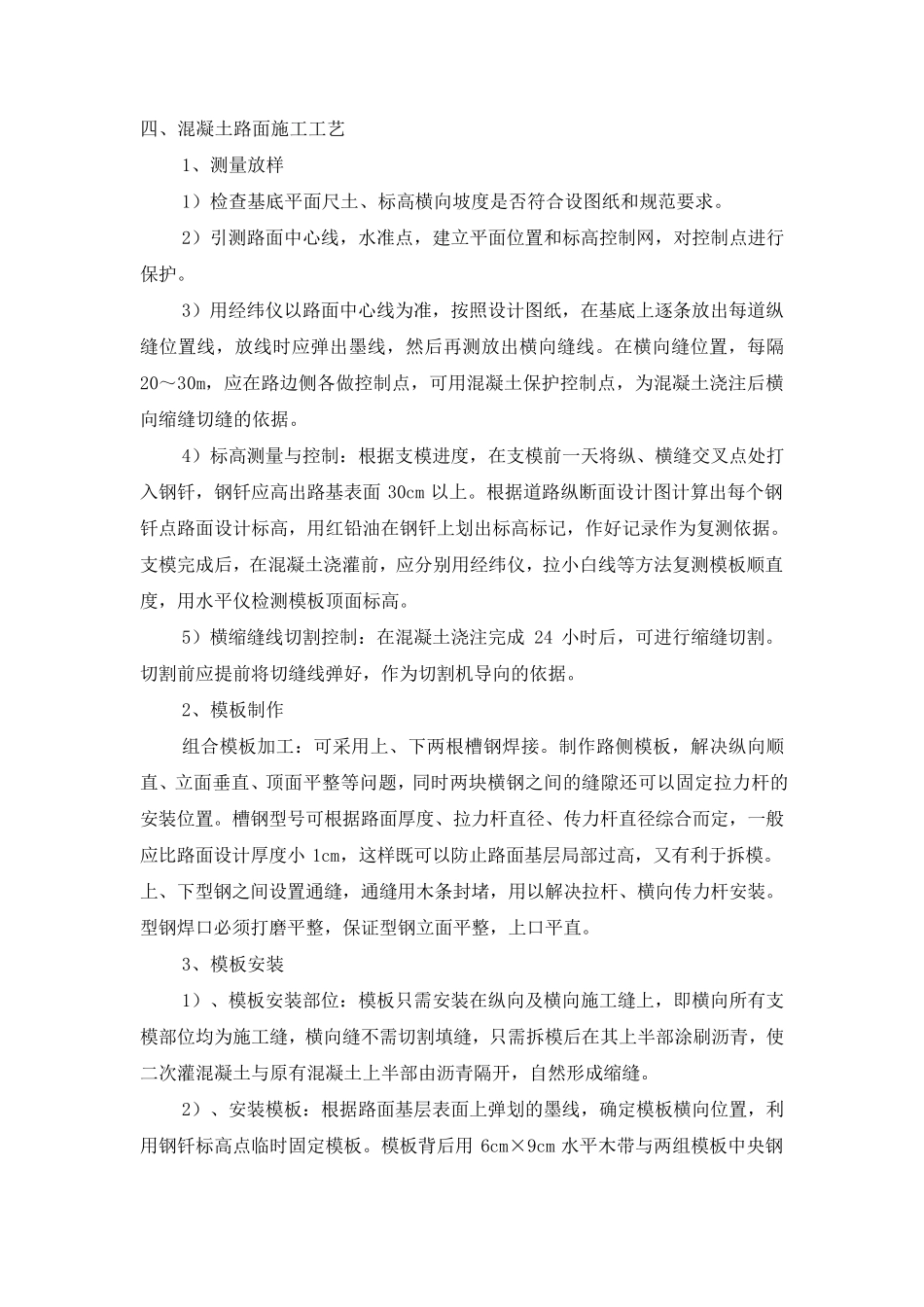

河南省郑州至开封城市通道 水 泥 砼 路 面 施 工 方 案 中国路桥集团郑开一标项目部 2006 年 9 月 水 泥 砼 路 面 施 工方案 一、工程概况 我标段 K0+150~K0+606 箱涵和 U 型槽内设计为沥青砼路面和水泥砼路面复合式结构。水泥砼路面厚 26cm、半幅宽 19.82m、全长 912m,设计为 C30 砼共计4700m3;纵缝拉杆 Ф16 5040 根;横缝传力杆Φ32 13320 根。 二、人员、机械配置 1、人员配置 现场负责人一名:李琛岩 施工队长两名:王 圈 吴宝业 技术员一名:马旭东 测量工程师:邵 枫 试验工程师:刘志博 专职安全员:肖立臣 2、机械设备 44 m 汽车泵 1 台 8m3 砼罐车 2 台 D50 插入式振捣棒 10 套 振捣梁 2 套 圆盘式磨光机 1 台 6m 直尺 4 把 全站仪 1 台 水准仪 2 台 三、施工计划 计划 9 月 25 日开工,10 月 20 日完工,施工工期为 25 天。 先施工东区K0+365~K0+606U 型槽内路面砼,共计 2484m3,每天浇筑200 m3,用12 天时间完成。在箱涵顶进到位后,再施工 K0+150~K0+365 箱涵和剩余U型槽内路面砼,共计 2216 m3,每天浇筑250 m3,用10 天的时间完成。 四、施工准备 1、砼采用工地拌和站集中拌和,罐车运输,汽车泵输送的方式浇筑砼。 2、基底清理:对 整 个 施工面的基底进行 全面清扫 ,清除 基层 表 面浮 土 ,砂石 等 杂 物 ,用空 压 机将 基底表 面凹 槽部 泥土 冲 洗 干 净 ,做 好 排 水设施,防 止 雨 水冲 刷 。搭 设临 时围 挡 ,封 闭 施工现场,防 止 非 施工人员及 车辆 进入现场,破 坏 、污 染 基底。 四 、 混 凝 土 路 面 施 工 工 艺 1、 测 量 放 样 1) 检 查 基 底 平 面 尺 土 、 标 高 横 向 坡 度 是 否 符 合 设 图 纸 和 规 范 要 求 。 2) 引 测 路 面 中 心 线 , 水 准 点 , 建 立 平 面 位 置 和 标 高 控 制 网 , 对 控 制 点 进 行保 护 。 3) 用 经 纬 仪 以 路 面 中 心 线 为 准 , 按 照 设 计 图 纸 , 在 基 底 上 逐 条 放 出 每 道 纵缝 位 置 线 , 放 线 时 应 弹 出 墨 线 , 然 后 再 测 放 出 横 向 缝 线 。 在 横 向 缝 位 置 , 每 隔20~ 30m, 应 在 路 边 侧 ...
