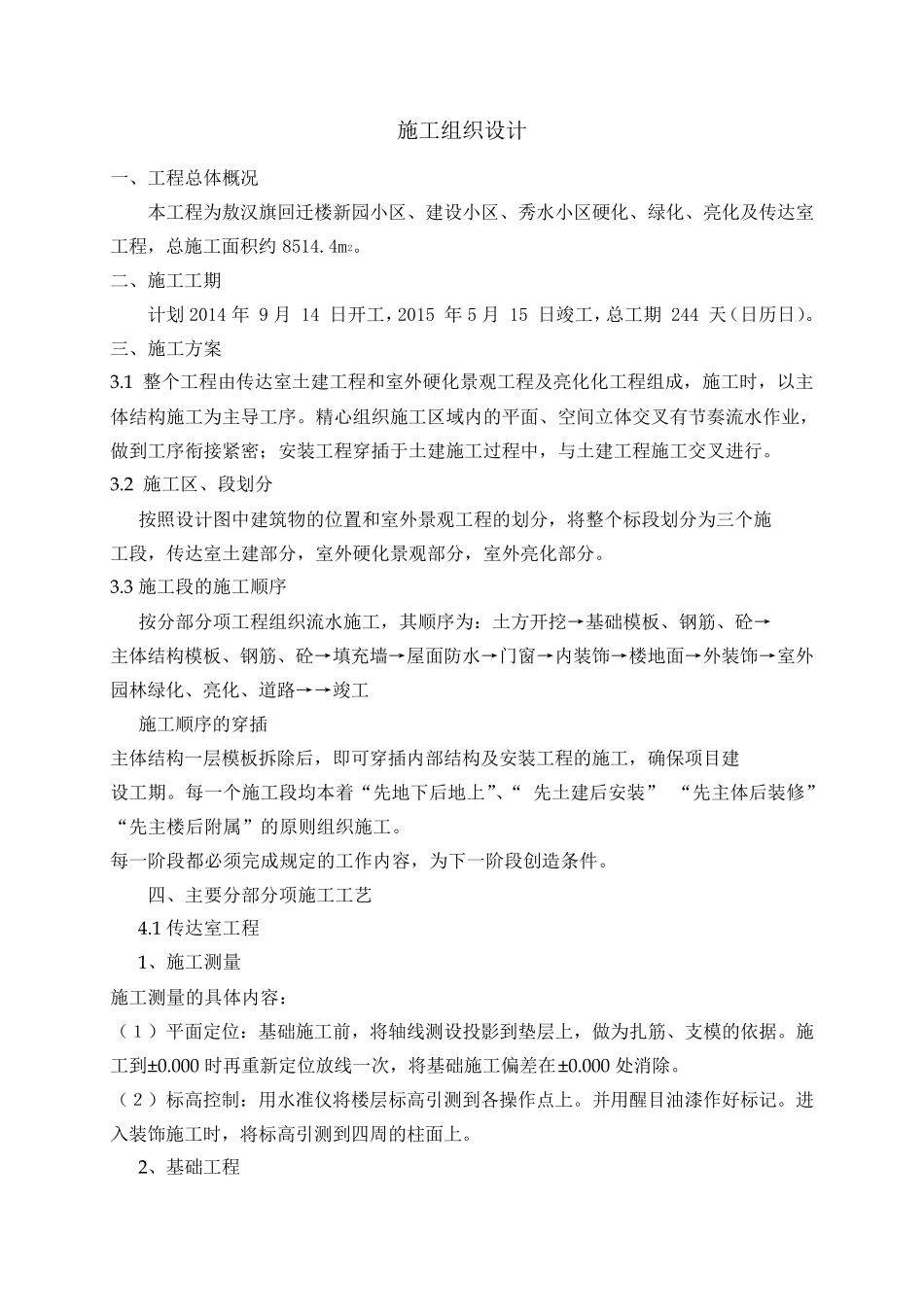

施 工 组 织 设 计 一 、 工 程 总 体 概 况 本 工 程 为 敖 汉 旗 回 迁 楼 新 园 小 区 、 建 设 小 区 、 秀 水 小 区 硬 化 、 绿 化 、 亮 化 及 传 达 室工 程 , 总 施 工 面 积 约 8514
二 、 施 工 工 期 计 划 2014 年 9 月 14 日 开 工 , 2015 年 5 月 15 日 竣 工 , 总 工 期 244 天 ( 日 历 日 )
三 、 施 工 方 案 3
1 整 个 工 程 由 传 达 室 土 建 工 程 和 室 外 硬 化 景 观 工 程 及 亮 化 化 工 程 组 成 , 施 工 时 , 以 主体 结 构 施 工 为 主 导 工 序
精 心 组 织 施 工 区 域 内 的 平 面 、 空 间 立 体 交 叉 有 节 奏 流 水 作 业 ,做 到 工 序 衔 接 紧 密 ; 安 装 工 程 穿 插 于 土 建 施 工 过 程 中 , 与 土 建 工 程 施 工 交 叉 进 行
2 施 工 区 、 段 划 分 按 照 设 计 图 中 建 筑 物 的 位 置 和 室 外 景 观 工 程 的 划 分 , 将 整 个 标 段 划 分 为 三 个 施 工 段 , 传 达 室 土 建 部 分 , 室 外 硬 化 景 观 部 分 , 室 外 亮 化 部 分

3 施 工 段 的 施 工 顺 序 按 分 部 分 项 工 程 组 织 流 水 施 工 , 其 顺 序 为 : 土 方 开 挖 → 基 础 模 板 、 钢筋、 砼→ 主 体 结 构 模 板 、 钢筋、 砼→ 填充墙→ 屋面 防水 → 门窗→ 内 装 饰→ 楼 地面 → 外 装 饰→ 室 外园 林绿 化 、 亮 化 、 道路→ → 竣 工 施 工 顺 序 的 穿 插 主 体 结 构 一 层模 板 拆除后, 即可穿 插 内 部
