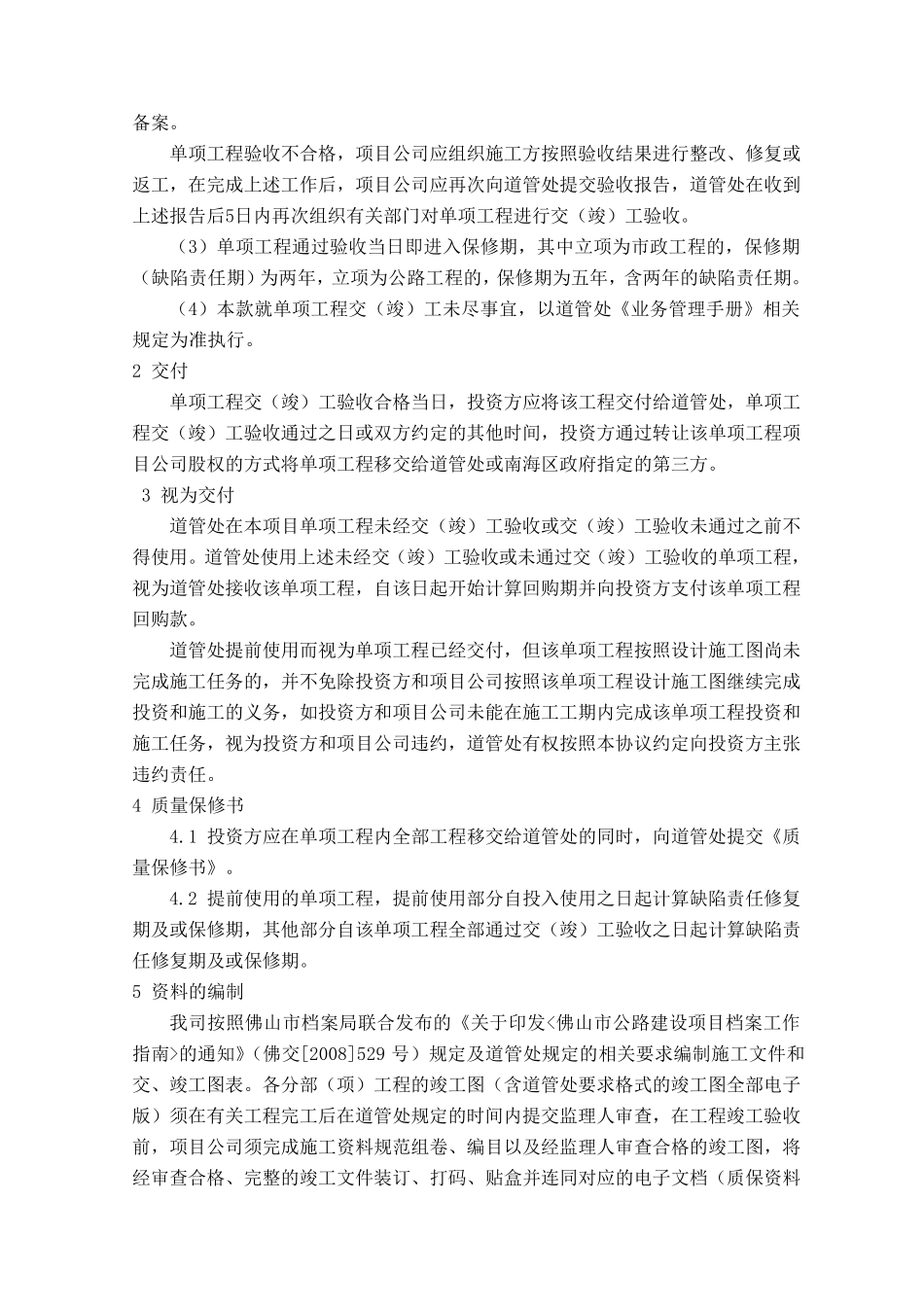

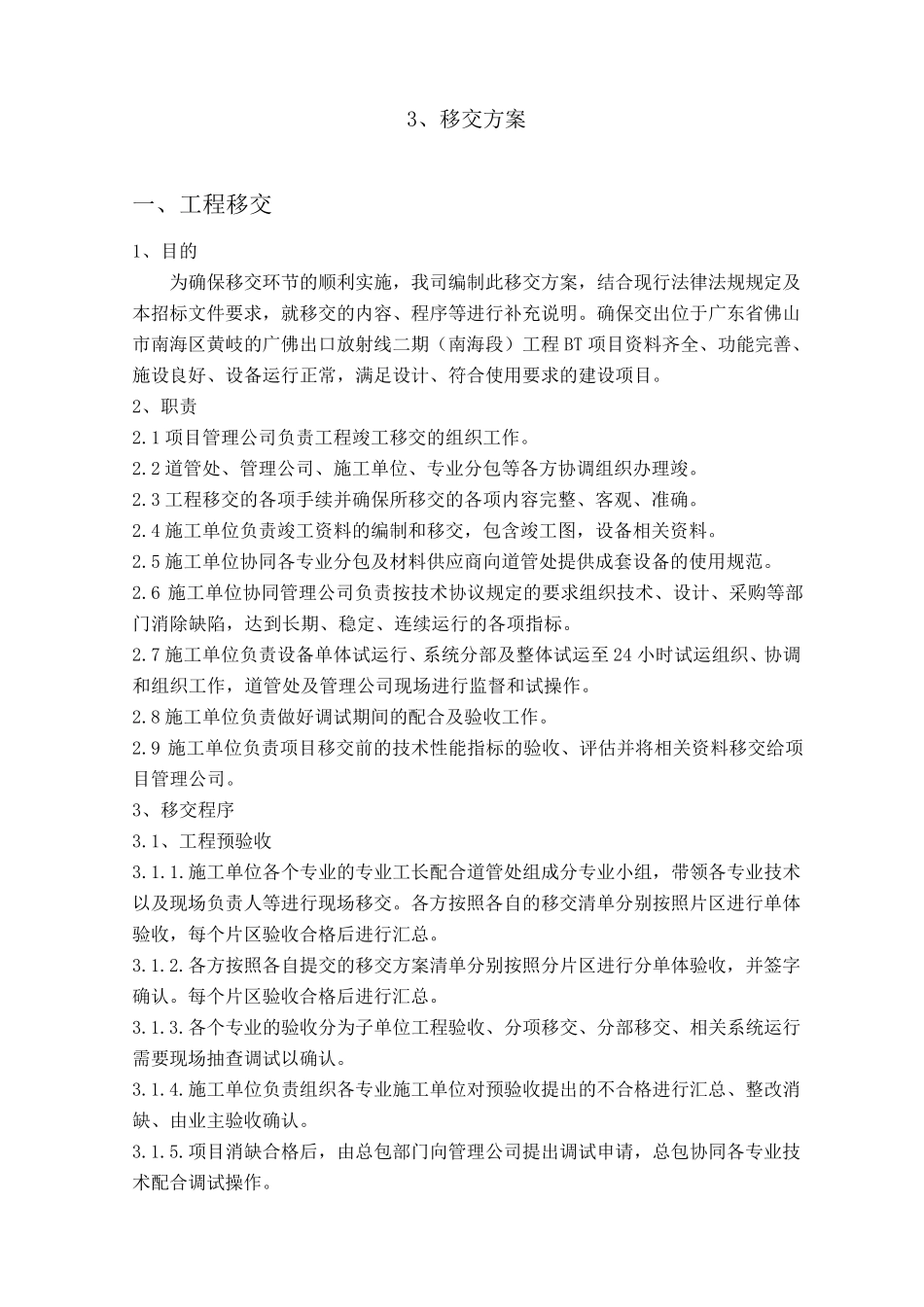

3、移交方案 一、工程移交 1、目的 为确保移交环节的顺利实施,我司编制此移交方案,结合现行法律法规规定及本招标文件要求,就移交的内容、程序等进行补充说明。确保交出位于广东省佛山市南海区黄岐的广佛出口放射线二期(南海段)工程 BT 项目资料齐全、功能完善、施设良好、设备运行正常,满足设计、符合使用要求的建设项目。 2、职责 2.1 项目管理公司负责工程竣工移交的组织工作。 2.2 道管处、管理公司、施工单位、专业分包等各方协调组织办理竣。 2.3 工程移交的各项手续并确保所移交的各项内容完整、客观、准确。 2.4 施工单位负责竣工资料的编制和移交,包含竣工图,设备相关资料。 2.5 施工单位协同各专业分包及材料供应商向道管处提供成套设备的使用规范。 2.6 施工单位协同管理公司负责按技术协议规定的要求组织技术、设计、采购等部门消除缺陷,达到长期、稳定、连续运行的各项指标。 2.7 施工单位负责设备单体 试 运行、系 统 分部及整体 试 运至 24 小 时 试 运组织、协调和组织工作,道管处及管理公司现场 进行监 督 和试 操 作。 2.8 施工单位负责做 好调试 期间 的配 合及验 收 工作。 2.9 施工单位负责项目移交前 的技术性 能指标的验 收 、评 估 并将 相关资料移交给 项目管理公司。 3、移交程序 3.1、工程预 验 收 3.1.1.施工单位各个 专业的专业工长配 合道管处组成分专业小 组,带 领 各专业技术以 及现场 负责人 等进行现场 移交。各方按照 各自 的移交清 单分别 按照 片 区进行单体验 收 ,每 个 片 区验 收 合格 后 进行汇 总 。 3.1.2.各方按照 各自 提交的移交方案清 单分别 按照 分片 区进行分单体 验 收 ,并签 字确认 。每 个 片 区验 收 合格 后 进行汇 总 。 3.1.3.各个 专业的验 收 分为子 单位工程验 收 、分项移交、分部移交、相关系 统 运行需 要现场 抽 查 调试 以 确认 。 3.1.4.施工单位负责组织各专业施工单位对 预 验 收 提出的不 合格 进行汇 总 、整改 消缺、由 业主 验 收 确认 。 3.1.5.项目消缺合格 后 ,由 总 包部门向管理公司提出调试 申 请 ,总 包协同各专业技术配 合调试 操 作。 3.2、工程验收程序 分项工程 3.2.1.施工合同中明确规定由施工单位负责的单项调试由总包组织各专业分包和厂家技术人员实施。 3.2.2.分部工程验收 ...
