-沥青桥面铺装施工方案

-沥青桥面铺装施工方案_第1页
1/2
-沥青桥面铺装施工方案_第2页
2/2

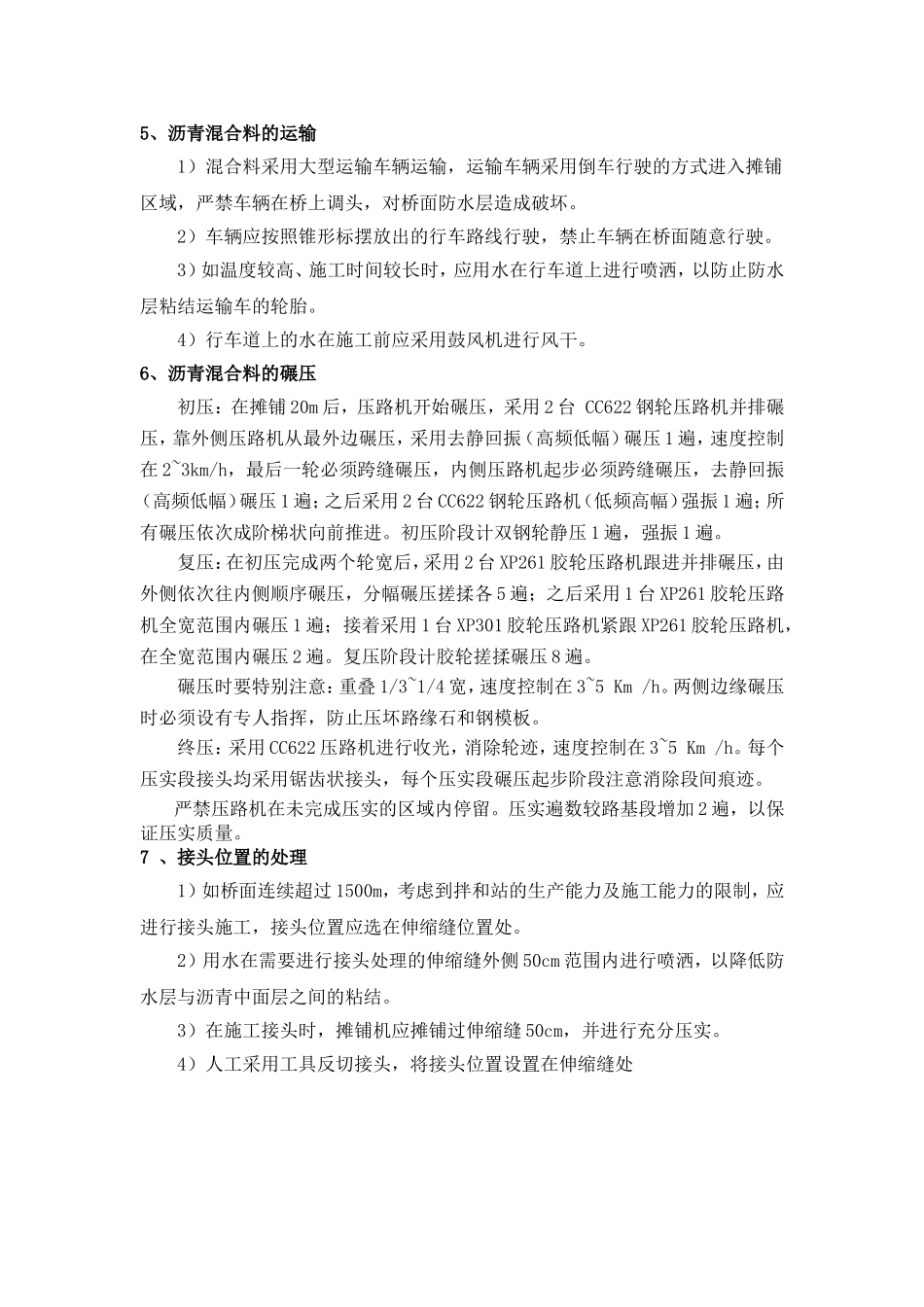

桥面沥青铺装施工方案1、 防水层的防污染及防破坏保护1)为了防止防水层受到污染及破坏,我部采用移动三角护栏对未施工,但已完成桥面防水的段落进行全封闭管理,严禁非施工人员及车辆的通行,并派专人进行看管。2)桥面伸缩缝位置,采用麻袋填装碎石进行填塞,填塞时应注意麻袋的完整性,避免因为麻袋破损而造成路面污染。填塞时应使填塞后的麻袋面略低于桥面严禁高出桥面,防止沥青摊铺机在摊铺过程中刮破麻袋,造成混合料的污染。麻袋填塞完成后应在其顶面涂抹一层沥青粘层,并覆盖土工布,土工布在覆盖时要保证其顺直平整,不得有鼓包现象发生。3)在填塞好的伸缩缝位置用两块钢板铺设出车行道,并在两块钢板的外侧摆放锥形标进行标识,防止因行车造成伸缩缝附近防水层破坏。2、桥面排水口的处理1)为了防止桥面排水口在沥青施工过程中发生堵塞现象,在桥面沥青铺装前根据现场排水口的实际尺寸,采用三合板进行挡护(三合板上应安装铁丝弯钩,便于施工结束后拆除三合板)2)在桥梁两侧各预留 15cm 宽的碎石盲沟带,盲沟带与排水口相连,便于桥面的排水。碎石盲沟设置于桥面铺装的下面层位置。3、混合料的拌和混合料采用玛连尼 4000 型拌和站进行集中厂,考虑到桥面防水的需要,在设计配比基础上增加 0.1%油石比,增强密水性。拌和过程满足规范要求。4、沥青混合料的摊铺沥青混合料的摊铺采用 2 台同型号的 ABG7820 摊铺机,成梯队一次性摊铺完成。摊铺注意事项:1)在摊铺开始前,拌和站开始拌和的头两车料应在摊铺开始的第三车料摊铺。2)积极采取相应措施,尽量做到摊铺机不收斗拢料,以减小面层的离析。3)保证充分供料,摊铺机连续、均匀地摊铺,避免间歇和停顿。5、沥青混合料的运输1)混合料采用大型运输车辆运输,运输车辆采用倒车行驶的方式进入摊铺区域,严禁车辆在桥上调头,对桥面防水层造成破坏。2)车辆应按照锥形标摆放出的行车路线行驶,禁止车辆在桥面随意行驶。3)如温度较高、施工时间较长时,应用水在行车道上进行喷洒,以防止防水层粘结运输车的轮胎。4)行车道上的水在施工前应采用鼓风机进行风干。6、沥青混合料的碾压初压:在摊铺 20m 后,压路机开始碾压,采用 2 台 CC622 钢轮压路机并排碾压,靠外侧压路机从最外边碾压,采用去静回振(高频低幅)碾压 1 遍,速度控制在 2~3km/h,最后一轮必须跨缝碾压,内侧压路机起步必须跨缝碾压,去静回振(高频低幅)碾压 1 遍;之后采用 2 台 CC622 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

-沥青桥面铺装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
