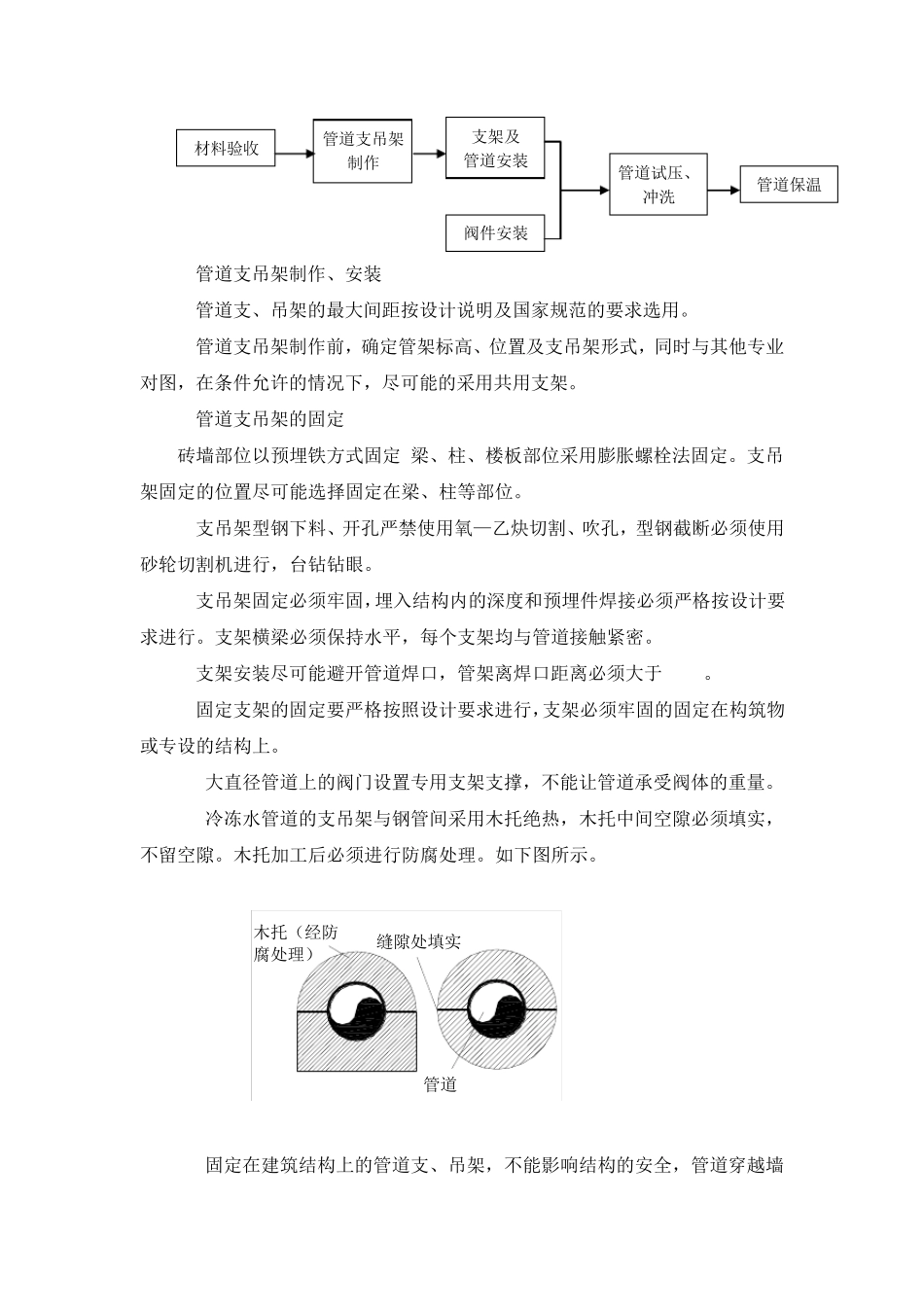

空调水系统施工方案 4.1.1 空调设备安装 1)风机安装 (1)设土建固定基础时,应先校正基础的标高和水平度,各组隔振器承受荷载的压缩量必须均匀,不得偏心。隔振器安装完毕后,在其使用前采取防止位移及过载等保护措施。各部分的尺寸应符合设计要求。 (2)风机进出口管上应设 150mm~250mm长的软接头,与风管间应采用法兰连接。 (3)风机悬挂安装时,使用的隔振支吊架必须安装牢固。隔振支吊架的结构形式和外形尺寸应符合设计要求或设备技术文件的规定。隔振支吊架的焊接必须按国家现行标准《钢结构工程施工质量及验收规范》中的有关规定进行。焊接后必须矫正。 (4)风机安装时安装方向和叶轮旋转方向必须正确。安装的水平度、标高、联轴器同心度符合规范要求。 (5)安装在管道中间的风机须设置专用支吊架,与风机相连的异径风管在风机就位找平后安装。 (6)落地的正压送风机,排烟机应设在混凝土或钢架上,不得设置减震装置,若排烟与排风共用,需要设置减震装置,不得使用橡胶减震器。 2) 风机盘管的安装 (1)风机盘管安装必须水平,以防冷凝水外溢。 (2)风机盘管的冷凝水管在安装时注意不得压扁、折弯,保证冷凝水排出通畅;接管要平直,不能渗漏。 (3)对风机盘管设置单独支吊架进行固定,并便于拆卸和维修。 (4)风机盘管与风管、回风箱及风口的连接处必须严密。 (5)风机盘管的风管接管较长时,设置固定支架,以防止风机盘管晃动,拉裂盘管接管引起漏水。 (6)风机盘管安装后要对集水盘进行清理,清理完后用塑料薄膜封闭,防止杂物(如风机盘管的保温棉)掉入集水盘发生堵塞。 (7)盘管若采用吊式安装,则应采用不小于φ 8mm的圆钢作吊杆,吊杆下端攻丝长度不小于 100mm,以便于调整吊装高度,吊杆的固定点应采用 M8的金属膨胀螺栓。 (8)风机盘管安装应注意凝结水畅通程度,安装后应逐个进行灌水检验,每台风机盘管灌水 2L后,能排水畅通,无外泄。 3) 空调机组安装 (1)土建固定基础时,应先校正基础的标高和水平度,各部分的尺寸应符合设计要求。 (2)机组进出口管上应设 150mm~250mm长的软接头,与风管间应采用法兰连接。 (3)组合式空调机组在安装前必须清理干净,保证箱内无杂物。 (4)机组下部的凝结水排放管,排放管设水封,水封的高度必须根据机组的余压进行确定。 (5)组合式空调机组各功能段之间的连接必须严密,并保证机组整体平直、检查门开启灵活。 (6)整体式空调机组...
