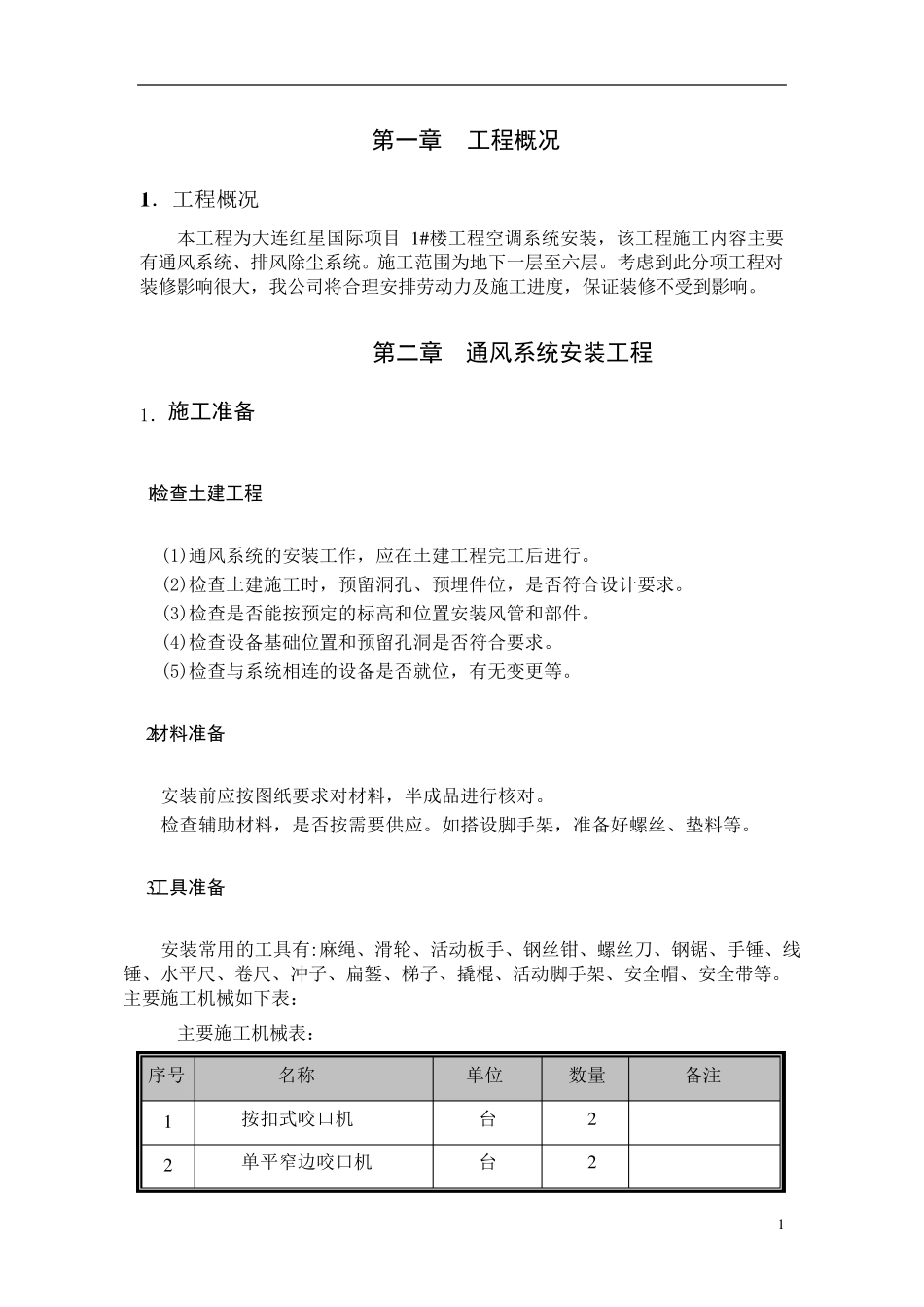

1 第一章 工程概况 1 .工程概况 本工程为大连红星国际项目1 # 楼工程空调系统安装,该工程施工内容主要有通风系统、排风除尘系统
施工范围为地下一层至六层
考虑到此分项工程对装修影响很大,我公司将合理安排劳动力及施工进度,保证装修不受到影响
第二章 通风系统安装工程 1.施工准备 检查土建工程 (1)通风系统的安装工作,应在土建工程完工后进行
(2)检查土建施工时,预留洞孔、预埋件位,是否符合设计要求
(3)检查是否能按预定的标高和位置安装风管和部件
(4)检查设备基础位置和预留孔洞是否符合要求
(5)检查与系统相连的设备是否就位,有无变更等
材料准备 安装前应按图纸要求对材料,半成品进行核对
检查辅助材料,是否按需要供应
如搭设脚手架,准备好螺丝、垫料等
工具准备 安装常用的工具有:麻绳、滑轮、活动板手、钢丝钳、螺丝刀、钢锯、手锤、线锤、水平尺、卷尺、冲子、扁錾 、梯 子、撬 棍 、活动脚手架、安全 帽 、安全 带 等

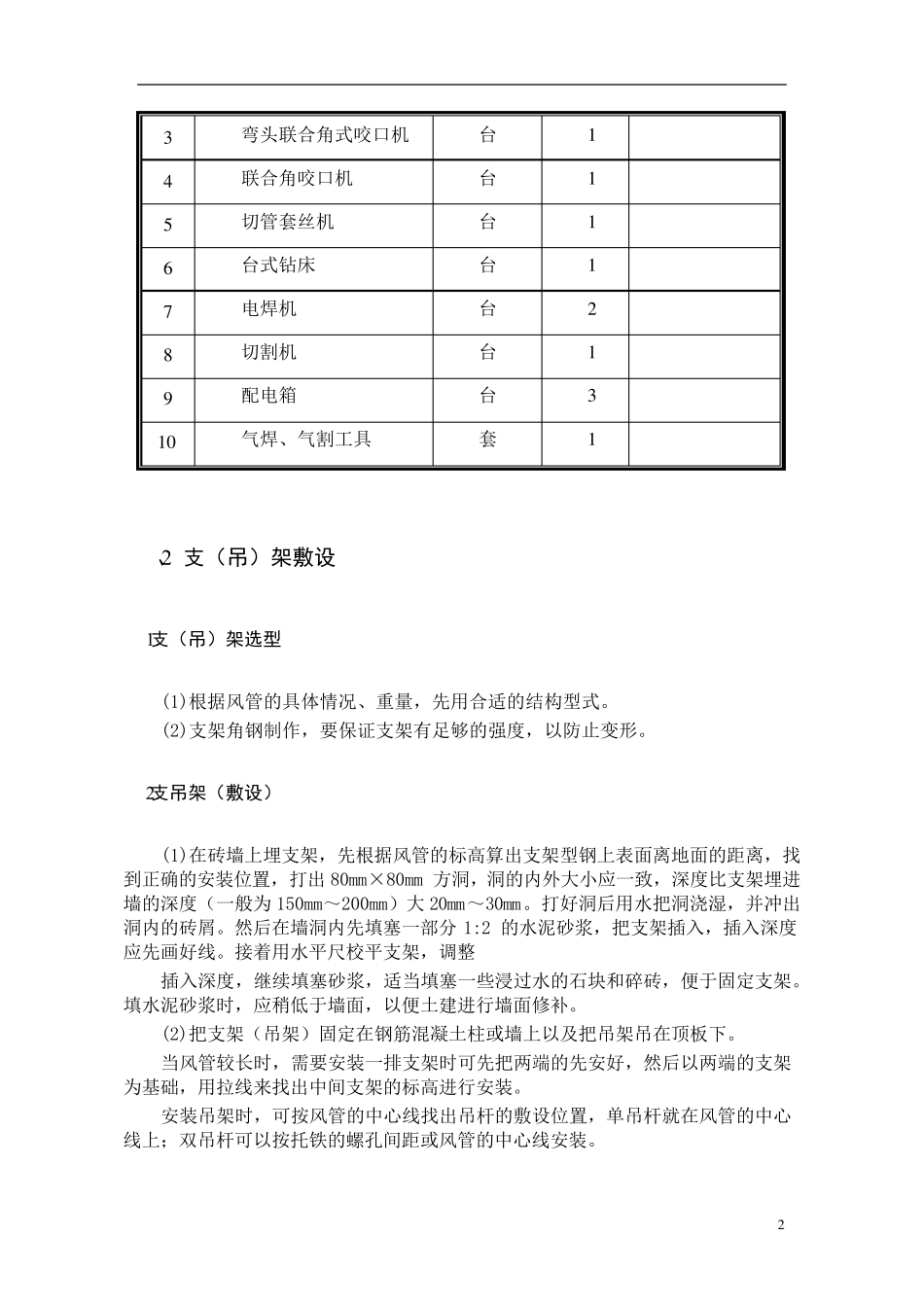

主要施工机 械 如下表 : 主要施工机 械 表 : 序 号 名 称 单 位 数 量 备注 1 按扣 式 咬 口 机 台 2 2 单 平窄 边 咬 口 机 台 2 2 3 弯头联合角式咬口机 台 1 4 联合角咬口机 台 1 5 切管套丝机 台 1 6 台式钻床 台 1 7 电焊机 台 2 8 切割机 台 1 9 配电箱 台 3 1 0 气焊、气割工具 套 1 、支(吊)架敷设 支(吊)架选型 (1)根据风管的具体情况、重量,先用合适的结构型式

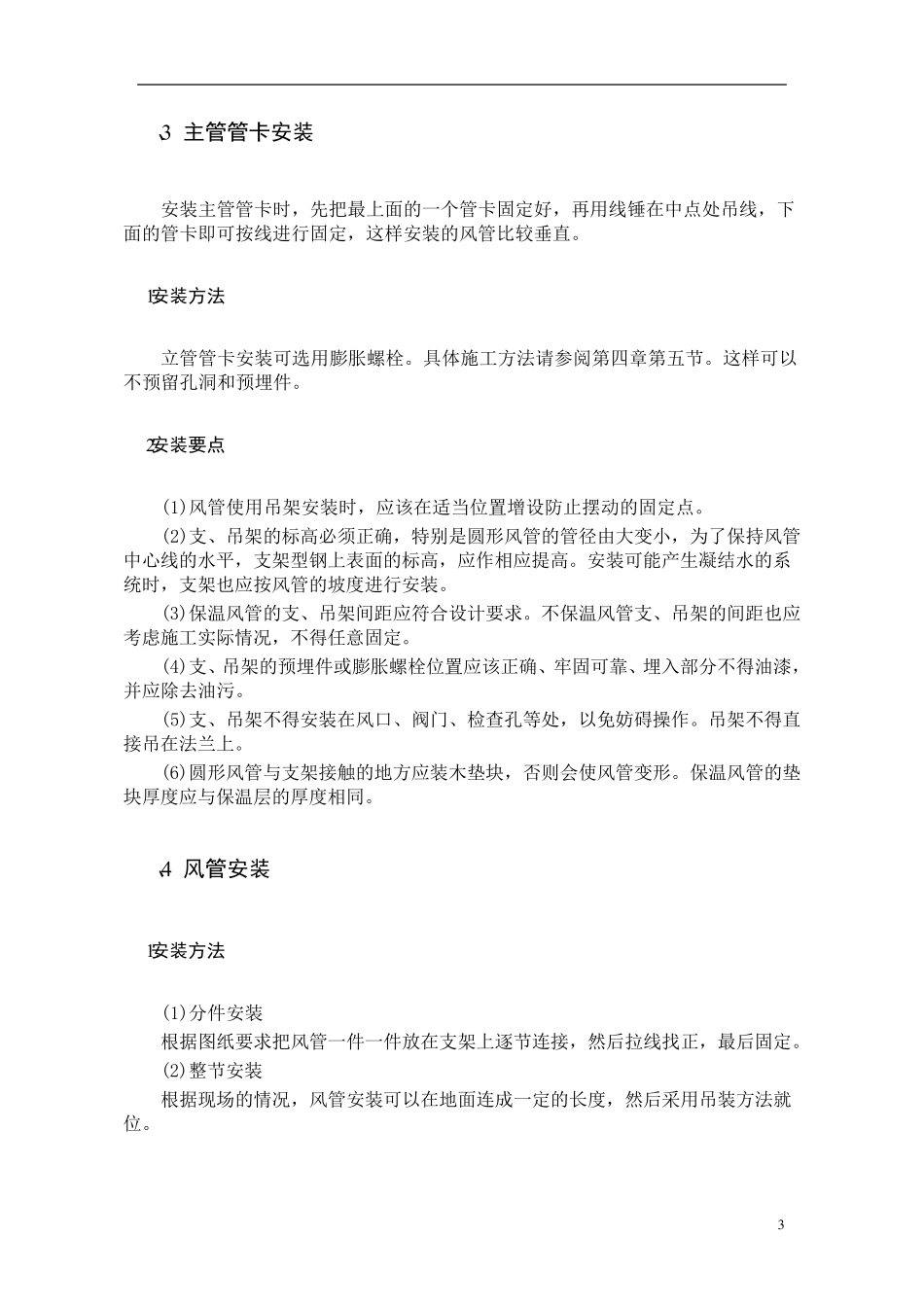

(2)支架角钢制作,要保证支架有足够的强度,以防止变形
支吊架(敷设) (1)在砖墙上埋支架,先根据风管的标高算出支架型钢上表面离地面的距离,找到正确的安装位置,打出80mm×80mm 方洞,洞的内外大小应一致,深度比支架埋进墙的深度(一般为 15
