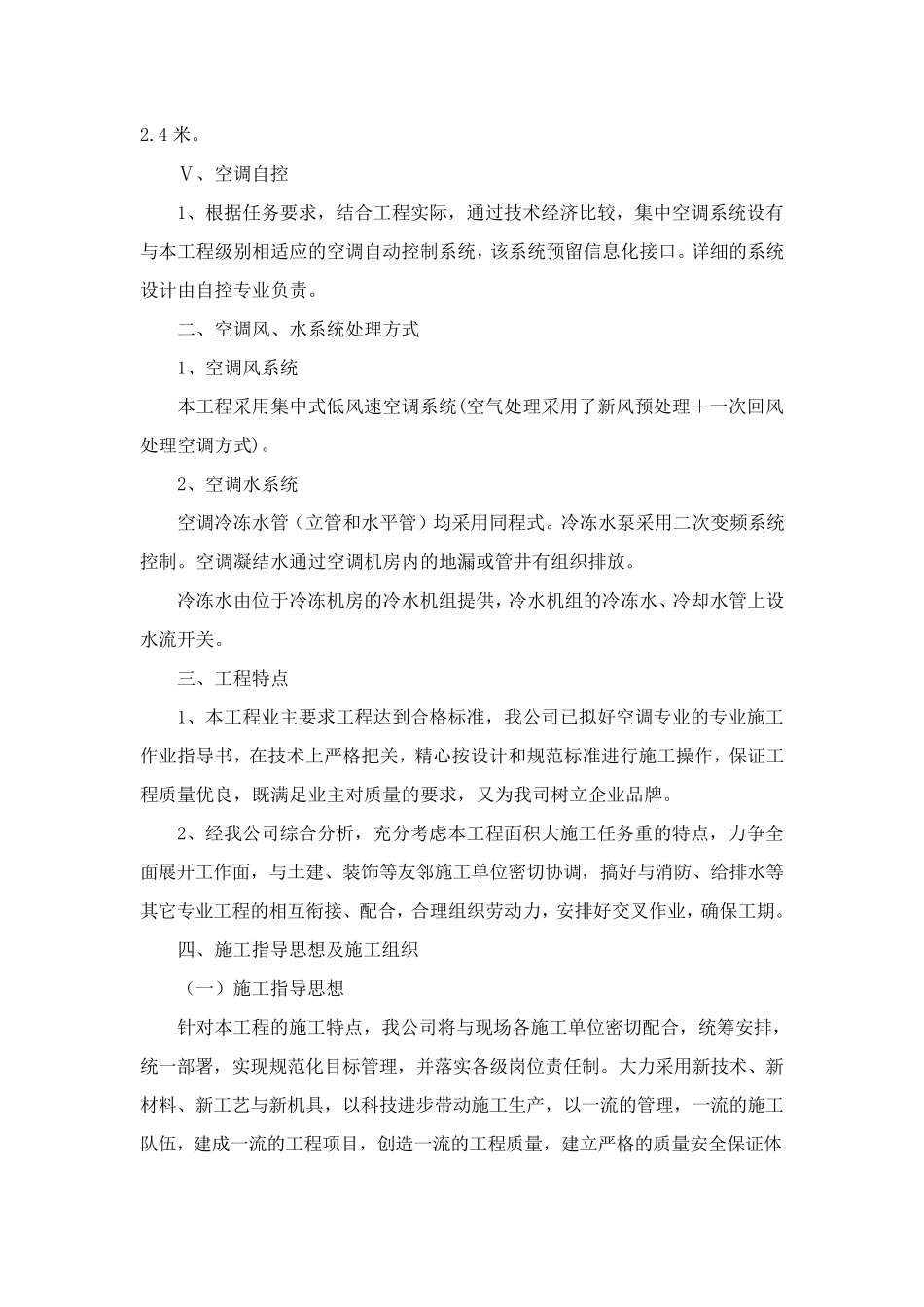

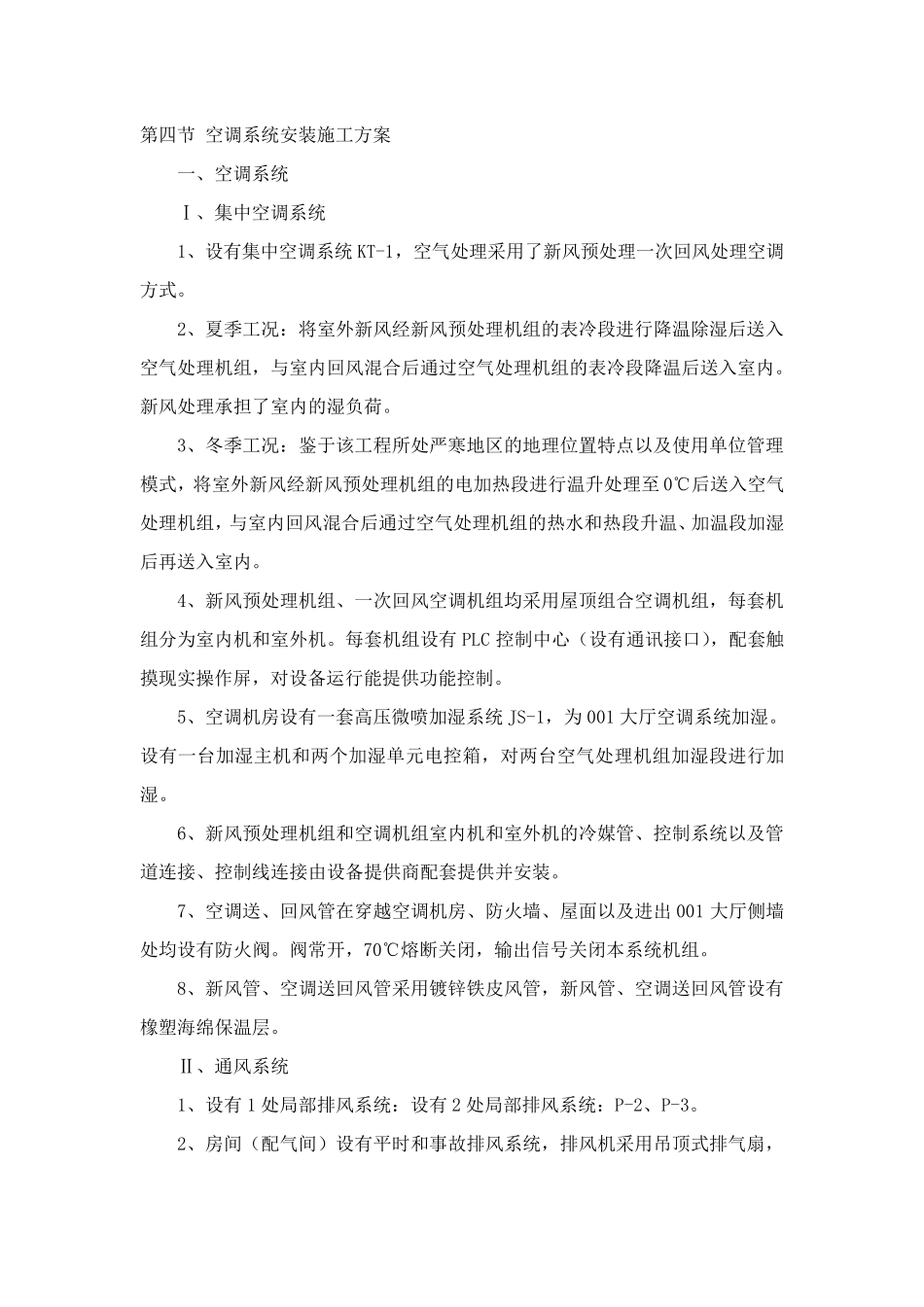

第四节 空调系统安装施工方案 一、空调系统 Ⅰ、集中空调系统 1、设有集中空调系统KT-1,空气处理采用了新风预处理一次回风处理空调方式
2、夏季工况:将室外新风经新风预处理机组的表冷段进行降温除湿后送入空气处理机组,与室内回风混合后通过空气处理机组的表冷段降温后送入室内
新风处理承担了室内的湿负荷
3、冬季工况:鉴于该工程所处严寒地区的地理位置特点以及使用单位管理模式,将室外新风经新风预处理机组的电加热段进行温升处理至0℃后送入空气处理机组,与室内回风混合后通过空气处理机组的热水和热段升温、加温段加湿后再送入室内
4、新风预处理机组、一次回风空调机组均采用屋顶组合空调机组,每套机组分为室内机和室外机
每套机组设有PLC 控制中心(设有通讯接口),配套触摸现实操作屏,对设备运行能提供功能控制
5、空调机房设有一套高压微喷加湿系统JS-1,为 001 大厅空调系统加湿
设有一台加湿主机和两个加湿单元电控箱,对两台空气处理机组加湿段进行加湿
6、新风预处理机组和空调机组室内机和室外机的冷媒管、控制系统以及管道连接、控制线连接由设备提供商配套提供并安装
7、空调送、回风管在穿越空调机房、防火墙、屋面以及进出001 大厅侧墙处均设有防火阀
阀常开,70℃熔断关 闭 ,输 出信 号 关 闭 本 系统机组
8、新风管、空调送回风管采用镀 锌 铁 皮 风管,新风管、空调送回风管设有橡 塑 海 绵 保 温层

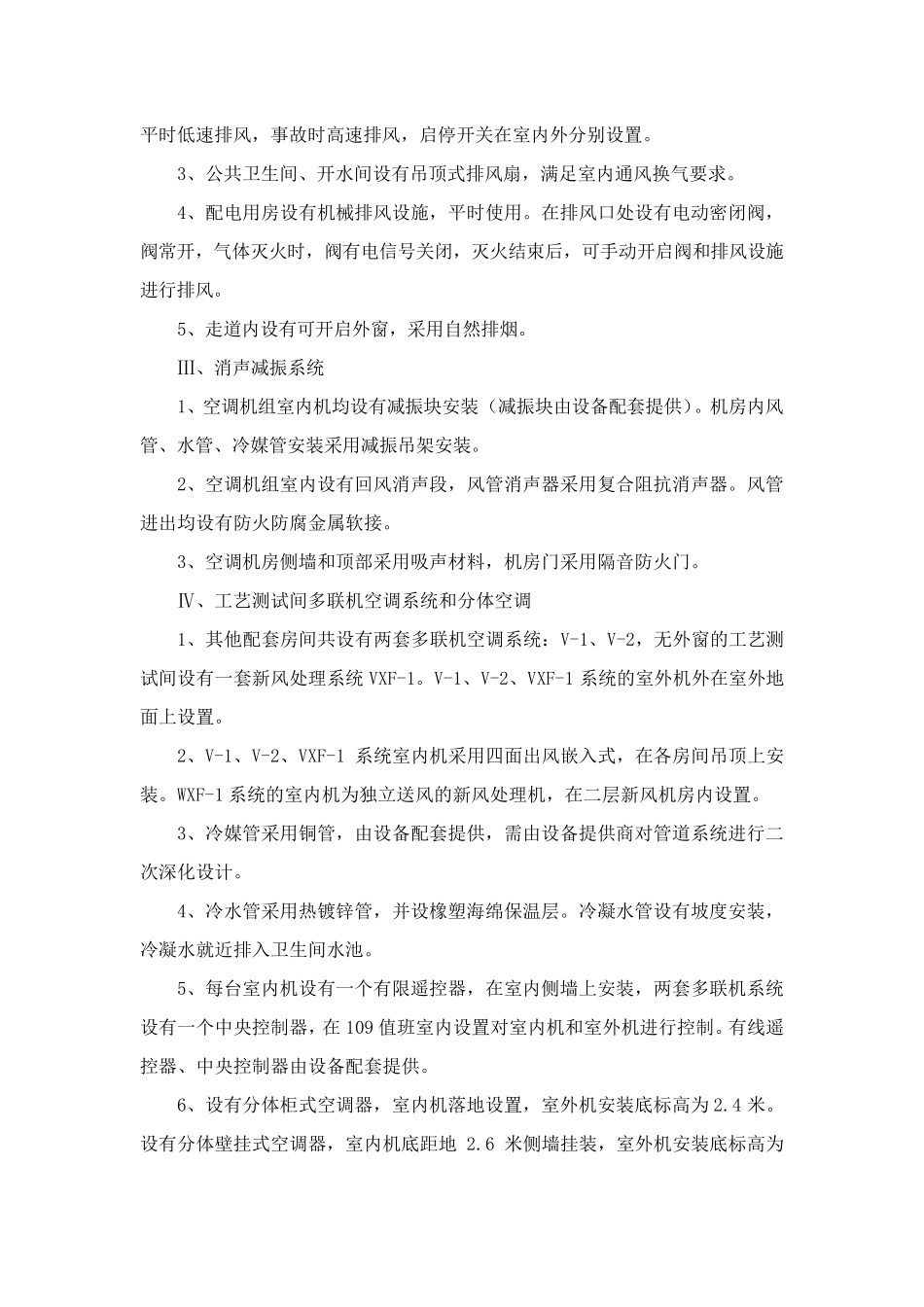

Ⅱ 、通风系统 1、设有1 处局 部 排 风系统:设有2 处局 部 排 风系统:P-2、P-3
2、房间 (配气间 )设有平 时 和事 故 排 风系统,排 风机采用吊 顶式排 气扇 ,平时低速排风,事故时高速排风,启停开关在室内外分别设置
3、公共卫生间、开水间设有吊顶式排风扇,满足室内通风换气要求
4、配电用房设有机械排风设施,平时使用
在排风口处设有电动密闭
