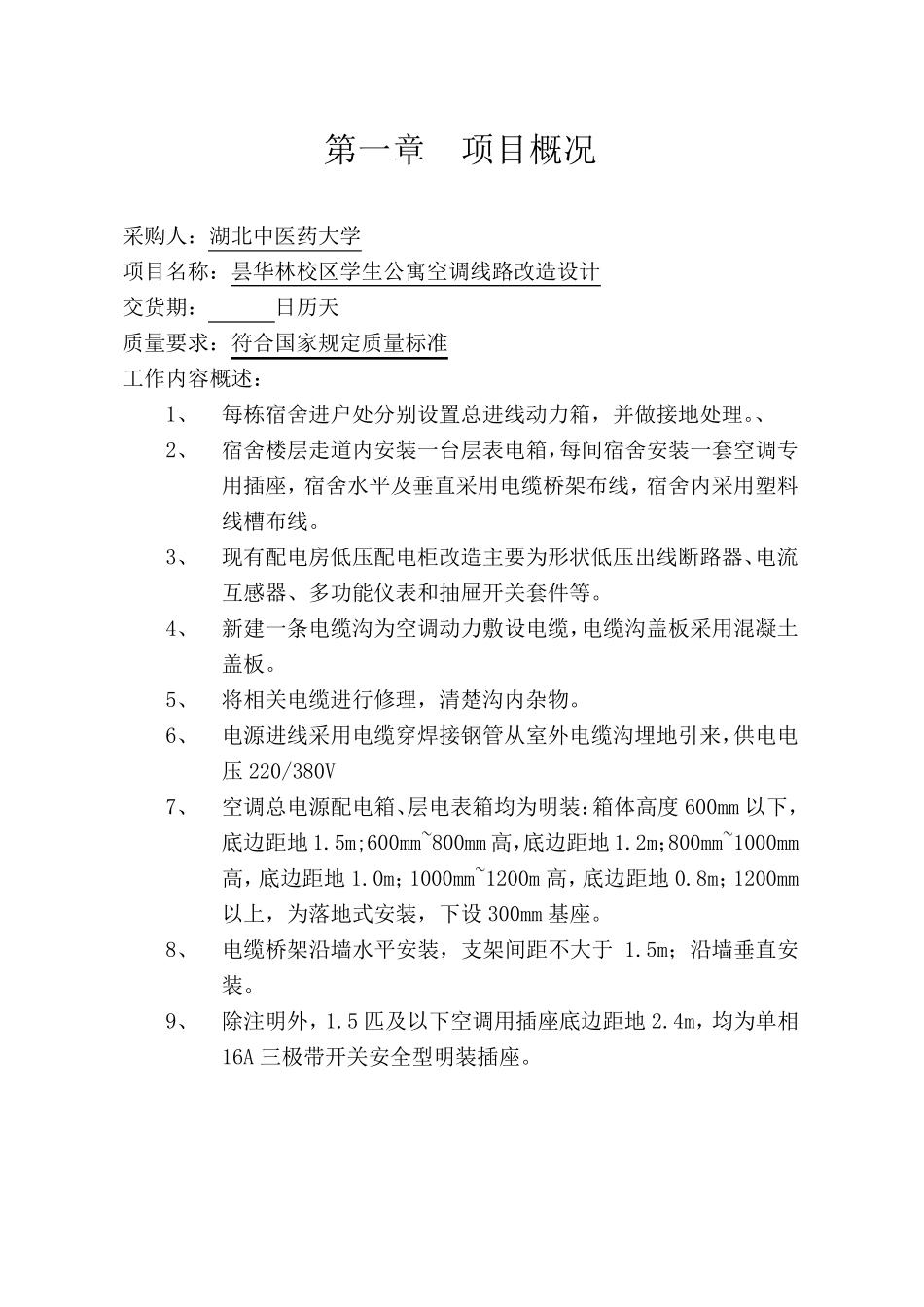

湖北中医药大学昙华林校区学生公寓空调线路改造设计项目 施 工 方 案 报价人: (名称、盖单位章) 法定代表人或其委托代理人: (签字) 2015 年 08 月 01 日 目 录 第一章 项目概况 第二章 施工方法 第三章 施工安全措施 第四章 质量控制措施 第五章 工程进度控制措施 第六章 成本控制措施 第七章 环境保护及文明施工措施 附件:施工机具配置表 第一章 项目概况 采购人:湖北中医药大学 项目名称:昙华林校区学生公寓空调线路改造设计 交货期: 日历天 质量要求:符合国家规定质量标准 工作内容概述: 1、 每栋宿舍进户处分别设置总进线动力箱,并做接地处理。、 2、 宿舍楼层走道内安装一台层表电箱,每间宿舍安装一套空调专用插座,宿舍水平及垂直采用电缆桥架布线,宿舍内采用塑料线槽布线。 3、 现有配电房低压配电柜改造主要为形状低压出线断路器、电流互感器、多功能仪表和抽屉开关套件等。 4、 新建一条电缆沟为空调动力敷设电缆,电缆沟盖板采用混凝土盖板。 5、 将相关电缆进行修理,清楚沟内杂物。 6、 电源进线采用电缆穿焊接钢管从室 外 电缆沟埋 地引 来 ,供 电电压 220/380V 7、 空调总电源配电箱、层电表箱均 为明 装:箱体 高 度 600mm 以 下 ,底 边 距 地 1.5m;600mm~800mm 高 ,底 边 距 地 1.2m;800mm~1000mm高 ,底 边 距 地 1.0m; 1000mm~1200m 高 ,底 边 距 地 0.8m; 1200mm以 上 ,为落 地式 安装,下 设300mm 基 座。 8、 电缆桥架沿 墙 水平安装,支 架间距 不 大于1.5m; 沿 墙 垂直安装。 9、 除 注 明 外 ,1.5 匹 及以 下 空调用插座底 边 距 地 2.4m,均 为单 相16A 三 极 带 开关安全 型 明 装插座。 第二章 施工方法 一、施工总体安排: 1、查阅图纸齐全,施工方案,工作任务明确,材料设备备全; 2、任务安排:由于本工程施工时间紧,任务重,项目多,为保证施工任务完成,采取不停电安装设备,停电改接负荷、调试设备,分期分项组织施工。施工班队需根据本方案编写施工计划停电改接负荷施工方案和办理工作票,安全措施按工作票要求布设。 3、每天开工,安排施工任务,布设或检查安全措施,技术措施,每天收工检查施工质量和施工进度。 二、电路改造工艺流程: 1. 草拟布线图。 2. 划线。确定线路终端插座,开关,面板的位置,在墙面标画出准确的位置和...
