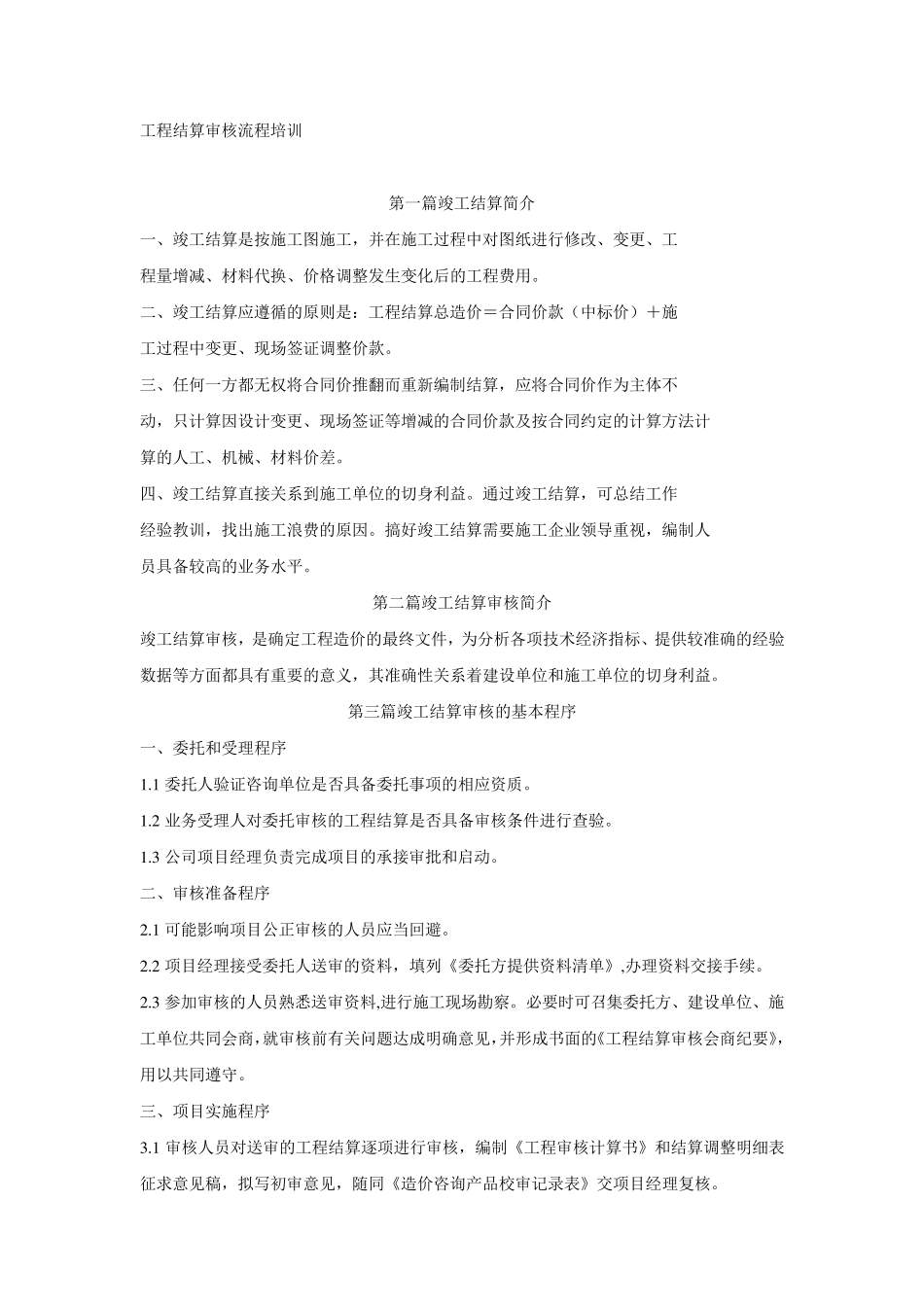

工程结算审核流程培训 第一篇竣工结算简介 一、竣工结算是按施工图施工,并在施工过程中对图纸进行修改、变更、工 程量增减、材料代换、价格调整发生变化后的工程费用
二、竣工结算应遵循的原则是:工程结算总造价=合同价款(中标价)+施 工过程中变更、现场签证调整价款
三、任何一方都无权将合同价推翻而重新编制结算,应将合同价作为主体不 动,只计算因设计变更、现场签证等增减的合同价款及按合同约定的计算方法计 算的人工、机械、材料价差
四、竣工结算直接关系到施工单位的切身利益
通过竣工结算,可总结工作 经验教训,找出施工浪费的原因
搞好竣工结算需要施工企业领导重视,编制人 员具备较高的业务水平
第二篇竣工结算审核简介 竣工结算审核,是确定工程造价的最终文件,为分析各项技术经济指标、提供较准确的经验数据等方面都具有重要的意义,其准确性关系着建设单位和施工单位的切身利益
第三篇竣工结算审核的基本程序 一、委托和受理程序 1
1 委托人验证咨询单位是否具备委托事项的相应资质
2 业务受理人对委托审核的工程结算是否具备审核条件进行查验
3 公司项目经理负责完成项目的承接审批和启动
二、审核准备程序 2
1 可能影响项目公正审核的人员应当回避
2 项目经理接受委托人送审的资料,填列《委托方提供资料清单》,办理资料交接手续
3 参加审核的人员熟悉送审资料,进行施工现场勘察
必要时可召集委托方、建设单位、施工单位共同会商,就审核前有关问题达成明确意见,并形成书面的《工程结算审核会商纪要》,用以共同遵守
三、项目实施程序 3
1 审核人员对送审的工程结算逐项进行审核,编制《工程审核计算书》和结算调整明细表征求意见稿,拟写初审意见,随同《造价咨询产品校审记录表》交项目经理复核
2 项目经理复核同意后,将初审意见和征求意见稿交送委托人,由委托人送交
