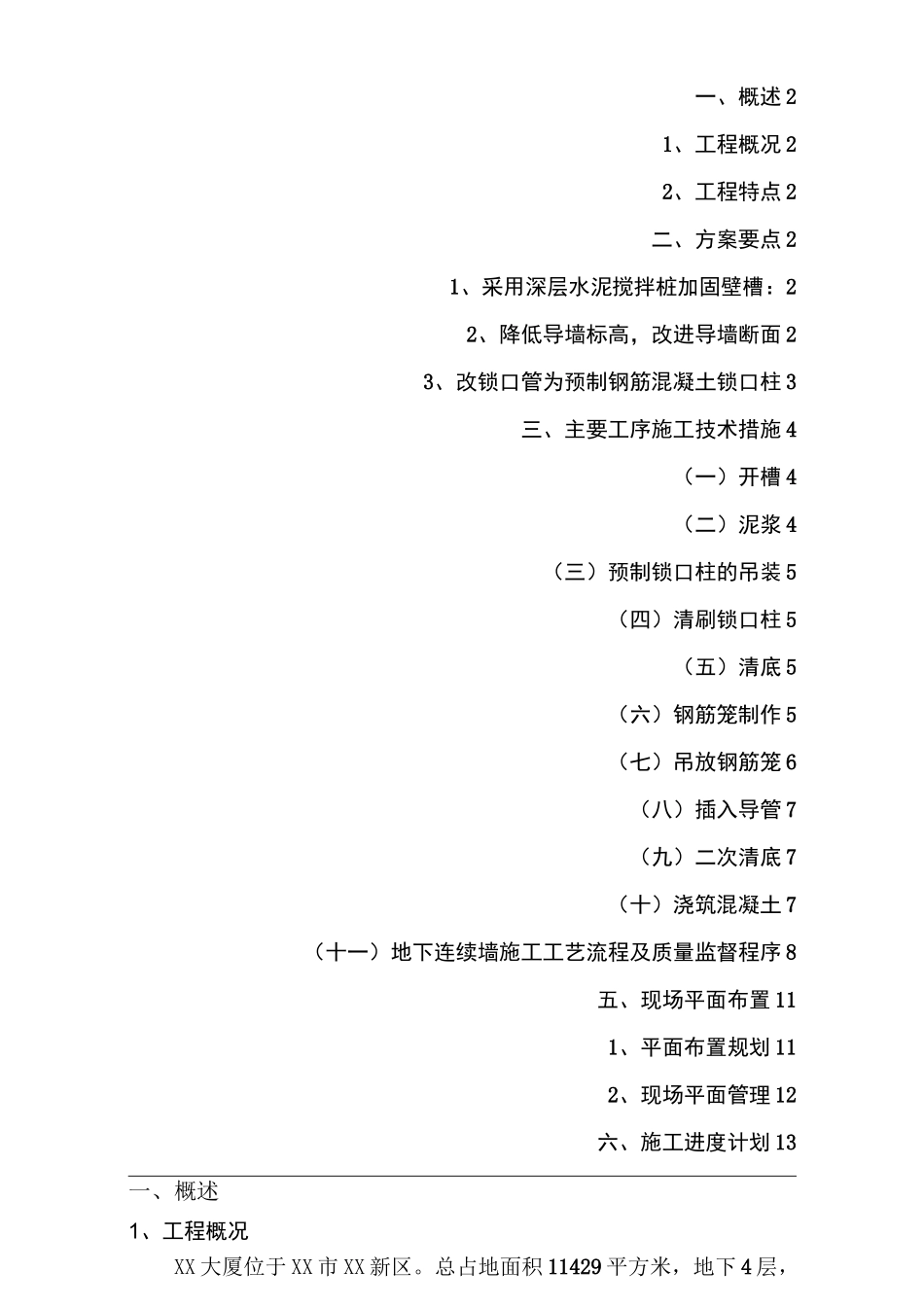

一、概述 21、工程概况 22、工程特点 2二、方案要点 21、采用深层水泥搅拌桩加固壁槽:22、降低导墙标高,改进导墙断面 23、改锁口管为预制钢筋混凝土锁口柱 3三、主要工序施工技术措施 4(一)开槽 4(二)泥浆 4(三)预制锁口柱的吊装 5(四)清刷锁口柱 5(五)清底 5(六)钢筋笼制作 5(七)吊放钢筋笼 6(八)插入导管 7(九)二次清底 7(十)浇筑混凝土 7(十一)地下连续墙施工工艺流程及质量监督程序 8五、现场平面布置 111、平面布置规划 112、现场平面管理 12六、施工进度计划 13一、概述1、工程概况XX 大厦位于 XX 市 XX 新区

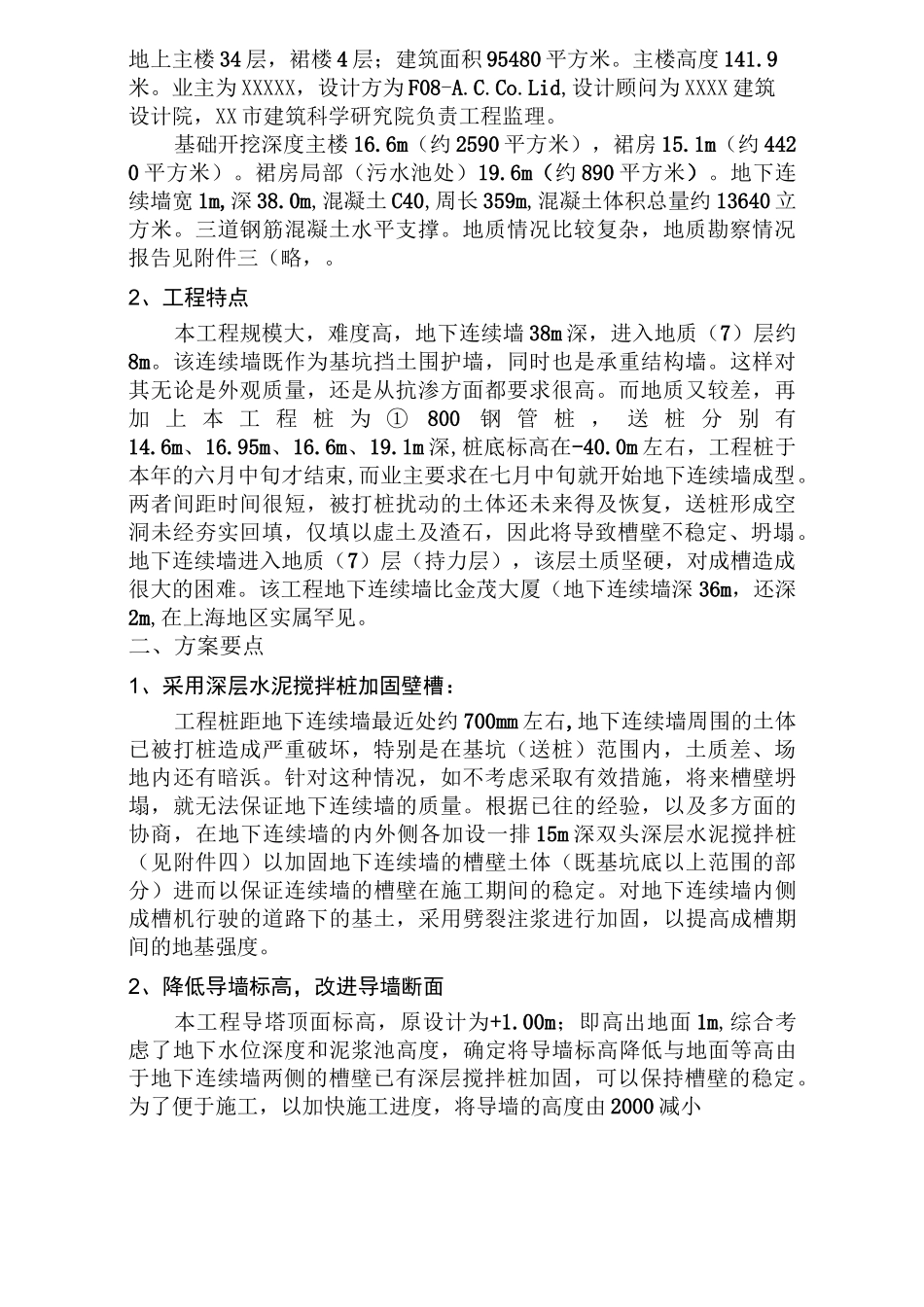

总占地面积 11429 平方米,地下 4 层,地上主楼 34 层,裙楼 4 层;建筑面积 95480 平方米
主楼高度 141
业主为 XXXXX,设计方为 F08-A
Lid,设计顾问为 XXXX 建筑设计院,XX 市建筑科学研究院负责工程监理
基础开挖深度主楼 16
6m(约 2590 平方米),裙房 15
1m(约 4420 平方米)
裙房局部(污水池处)19
6m(约 890 平方米)
地下连续墙宽 1m,深 38
0m,混凝土 C40,周长 359m,混凝土体积总量约 13640 立方米
三道钢筋混凝土水平支撑
地质情况比较复杂,地质勘察情况报告见附件三(略,
2、工程特点本工程规模大,难度高,地下连续墙 38m 深,进入地质(7)层约8m
该连续墙既作为基坑挡土围护墙,同时也是承重结构墙
这样对其无论是外观质量,还是从抗渗方面都要求很高
而地质又较差,再加 上 本 工 程 桩 为 ①800钢 管 桩 , 送 桩 分 别 有14
95m、16
1m 深,桩底标高在-40
0m 左右,工程桩于本年的六月中旬才结束,而业主要求在七月中旬就开始地下连续墙成型
