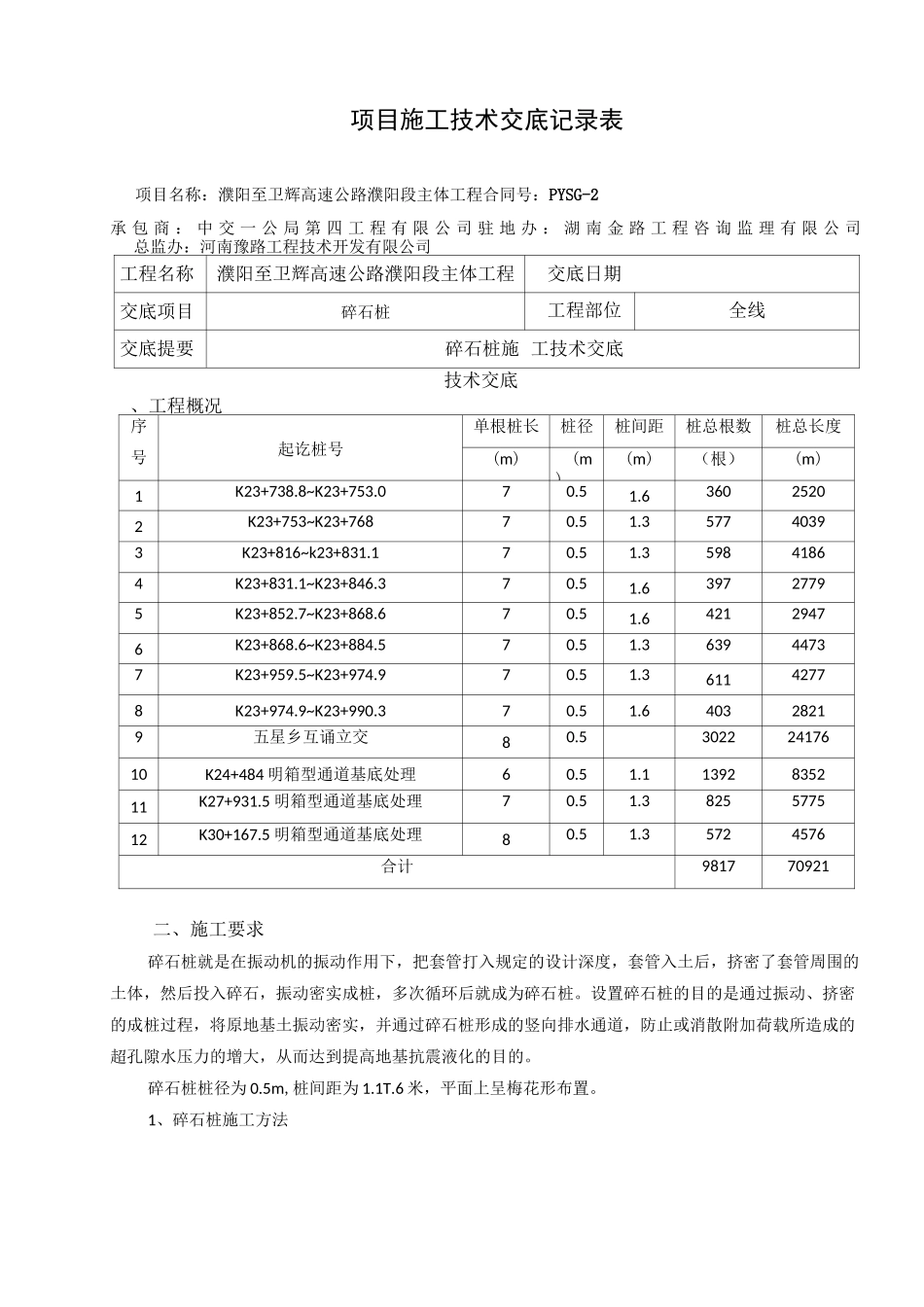

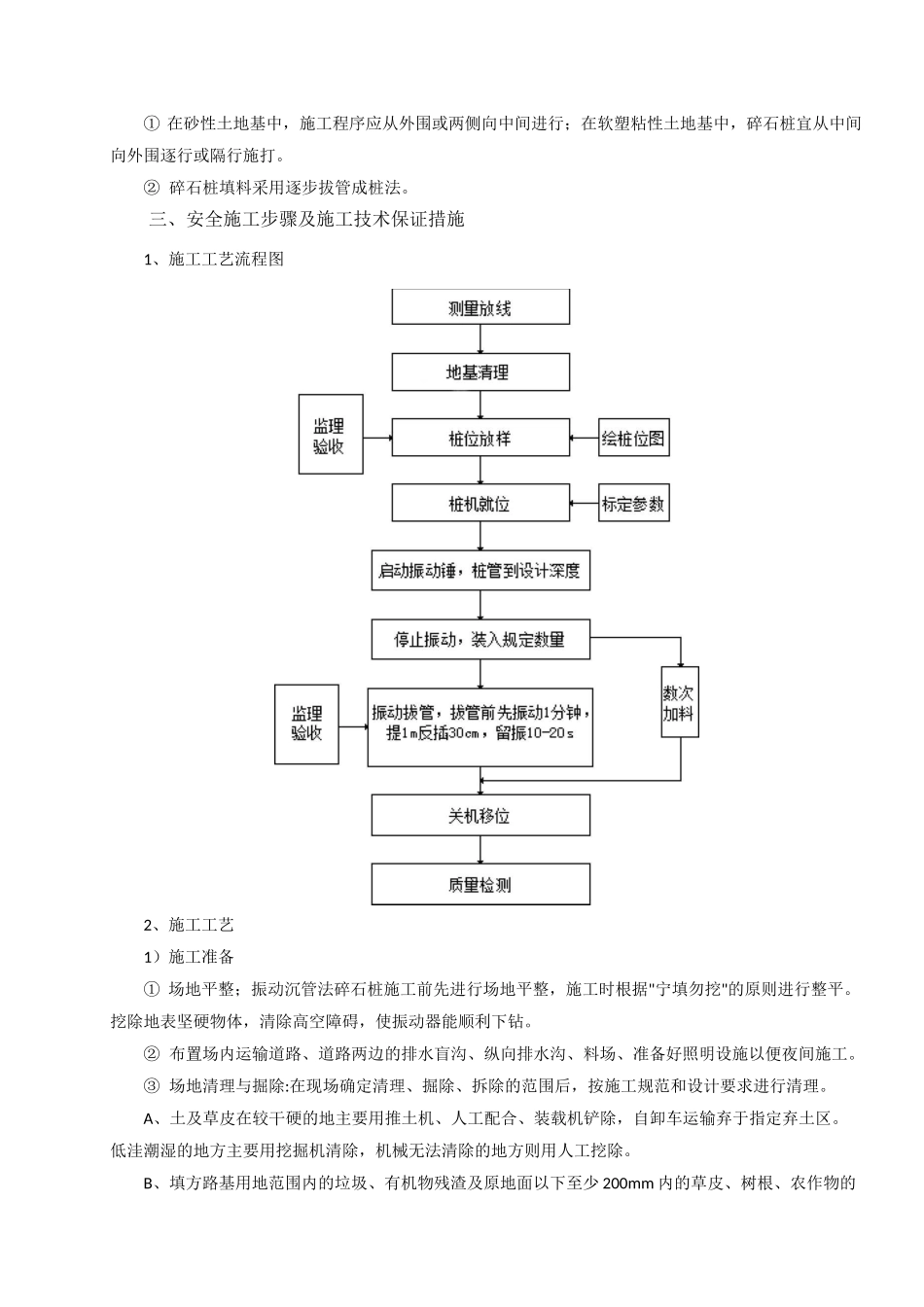

项目施工技术交底记录表项目名称:濮阳至卫辉高速公路濮阳段主体工程合同号:PYSG-2承 包 商 : 中 交 一 公 局 第 四 工 程 有 限 公 司 驻 地 办 : 湖 南 金 路 工 程 咨 询 监 理 有 限 公 司总监办:河南豫路工程技术开发有限公司工程名称濮阳至卫辉高速公路濮阳段主体工程交底日期交底项目碎石桩工程部位全线交底提要碎石桩施 工技术交底技术交底、工程概况序号起讫桩号单根桩长桩径桩间距桩总根数桩总长度(m)(m)(m)(根)(m)1K23+738.8~K23+753.070.51.636025202K23+753~K23+76870.51.357740393K23+816~k23+831.170.51.359841864K23+831.1~K23+846.370.51.639727795K23+852.7~K23+868.670.51.642129476K23+868.6~K23+884.570.51.363944737K23+959.5~K23+974.970.51.361142778K23+974.9~K23+990.370.51.640328219五星乡互诵立交80.530222417610K24+484 明箱型通道基底处理60.51.11392835211K27+931.5 明箱型通道基底处理70.51.3825577512K30+167.5 明箱型通道基底处理80.51.35724576合计981770921二、施工要求碎石桩就是在振动机的振动作用下,把套管打入规定的设计深度,套管入土后,挤密了套管周围的土体,然后投入碎石,振动密实成桩,多次循环后就成为碎石桩。设置碎石桩的目的是通过振动、挤密的成桩过程,将原地基土振动密实,并通过碎石桩形成的竖向排水通道,防止或消散附加荷载所造成的超孔隙水压力的增大,从而达到提高地基抗震液化的目的。碎石桩桩径为 0.5m,桩间距为 1.1T.6 米,平面上呈梅花形布置。1、碎石桩施工方法① 在砂性土地基中,施工程序应从外围或两侧向中间进行;在软塑粘性土地基中,碎石桩宜从中间向外围逐行或隔行施打。② 碎石桩填料采用逐步拔管成桩法。三、安全施工步骤及施工技术保证措施1、施工工艺流程图2、施工工艺1)施工准备① 场地平整;振动沉管法碎石桩施工前先进行场地平整,施工时根据"宁填勿挖"的原则进行整平。挖除地表坚硬物体,清除高空障碍,使振动器能顺利下钻。② 布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、准备好照明设施以便夜间施工。③ 场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工规范和设计要求进行清理。A、土及草皮在较干硬的地主要用推土机、人工配合、装载机铲除,自卸车运输弃于指定弃土区。低洼潮湿的地方主要用挖掘机清除,机械无法清除的地方则用人工挖除。B、填方路基用地范围内的垃圾、有机...
