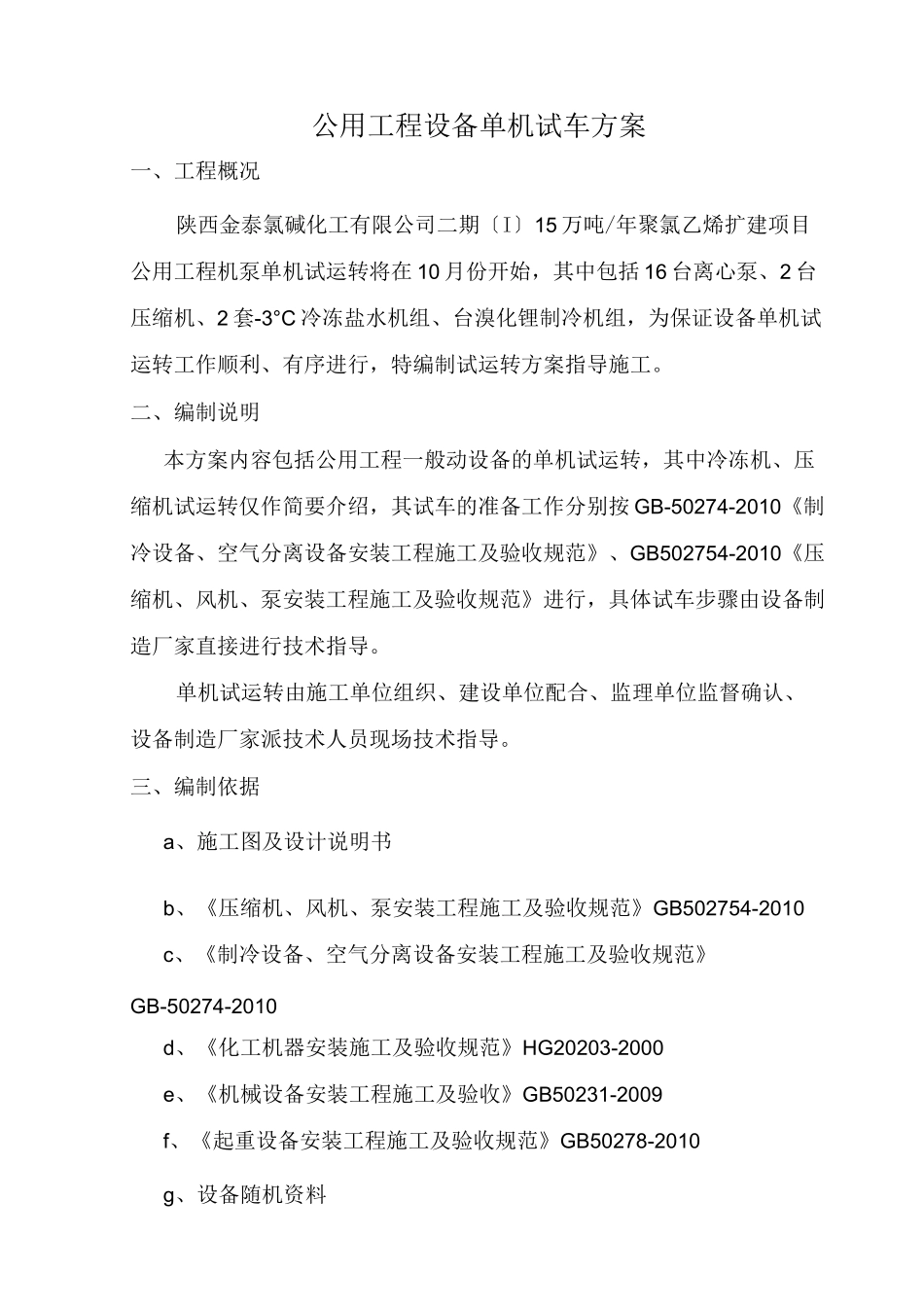

公用工程设备单机试车方案一、工程概况陕西金泰氯碱化工有限公司二期〔I〕15 万吨/年聚氯乙烯扩建项目公用工程机泵单机试运转将在 10 月份开始,其中包括 16 台离心泵、2 台压缩机、2 套-3°C 冷冻盐水机组、台溴化锂制冷机组,为保证设备单机试运转工作顺利、有序进行,特编制试运转方案指导施工。二、编制说明本方案内容包括公用工程一般动设备的单机试运转,其中冷冻机、压缩机试运转仅作简要介绍,其试车的准备工作分别按 GB-50274-2010《制冷设备、空气分离设备安装工程施工及验收规范》、GB502754-2010《压缩机、风机、泵安装工程施工及验收规范》进行,具体试车步骤由设备制造厂家直接进行技术指导。单机试运转由施工单位组织、建设单位配合、监理单位监督确认、设备制造厂家派技术人员现场技术指导。三、编制依据a、施工图及设计说明书b、《压缩机、风机、泵安装工程施工及验收规范》GB502754-2010c、《制冷设备、空气分离设备安装工程施工及验收规范》GB-50274-2010d、《化工机器安装施工及验收规范》HG20203-2000e、《机械设备安装工程施工及验收》GB50231-2009f、《起重设备安装工程施工及验收规范》GB50278-2010g、设备随机资料2四、设备分布情况工号设备名称位号数量备注循环水烧碱循环水泵P-4201A/B/C3聚合循环水泵P-4202A/B2废水提升泵P-4205A/B2电动双梁桥式起重机L-42011起重量16 吨空压及制氮离心式空压机C-021A/B2电动单梁桥式起重机L-24011起重量10 吨冷冻站€冷冻水泵P-1001A/B/C/D4热水循环泵P-1002A/B2°C 冷冻盐水泵P-1003A/B2盐水泵P-10041蒸汽型双效溴化锂制冷机组C-1001A/B2蒸汽型单效溴化锂制冷机组C-10021热水型溴化锂制冷机组C-10031C 冷冻盐水机组C-1004A/B2电动单梁桥式起重机M-10011起重量10 吨综合仓库电动单梁桥式起重机L-10011起重量10 吨五、试运转应具备的条件5.1 试运转方案已经批准,试运转组织机构已经建立,各有关人员熟悉试运转方案和操作方法,能正确操作。35.2 设备地脚螺栓紧固完毕,二次灌浆达到设计要求,抹面工作应结束。5.3 主机及驱动设备精平找正完,并经复核,安装记录齐全,签字手续完善,润滑、液压、冷却、水、气(汽)电气(仪表)控制等附属装置均应按系统检验完毕,并应符合试运转的要求。5.4 各转动设备,用手盘动,应灵活,无卡滞现象。5.5 振动、转速测定仪,温度计、记录台账及工器具、防护用具等,均应符合试运转要求。5.6 参加试运转的人员,应熟悉设备的构...
