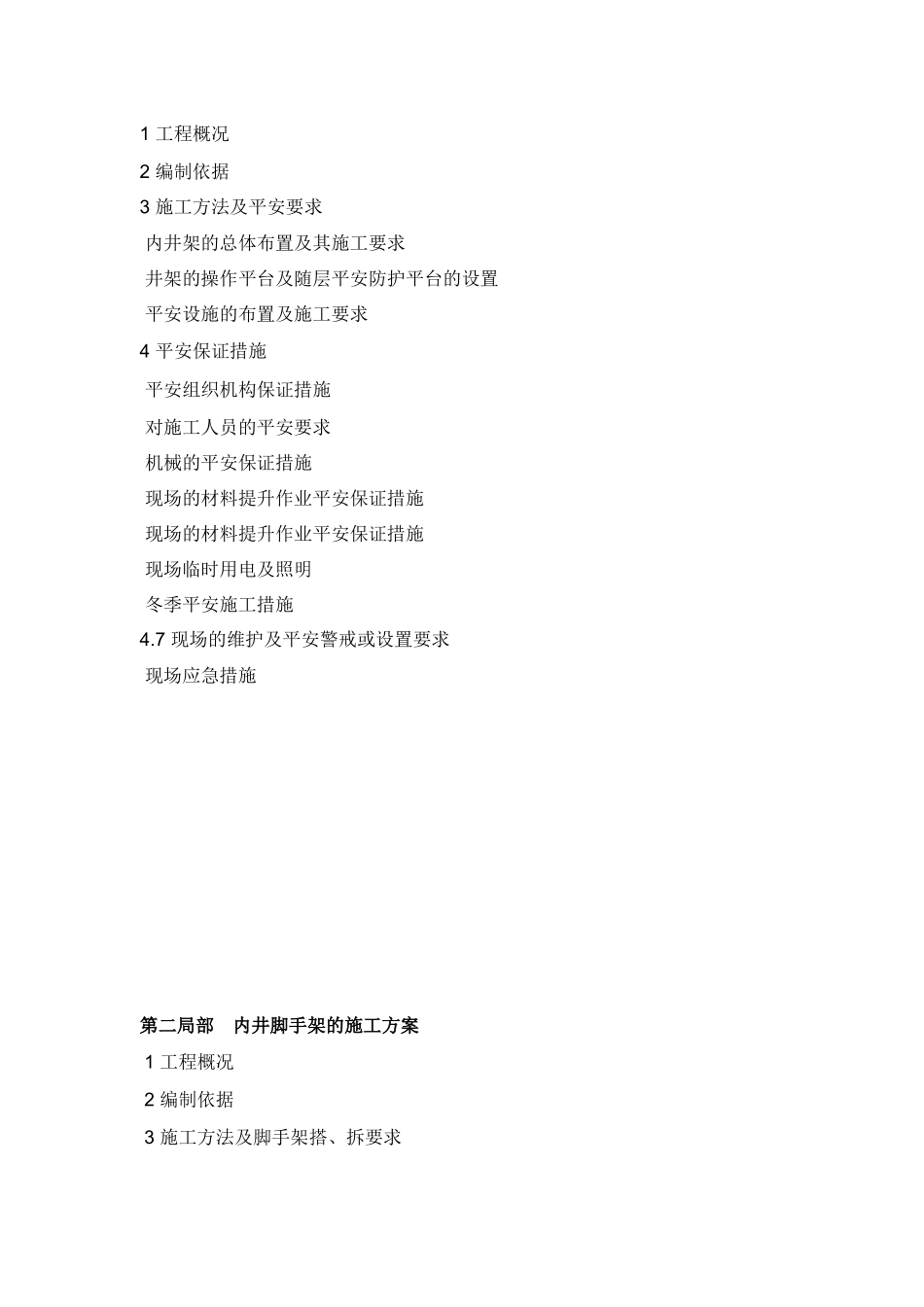

合成油示范工程 120 米烟囱工程平安专项施工方案脚手架施工方案 山 西 省 工 业 设 备 安 装 公 司2007 年 9 月 18 日目 录第一局部 平安专项施工方案1 工程概况2 编制依据3 施工方法及平安要求 内井架的总体布置及其施工要求 井架的操作平台及随层平安防护平台的设置 平安设施的布置及施工要求4 平安保证措施 平安组织机构保证措施 对施工人员的平安要求 机械的平安保证措施 现场的材料提升作业平安保证措施 现场的材料提升作业平安保证措施 现场临时用电及照明 冬季平安施工措施4
7 现场的维护及平安警戒或设置要求 现场应急措施第二局部 内井脚手架的施工方案1 工程概况2 编制依据3 施工方法及脚手架搭、拆要求施工准备及要求 施工方法 脚手架质量保证措施 平安保证措施4 脚手架、卷扬机、钢丝绳验算成果 确定相应的脚手架计算参数 荷载计算 脚手架整体稳定性验算 验算分析 卷扬机的选型、钢丝绳的验算 晋煤合成油示范工程 120 米烟囱工程平安专项施工方案1、工程概况本工程为晋煤合成油示范工程 120 米高混凝土烟囱,位于山西省晋城市金村镇东,建设单位为晋煤集团股份,设计单位为化学工业第二设计院,监理单位为岳阳方元监理公司,质量监督单位为晋城市质量监督站,施工单位为山西省工业设备安装公司,工期为 120 天,质量标准为合格
本工程地基为强夯根底处理〔总包方施工〕,根底底标高为,开挖后做静载试验〔总包方施工〕,合格后验槽浇筑根底混凝土垫层,根底为环形独立刚性根底
根底底直径 20 m,烟囱顶端出口直径 3
5 m,根底混凝土强度 C30,筒壁混凝土强度 15 m 以下 C40,15 m 以上 C35,筒体坡度 0—40 m 为 3
5%,40—120 m 为 2%;设计室外爬梯、平台现场制作,随筒身进度同步安装,接地级及避雷随筒身同步施工,顶部安装 4 个不锈钢避雷针;
