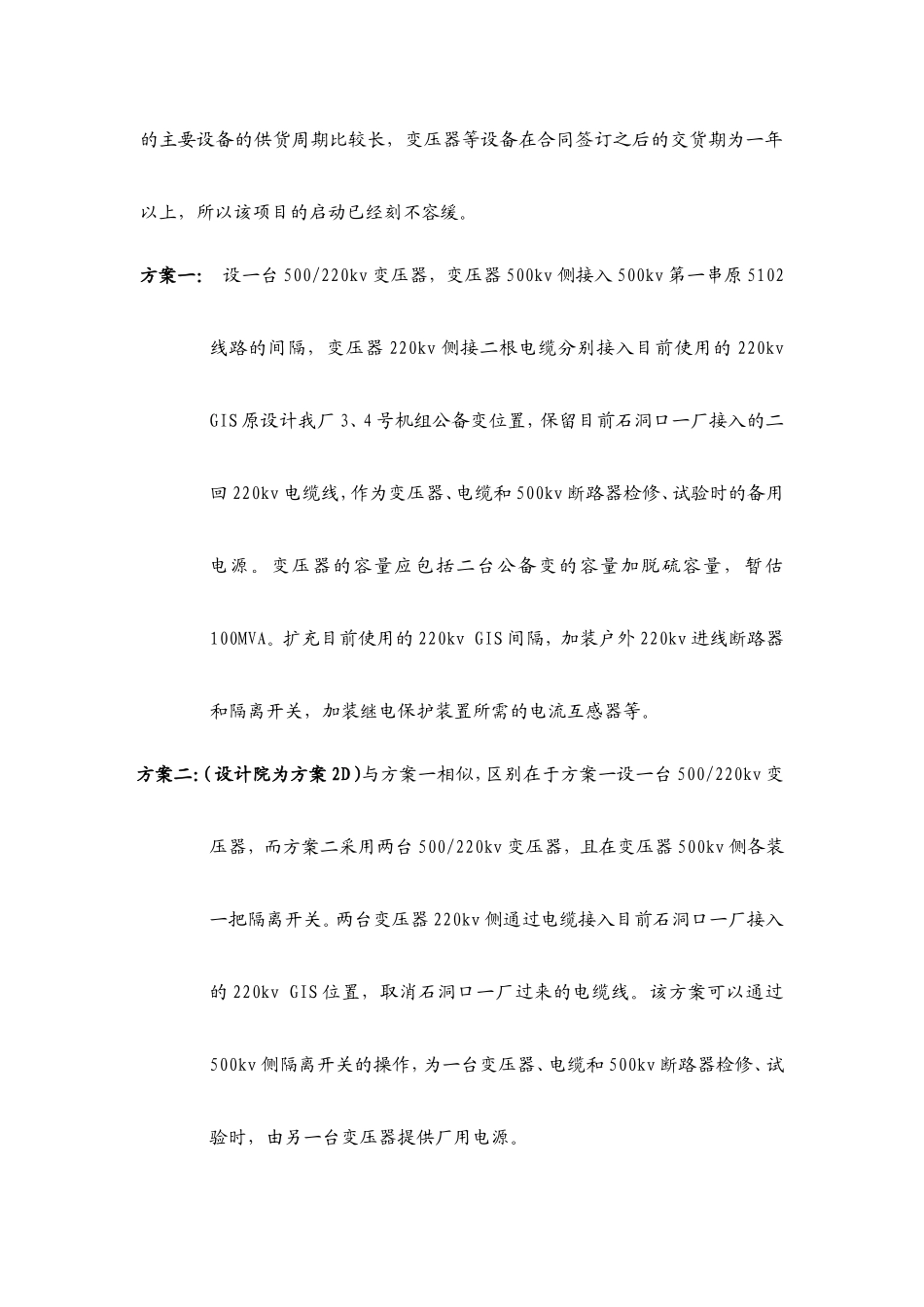

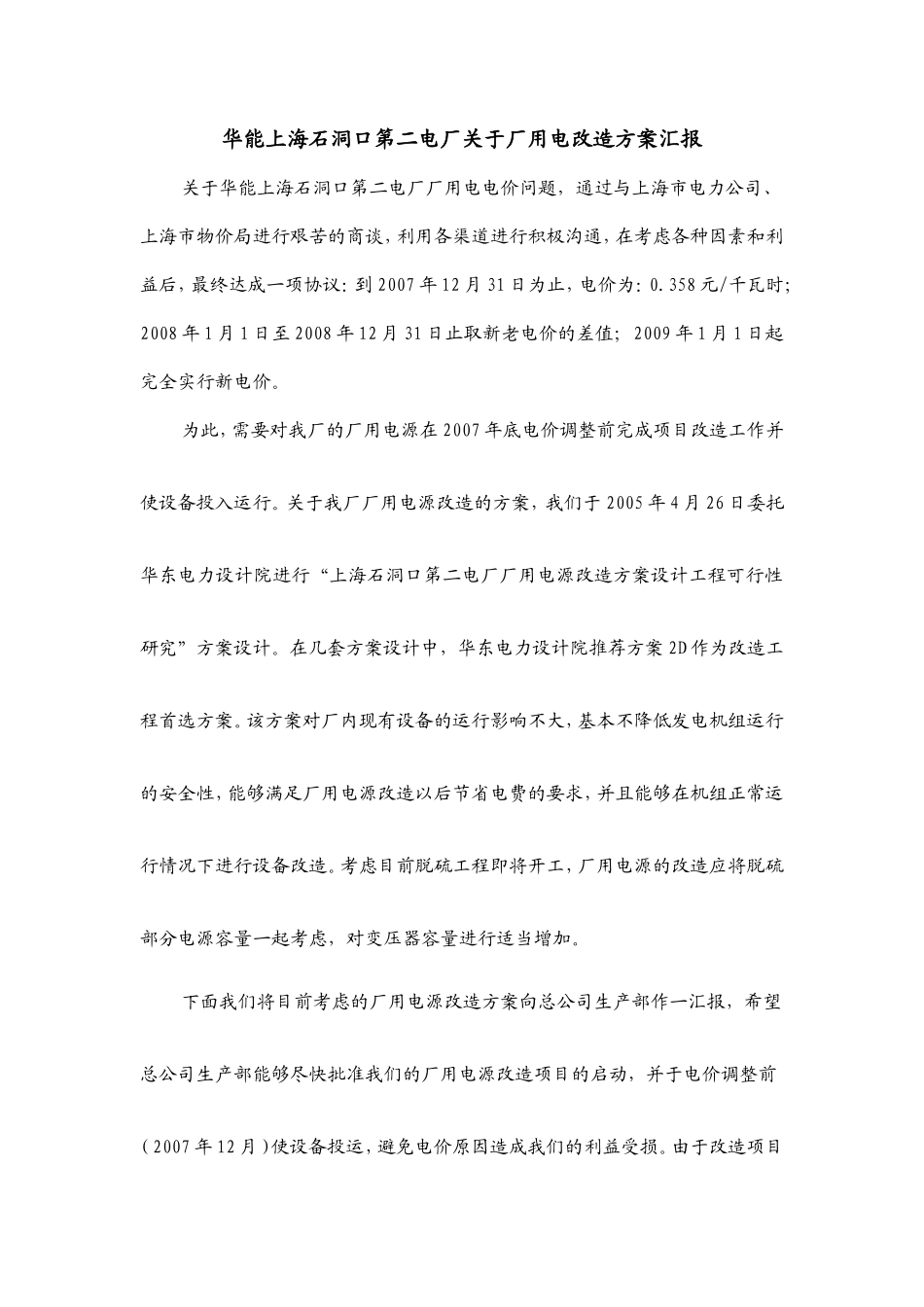

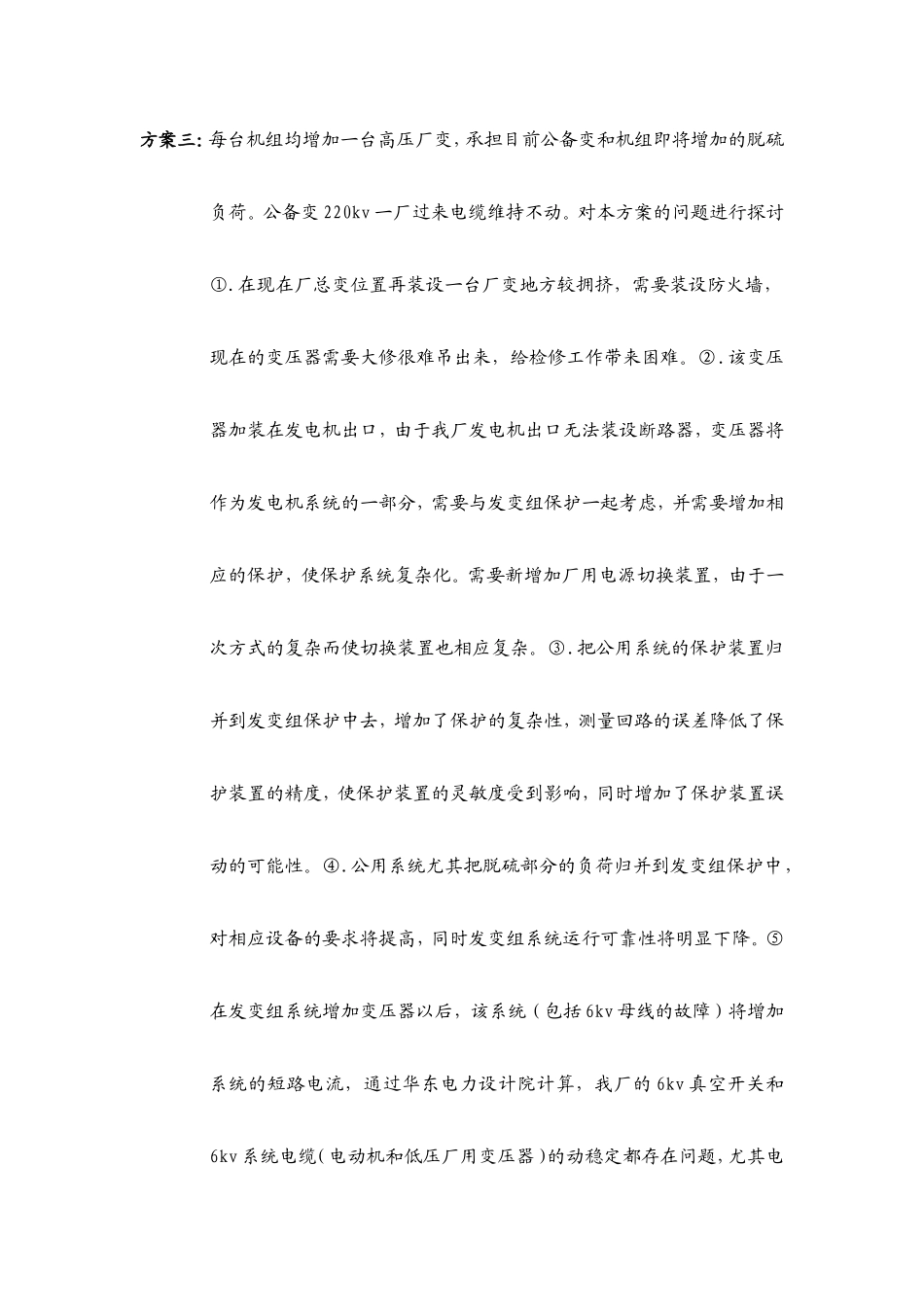

华能上海石洞口第二电厂关于厂用电改造方案汇报关于华能上海石洞口第二电厂厂用电电价问题,通过与上海市电力公司、上海市物价局进行艰苦的商谈,利用各渠道进行积极沟通,在考虑各种因素和利益后,最终达成一项协议:到2007年12月31日为止,电价为:0.358元/千瓦时;2008年1月1日至2008年12月31日止取新老电价的差值;2009年1月1日起完全实行新电价。为此,需要对我厂的厂用电源在2007年底电价调整前完成项目改造工作并使设备投入运行。关于我厂厂用电源改造的方案,我们于2005年4月26日委托华东电力设计院进行“上海石洞口第二电厂厂用电源改造方案设计工程可行性研究”方案设计。在几套方案设计中,华东电力设计院推荐方案2D作为改造工程首选方案。该方案对厂内现有设备的运行影响不大,基本不降低发电机组运行的安全性,能够满足厂用电源改造以后节省电费的要求,并且能够在机组正常运行情况下进行设备改造。考虑目前脱硫工程即将开工,厂用电源的改造应将脱硫部分电源容量一起考虑,对变压器容量进行适当增加。下面我们将目前考虑的厂用电源改造方案向总公司生产部作一汇报,希望总公司生产部能够尽快批准我们的厂用电源改造项目的启动,并于电价调整前(2007年12月)使设备投运,避免电价原因造成我们的利益受损。由于改造项目的主要设备的供货周期比较长,变压器等设备在合同签订之后的交货期为一年以上,所以该项目的启动已经刻不容缓。方案一:设一台500/220kv变压器,变压器500kv侧接入500kv第一串原5102线路的间隔,变压器220kv侧接二根电缆分别接入目前使用的220kvGIS原设计我厂3、4号机组公备变位置,保留目前石洞口一厂接入的二回220kv电缆线,作为变压器、电缆和500kv断路器检修、试验时的备用电源。变压器的容量应包括二台公备变的容量加脱硫容量,暂估100MVA。扩充目前使用的220kvGIS间隔,加装户外220kv进线断路器和隔离开关,加装继电保护装置所需的电流互感器等。方案二:(设计院为方案2D)与方案一相似,区别在于方案一设一台500/220kv变压器,而方案二采用两台500/220kv变压器,且在变压器500kv侧各装一把隔离开关。两台变压器220kv侧通过电缆接入目前石洞口一厂接入的220kvGIS位置,取消石洞口一厂过来的电缆线。该方案可以通过500kv侧隔离开关的操作,为一台变压器、电缆和500kv断路器检修、试验时,由另一台变压器提供厂用电源。方案三:每台机组均增加一台高压厂变,承担目前公备变和机组即将增加的脱硫负荷。公备变220kv一厂过来电缆维持不动。对本方案的问题进行探讨①.在现在厂总变位置再装设一台厂变地方较拥挤,需要装设防火墙,现在的变压器需要大修很难吊出来,给检修工作带来困难。②.该变压器加装在发电机出口,由于我厂发电机出口无法装设断路器,变压器将作为发电机系统的一部分,需要与发变组保护一起考虑,并需要增加相应的保护,使保护系统复杂化。需要新增加厂用电源切换装置,由于一次方式的复杂而使切换装置也相应复杂。③.把公用系统的保护装置归并到发变组保护中去,增加了保护的复杂性,测量回路的误差降低了保护装置的精度,使保护装置的灵敏度受到影响,同时增加了保护装置误动的可能性。④.公用系统尤其把脱硫部分的负荷归并到发变组保护中,对相应设备的要求将提高,同时发变组系统运行可靠性将明显下降。⑤在发变组系统增加变压器以后,该系统(包括6kv母线的故障)将增加系统的短路电流,通过华东电力设计院计算,我厂的6kv真空开关和6kv系统电缆(电动机和低压厂用变压器)的动稳定都存在问题,尤其电缆无法进行更换。⑥.我们希望脱硫系统发生问题,仅仅需要将脱硫部分退出运行,无需将发电机一起停用,而该方案无法把脱硫系统与发电机分开。该方案我们认为不能实施!也不应考虑采纳。通过对上述三个方案的比较,其实是方案一与方案二进行比较(方案三我们建议不考虑),我们认为:1.华东电力设计院推荐的2D方案我们作为方案二推出,主要考虑上海电力公司如果要收变压器基本容量费,按照目前上海电力公司的收费标准:变压器容量×40%×40=80000×0.4×40=128(万元/月);每个月交纳的电费就是实际使用电费再加上基本容量费,即...
