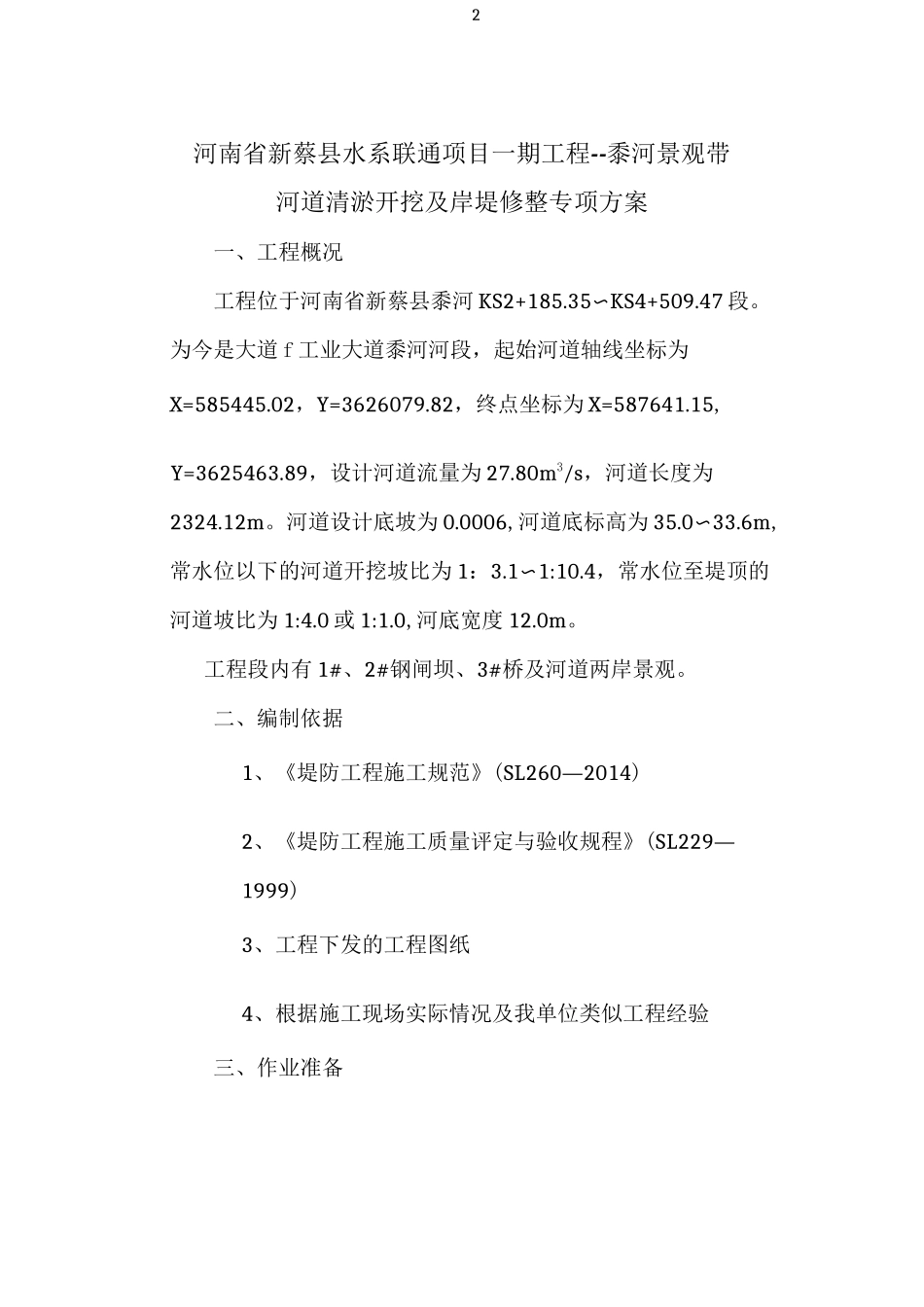

XX 溢洪道施工组织设计101目录一、工程概况2二、编制依据2三、作业准备2四、施工进度计划3五、施工工序3六、清淤施工方案41、测量放线42、地表清理 43、清淤方法 4七、施工进度保证措施5八、安全质量保证措施71、质量保证措施 72、安全保证措施 10九、安全文明施工2河南省新蔡县水系联通项目一期工程--黍河景观带河道清淤开挖及岸堤修整专项方案一、工程概况工程位于河南省新蔡县黍河 KS2+185
35〜KS4+509
为今是大道 f 工业大道黍河河段,起始河道轴线坐标为X=585445
02,Y=3626079
82,终点坐标为 X=587641
15,Y=3625463
89,设计河道流量为 27
80m3/s,河道长度为2324
河道设计底坡为 0
0006,河道底标高为 35
6m,常水位以下的河道开挖坡比为 1:3
1〜1:10
4,常水位至堤顶的河道坡比为 1:4
0 或 1:1
0,河底宽度 12
工程段内有 1#、2#钢闸坝、3#桥及河道两岸景观

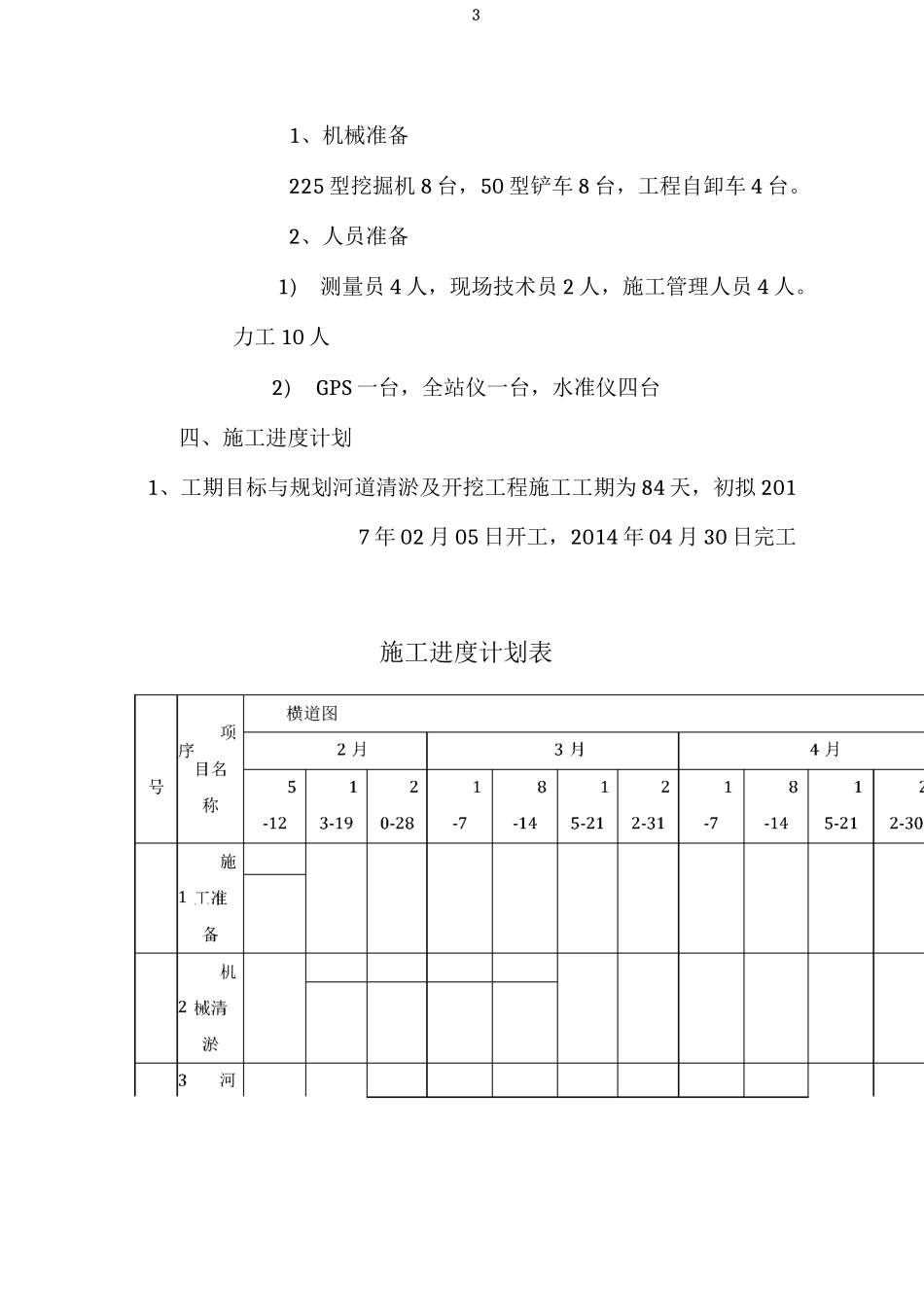

二、编制依据1、《堤防工程施工规范》(SL260—2014)2、《堤防工程施工质量评定与验收规程》(SL229—1999)3、工程下发的工程图纸4、根据施工现场实际情况及我单位类似工程经验三、作业准备31、机械准备225 型挖掘机 8 台,50 型铲车 8 台,工程自卸车 4 台
2、人员准备1)测量员 4 人,现场技术员 2 人,施工管理人员 4 人
