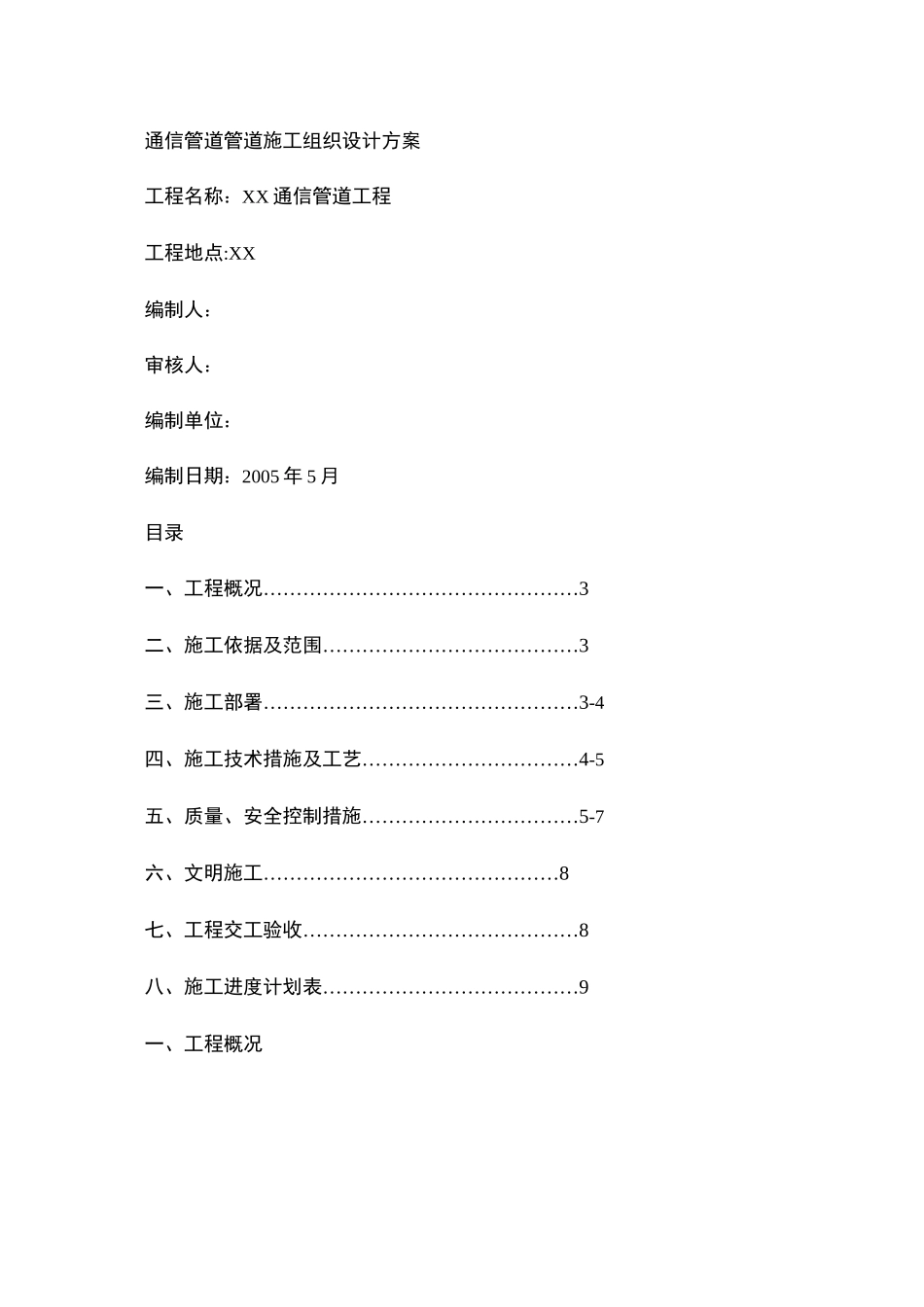

通信管道管道施工组织设计方案工程名称:XX 通信管道工程工程地点:XX编制人:审核人:编制单位:编制日期:2005 年 5 月目录一、工程概况…………………………………………3二、施工依据及范围…………………………………3三、施工部署…………………………………………3-4四、施工技术措施及工艺……………………………4-5五、质量、安全控制措施……………………………5-7六、文明施工………………………………………8七、工程交工验收……………………………………8八、施工进度计划表…………………………………9一、工程概况本工程为配合外环路与 XXX 国道交接立交建设的需要进行的通信管道改造工程,建设沟程约 2

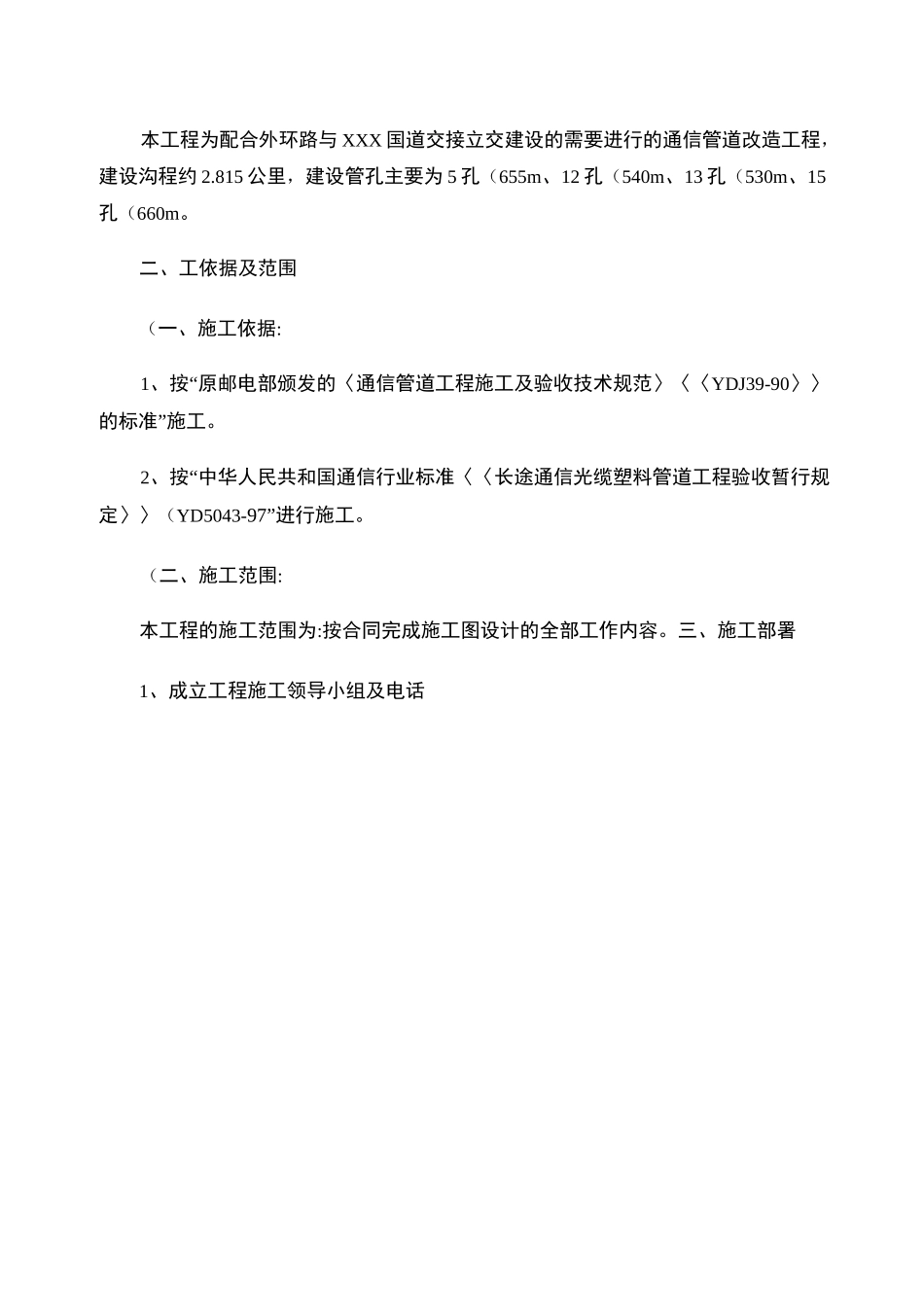

815 公里,建设管孔主要为 5 孔(655m、12 孔(540m、13 孔(530m、15孔(660m
二、工依据及范围(一、施工依据:1、按“原邮电部颁发的〈通信管道工程施工及验收技术规范〉〈〈YDJ39-90〉〉的标准”施工
2、按“中华人民共和国通信行业标准〈〈长途通信光缆塑料管道工程验收暂行规定〉〉(YD5043-97”进行施工
(二、施工范围:本工程的施工范围为:按合同完成施工图设计的全部工作内容

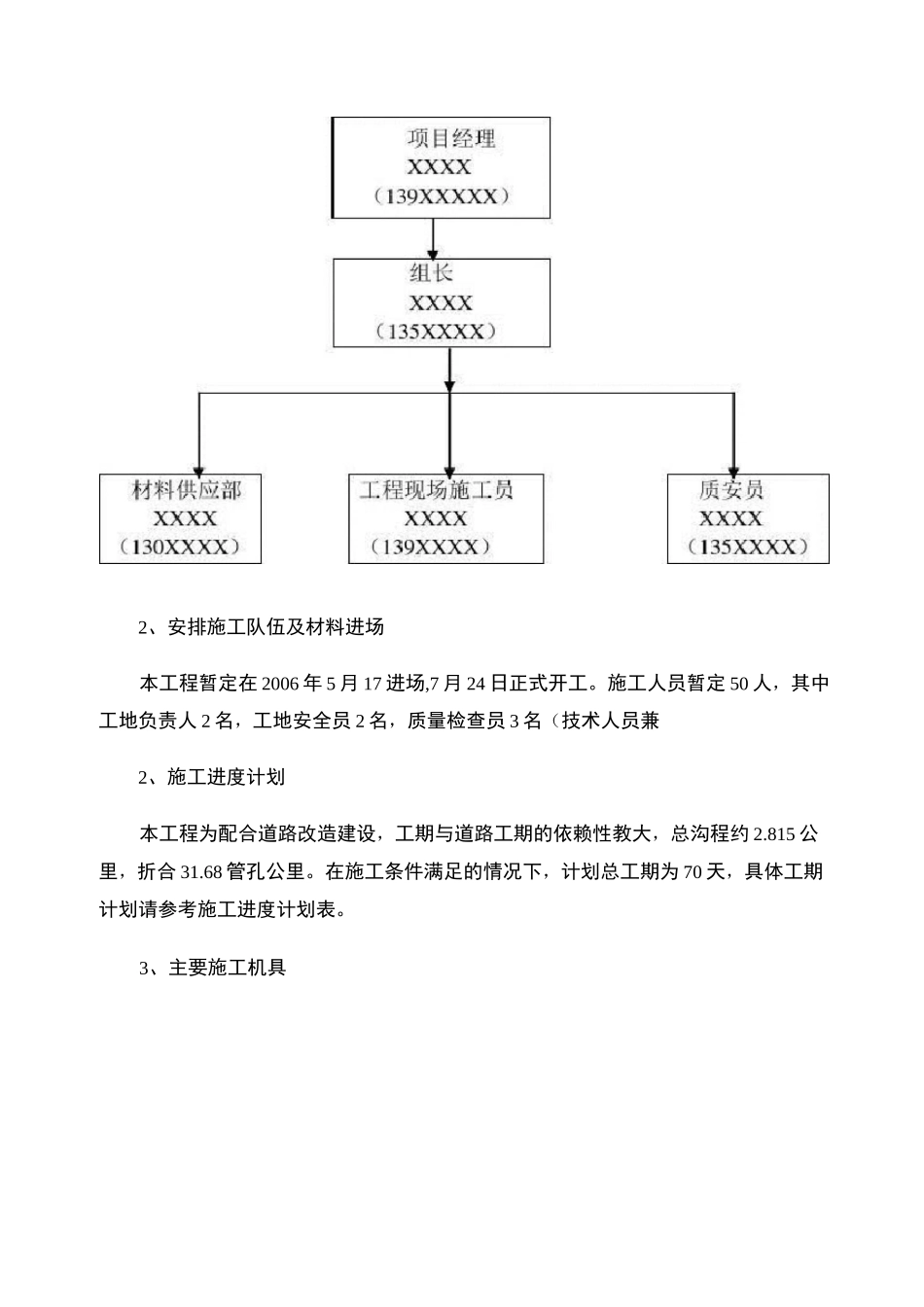

三、施工部署1、成立工程施工领导小组及电话2、安排施工队伍及材料进场本工程暂定在 2006 年 5 月 17 进场,7 月 24 日正式开工
施工人员暂定 50 人,其中工地负责人 2 名,工地安全员 2 名,质量检查员 3 名(技术人员兼2、施工进度计划本工程为配合道路改造建设,工期与道路工期的依赖性教大,总沟程约 2
815 公里,折合 31
68 管孔公里
在施工条件满足的情况下,计划总工期为 70 天,具体工期计划请参考施工进度计划表
3、主要施工机具编号名称单位数量备注1五十铃 2 吨货车台12发电机c113■'台14
安全标志套1()5其他施工机
