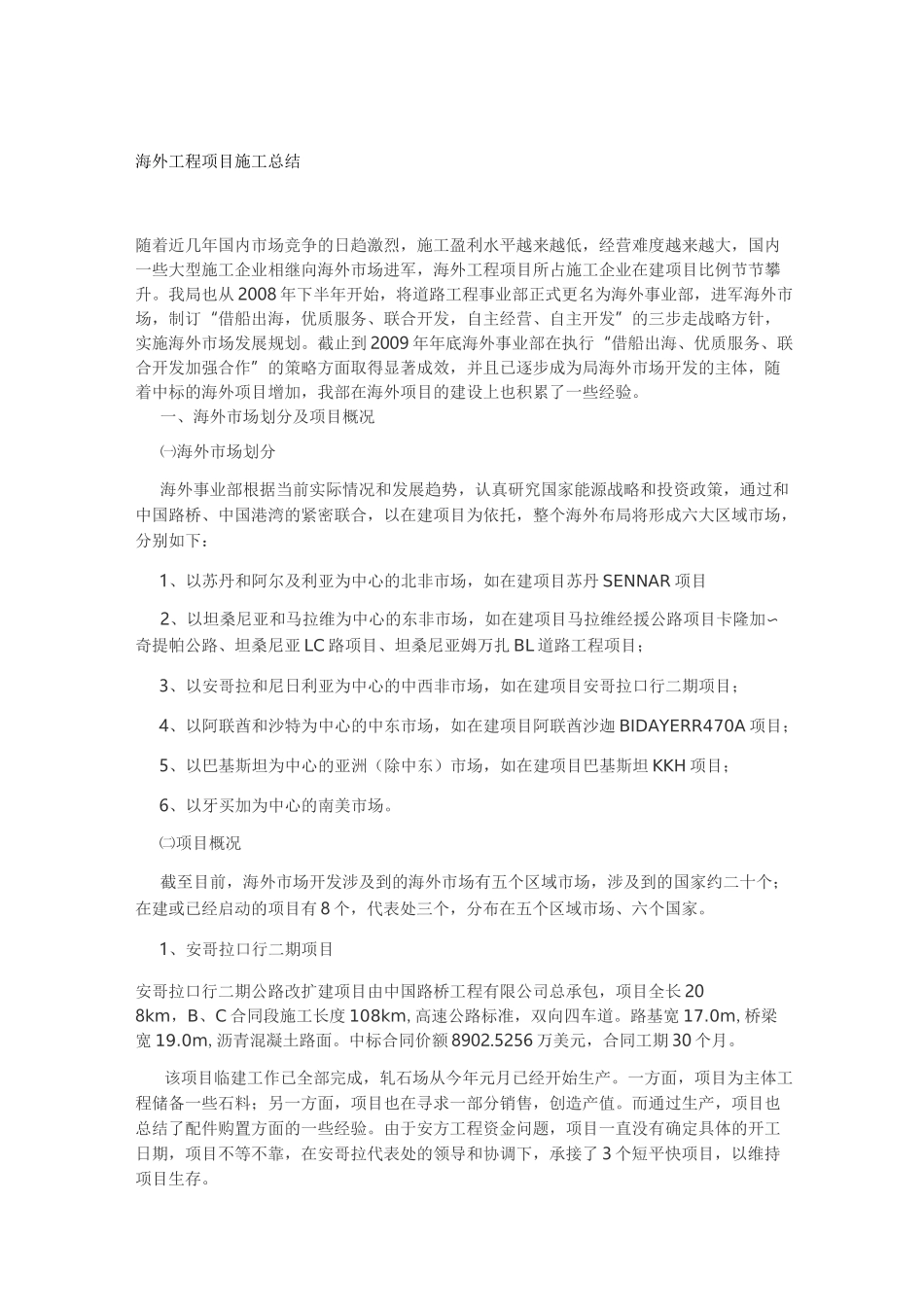

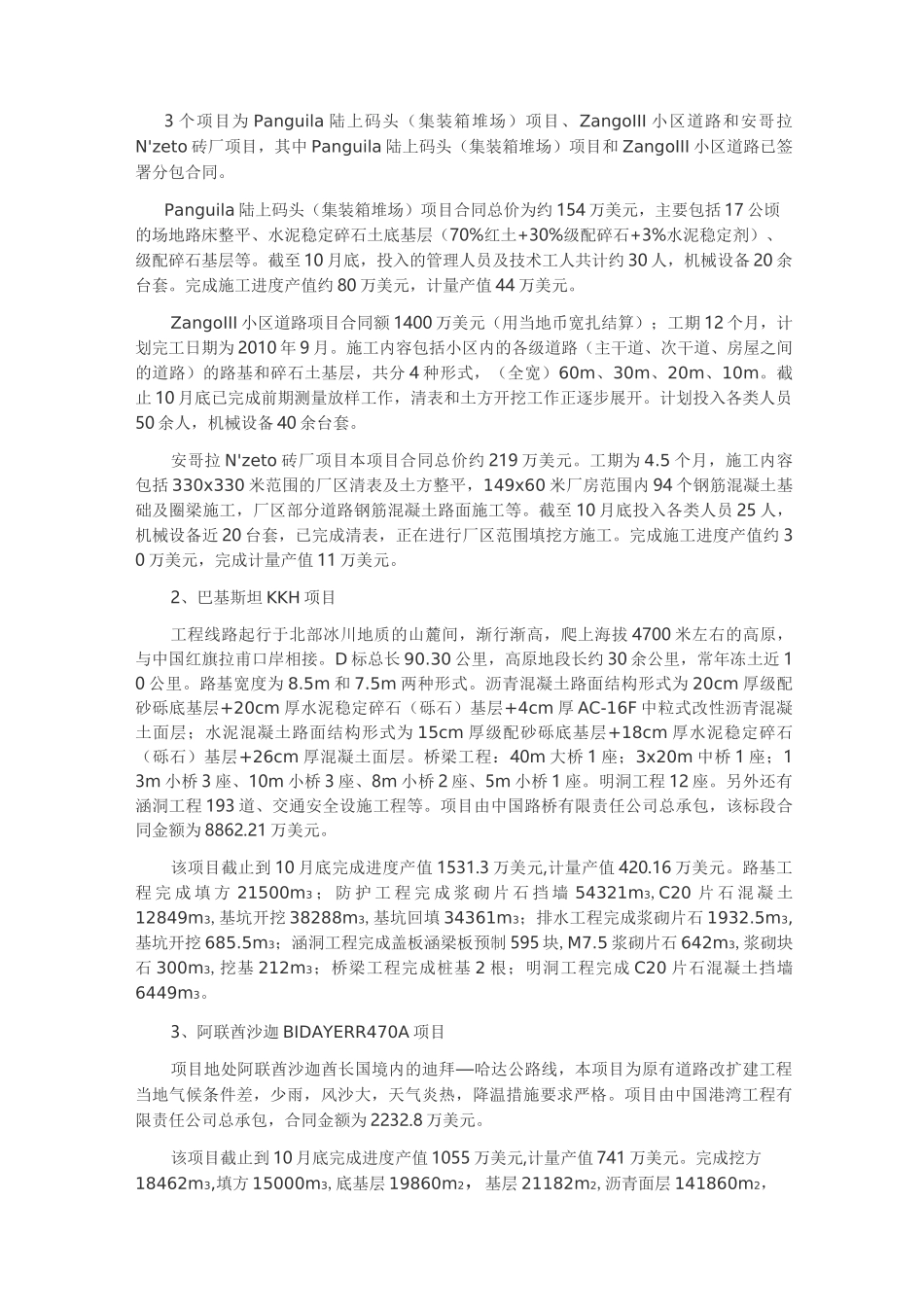

海外工程项目施工总结随着近几年国内市场竞争的日趋激烈,施工盈利水平越来越低,经营难度越来越大,国内一些大型施工企业相继向海外市场进军,海外工程项目所占施工企业在建项目比例节节攀升。我局也从 2008 年下半年开始,将道路工程事业部正式更名为海外事业部,进军海外市场,制订“借船出海,优质服务、联合开发,自主经营、自主开发”的三步走战略方针,实施海外市场发展规划。截止到 2009 年年底海外事业部在执行“借船出海、优质服务、联合开发加强合作”的策略方面取得显著成效,并且已逐步成为局海外市场开发的主体,随着中标的海外项目增加,我部在海外项目的建设上也积累了一些经验。一、海外市场划分及项目概况㈠海外市场划分海外事业部根据当前实际情况和发展趋势,认真研究国家能源战略和投资政策,通过和中国路桥、中国港湾的紧密联合,以在建项目为依托,整个海外布局将形成六大区域市场,分别如下:1、以苏丹和阿尔及利亚为中心的北非市场,如在建项目苏丹 SENNAR 项目2、以坦桑尼亚和马拉维为中心的东非市场,如在建项目马拉维经援公路项目卡隆加〜奇提帕公路、坦桑尼亚 LC 路项目、坦桑尼亚姆万扎 BL 道路工程项目;3、以安哥拉和尼日利亚为中心的中西非市场,如在建项目安哥拉口行二期项目;4、以阿联酋和沙特为中心的中东市场,如在建项目阿联酋沙迦 BIDAYERR470A 项目;5、以巴基斯坦为中心的亚洲(除中东)市场,如在建项目巴基斯坦 KKH 项目;6、以牙买加为中心的南美市场。㈡项目概况截至目前,海外市场开发涉及到的海外市场有五个区域市场,涉及到的国家约二十个;在建或已经启动的项目有 8 个,代表处三个,分布在五个区域市场、六个国家。1、安哥拉口行二期项目安哥拉口行二期公路改扩建项目由中国路桥工程有限公司总承包,项目全长 208km,B、C 合同段施工长度 108km,高速公路标准,双向四车道。路基宽 17.0m,桥梁宽 19.0m,沥青混凝土路面。中标合同价额 8902.5256 万美元,合同工期 30 个月。该项目临建工作已全部完成,轧石场从今年元月已经开始生产。一方面,项目为主体工程储备一些石料;另一方面,项目也在寻求一部分销售,创造产值。而通过生产,项目也总结了配件购置方面的一些经验。由于安方工程资金问题,项目一直没有确定具体的开工日期,项目不等不靠,在安哥拉代表处的领导和协调下,承接了 3 个短平快项目,以维持项目生存。3 个项目为 Panguila 陆上码头(集装箱堆场)...
