XXXXX医院整体搬迁实施细则——9641032各科室:医院迁建工程XXXX年X月开工,历经近X年的建设,现已全面竣工,即将投入使用
新医院搬迁是一项宏大的系统工程,任务繁重、牵涉面广,需要各方面共同努力才能确保医院搬迁工作顺利实施
按照“整体计划、分组实施、各负其责、协同作业、全力以赴、安全有序”的原则,为确保医院整体搬迁工作顺利实施,确保安全、有序、高效地完成搬迁任务,保证新老院区业务工作的紧密衔接,医院各职能科室、临床科室要坚持以病人为中心,制定详细计划,按计划完成进度,消除部门壁垒,理顺流程,确保搬迁和试运行工作的顺利开展,特制订搬迁实施细则
一、搬迁工作组织医院成立新院搬迁工作领导小组,全面加强对新院整体搬迁工作的组织领导,确保搬迁顺利进行和医院病区的医疗运行安全
1、医院搬迁工作领导小组组长:XXX副组长:XXX、XXX、XXX成员:XXX、XXX、XXX、XXX、XXX、XXX、XXX、领导小组负责全院搬迁协调及各项准备工作
领导小组下设办公室,由XXX同志兼任主任
领导小组下设行政对外联络组、后勤保障组、第一抢救医疗组、第二抢救医疗组、医技组

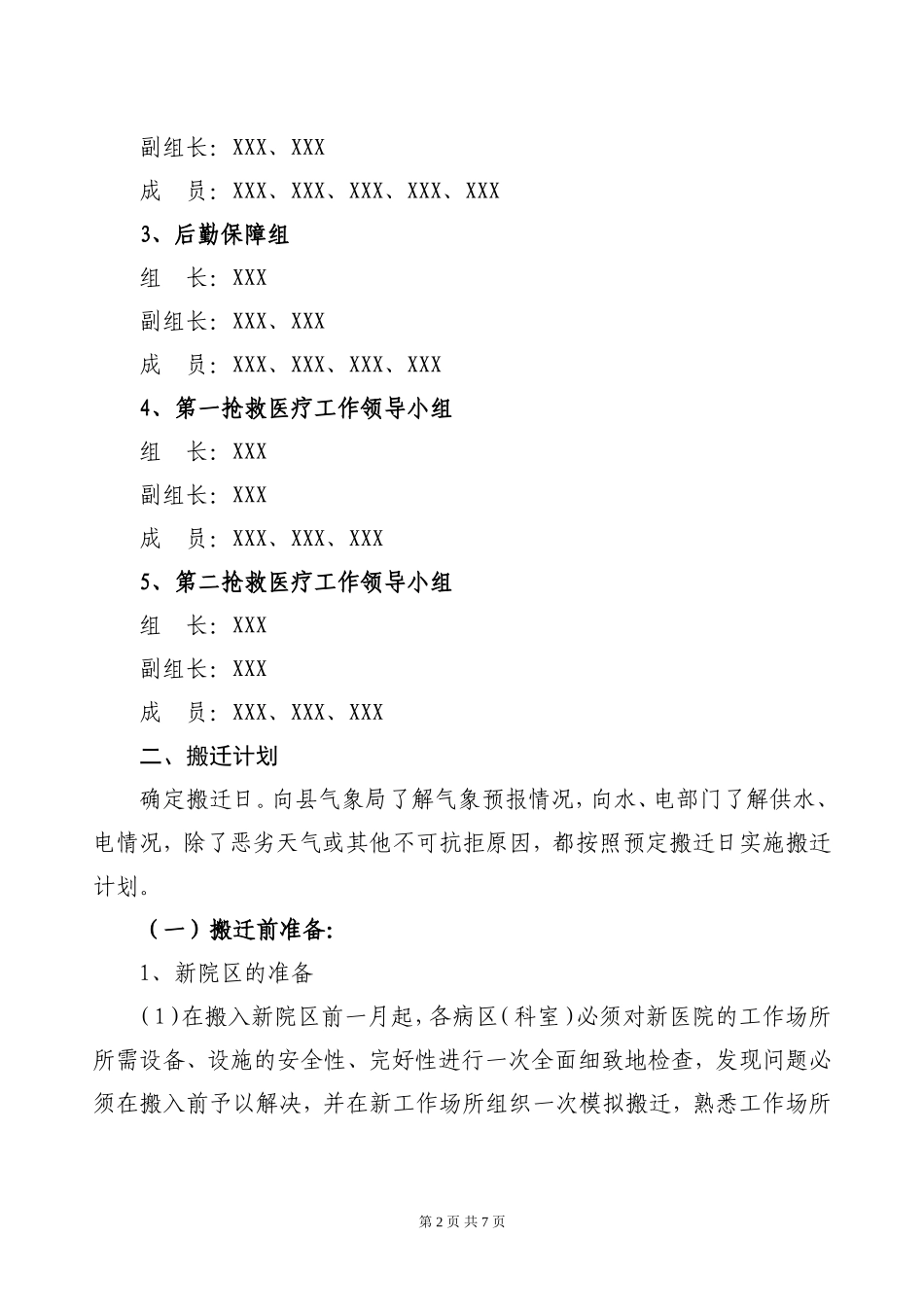

2、行政对外联络组组长:XXX第1页共7页副组长:XXX、XXX成员:XXX、XXX、XXX、XXX、XXX3、后勤保障组组长:XXX副组长:XXX、XXX成员:XXX、XXX、XXX、XXX4、第一抢救医疗工作领导小组组长:XXX副组长:XXX成员:XXX、XXX、XXX5、第二抢救医疗工作领导小组组长:XXX副组长:XXX成员:XXX、XXX、XXX二、搬迁计划确定搬迁日
向县气象局了解气象预报情况,向水、电部门了解供水、电情况,除了恶劣天气或其他不可抗拒原因,都按照预定搬迁日实施搬迁计划

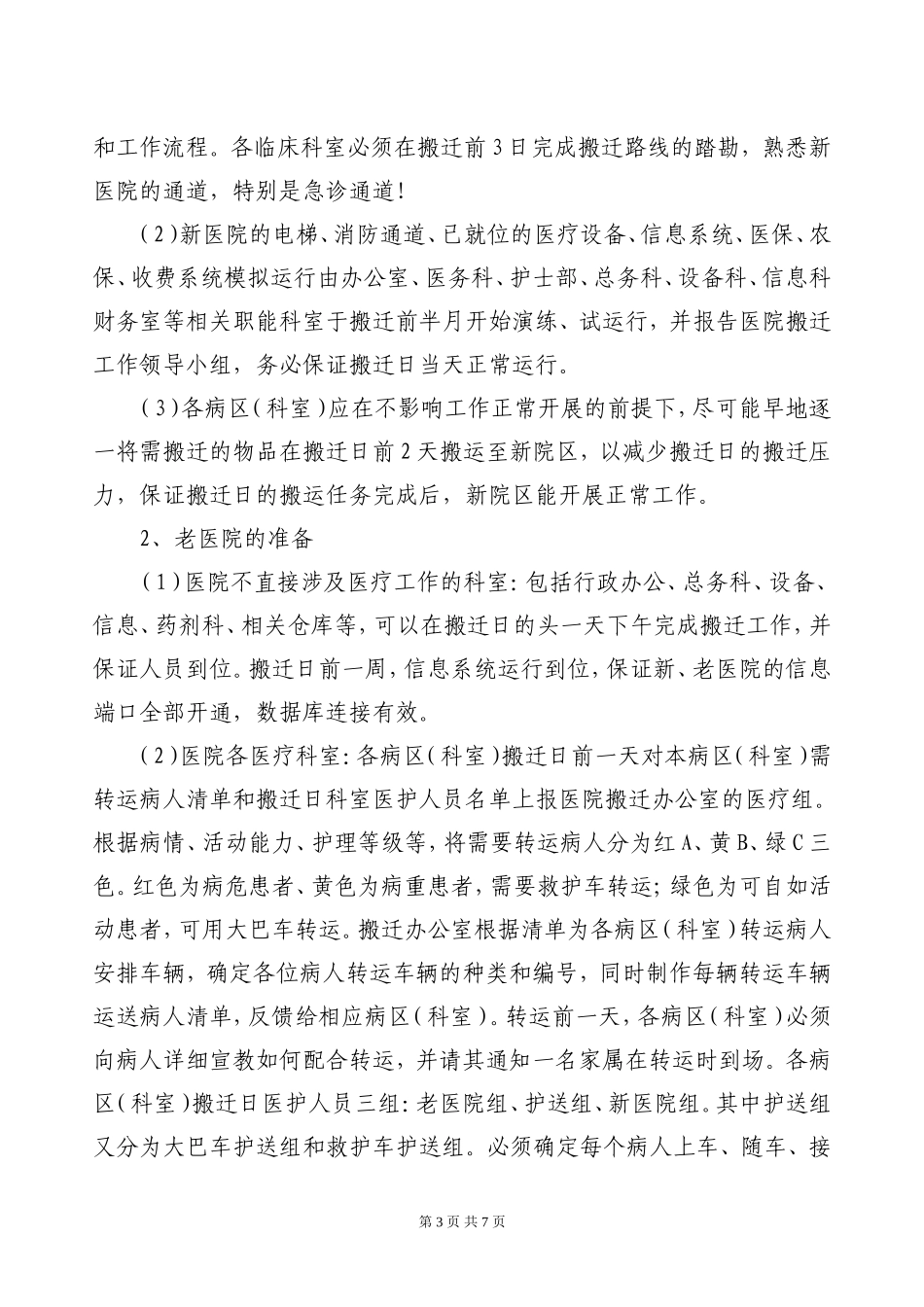

(一)搬迁前准备:1、新院区的准备(1)在搬入新院区前一月起,各病区(科室)必须对新医院的工作场所所需设备、设施的安全性、完好
