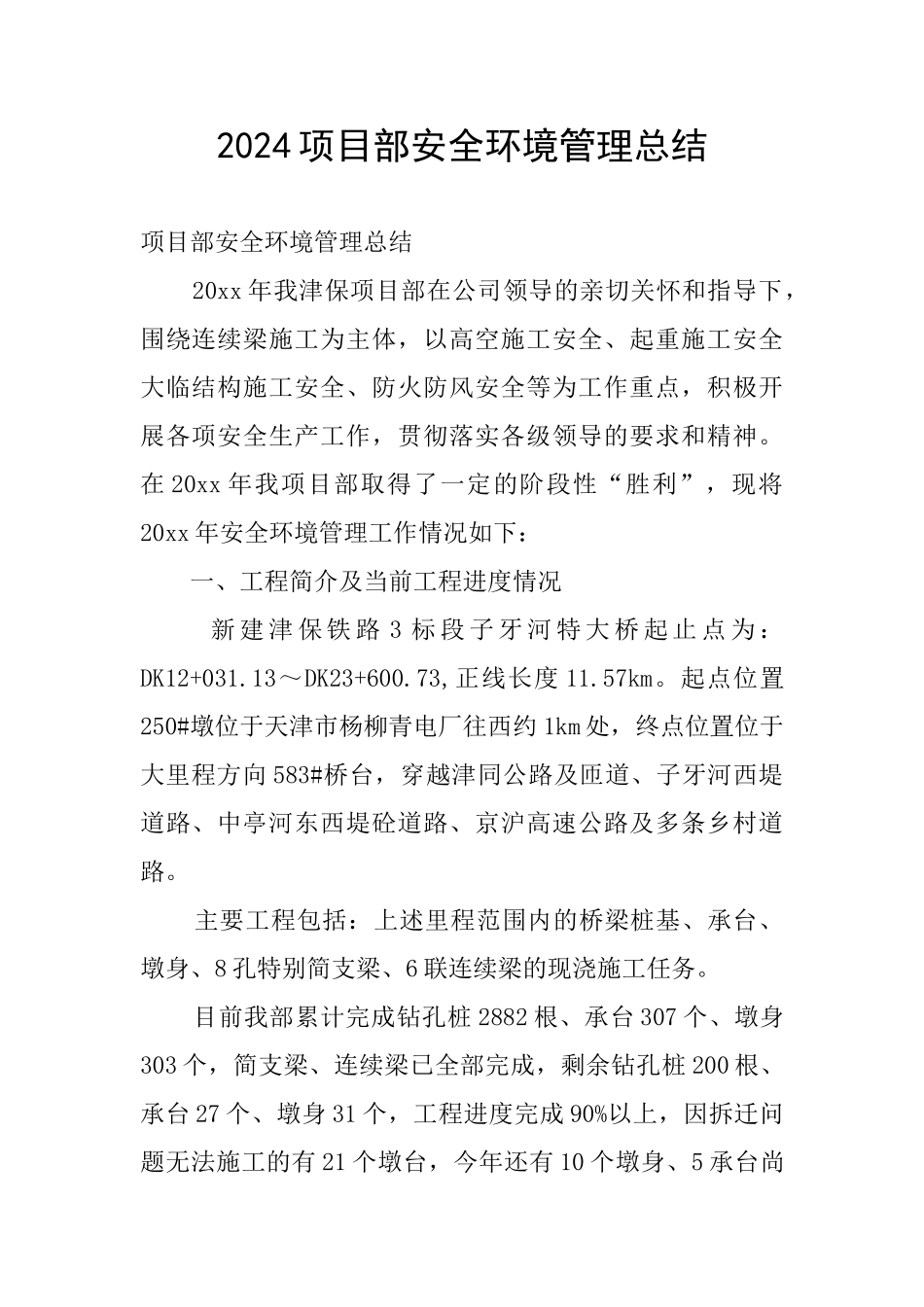

2024 项目部安全环境管理总结项目部安全环境管理总结 20xx 年我津保项目部在公司领导的亲切关怀和指导下,围绕连续梁施工为主体,以高空施工安全、起重施工安全大临结构施工安全、防火防风安全等为工作重点,积极开展各项安全生产工作,贯彻落实各级领导的要求和精神

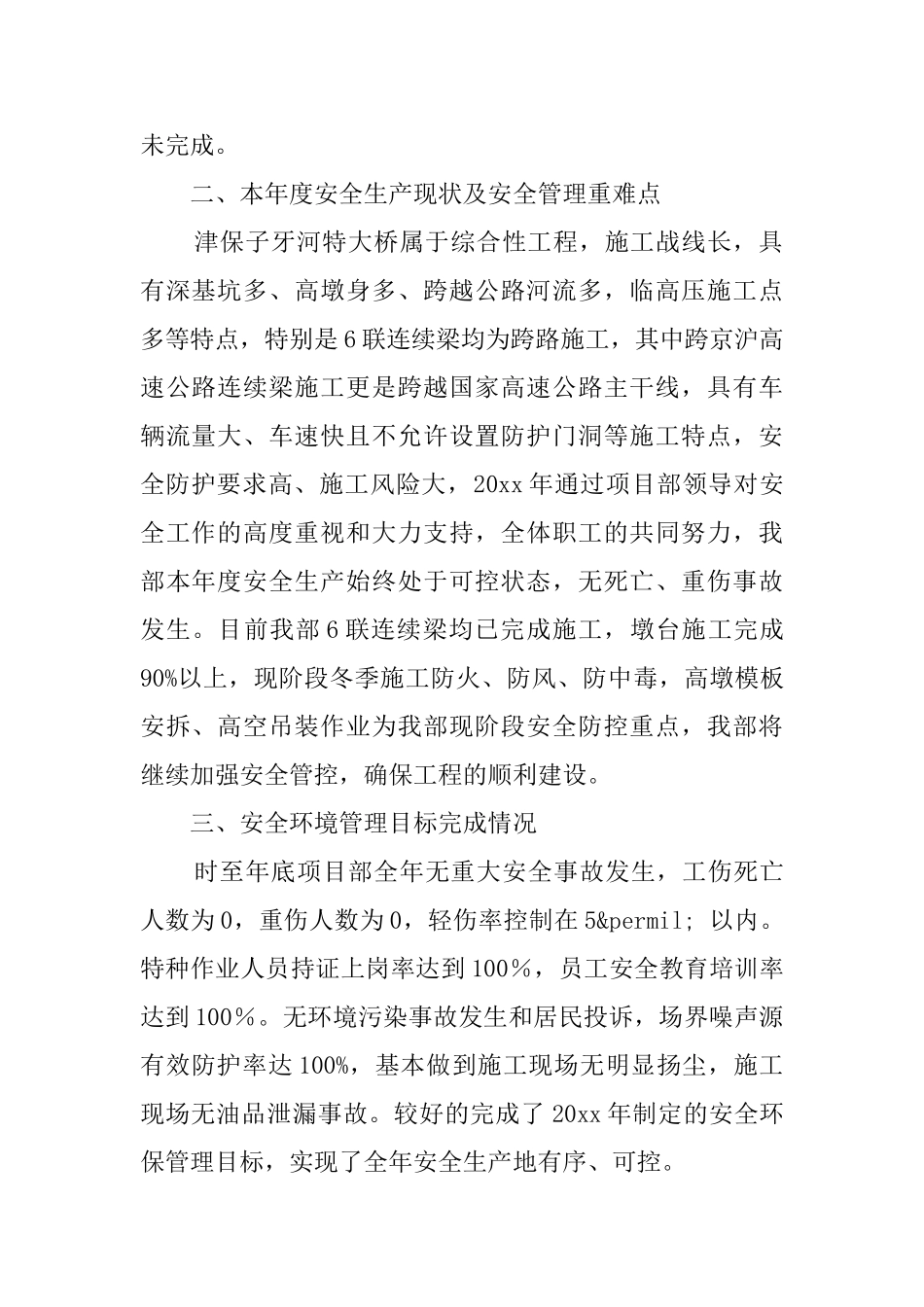

在 20xx 年我项目部取得了一定的阶段性“胜利”,现将20xx 年安全环境管理工作情况如下: 一、工程简介及当前工程进度情况 新 建 津 保 铁 路 3 标 段 子 牙 河 特 大 桥 起 止 点 为 :DK12+031
13~DK23+600
73,正线长度 11
起点位置250#墩位于天津市杨柳青电厂往西约 1km 处,终点位置位于大里程方向 583#桥台,穿越津同公路及匝道、子牙河西堤道路、中亭河东西堤砼道路、京沪高速公路及多条乡村道路
主要工程包括:上述里程范围内的桥梁桩基、承台、墩身、8 孔特别简支梁、6 联连续梁的现浇施工任务
目前我部累计完成钻孔桩 2882 根、承台 307 个、墩身303 个,简支梁、连续梁已全部完成,剩余钻孔桩 200 根、承台 27 个、墩身 31 个,工程进度完成 90%以上,因拆迁问题无法施工的有 21 个墩台,今年还有 10 个墩身、5 承台尚未完成
二、本年度安全生产现状及安全管理重难点 津保子牙河特大桥属于综合性工程,施工战线长,具有深基坑多、高墩身多、跨越公路河流多,临高压施工点多等特点,特别是 6 联连续梁均为跨路施工,其中跨京沪高速公路连续梁施工更是跨越国家高速公路主干线,具有车辆流量大、车速快且不允许设置防护门洞等施工特点,安全防护要求高、施工风险大,20xx 年通过项目部领导对安全工作的高度重视和大力支持,全体职工的共同努力,我部本年度安全生产始终处于可控状态,无死亡、重伤事故发生
目前我部 6 联连续梁均已完成施工,墩台施工完成90%以上,现
