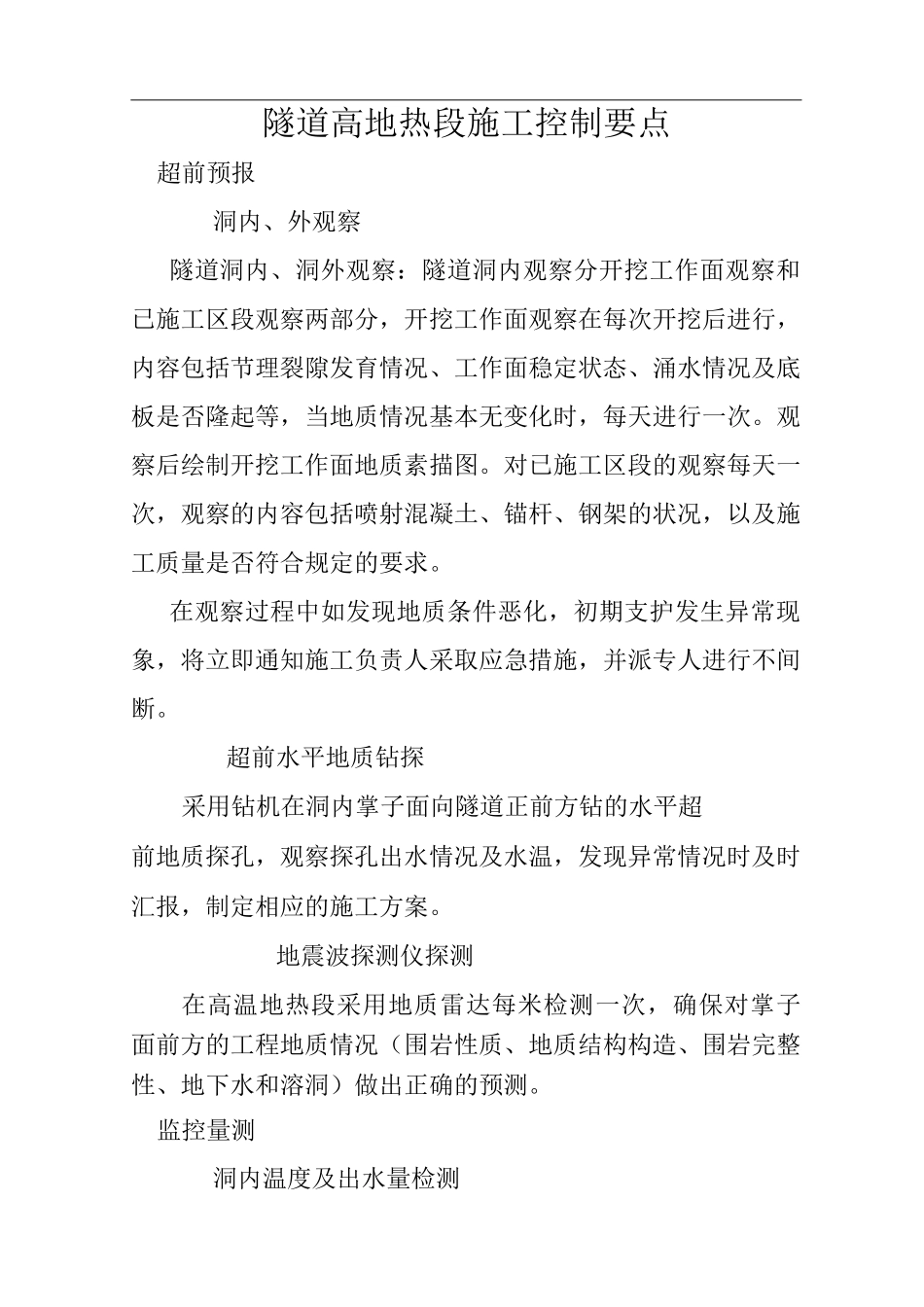

隧道高地热段施工控制要点超前预报洞内、外观察隧道洞内、洞外观察:隧道洞内观察分开挖工作面观察和已施工区段观察两部分,开挖工作面观察在每次开挖后进行,内容包括节理裂隙发育情况、工作面稳定状态、涌水情况及底板是否隆起等,当地质情况基本无变化时,每天进行一次。观察后绘制开挖工作面地质素描图。对已施工区段的观察每天一次,观察的内容包括喷射混凝土、锚杆、钢架的状况,以及施工质量是否符合规定的要求。在观察过程中如发现地质条件恶化,初期支护发生异常现象,将立即通知施工负责人采取应急措施,并派专人进行不间断。超前水平地质钻探采用钻机在洞内掌子面向隧道正前方钻的水平超前地质探孔,观察探孔出水情况及水温,发现异常情况时及时汇报,制定相应的施工方案。地震波探测仪探测在高温地热段采用地质雷达每米检测一次,确保对掌子面前方的工程地质情况(围岩性质、地质结构构造、围岩完整性、地下水和溶洞)做出正确的预测。监控量测洞内温度及出水量检测安排专人每四小时对隧道洞内温度、掌子面温度、涌水温度测量一次,并对每次测量数据进行记录;现场技术员及时要对掌子面涌水量的变化进行记录。洞内沉降观测初期支护完成后,在拱顶、拱脚及边墙标高处埋设测点进行拱顶下沉和水平收敛量测。测试元件采用直径圆钢加工而成,每根元件锚入初期支护体外露以防震动影响量测结果。量测频率开始观测一次,然后根据变形量的减小而减小量测频率。根据量测及时掌握施工中围岩和支护的力学动态及稳定程度,调整施工工序及预留变形量、开挖进尺等,便于指导施工,确保施工安全。砼质量控制要点高温地热段的衬砌混凝土:在高温(如高温)的岩体及喷混凝土上浇注二次衬砌混凝土时,厚度再薄,水化热也不易逸出。由于混凝土里面和表面的温差,在早龄期有可能存在裂缝。因此为防止二次混凝土衬砌出现裂缝,应采取下述措施:()为了防止高温时的强度降低,应选定合适的水灰比,并考虑到混凝土对地热水的耐久性,宜采用高炉渣水泥(分离粉碎型水泥)。混凝土配合比和掺合剂应作试验优选。()在防水板和混凝土衬砌之间设置隔热材料,可隔断从岩层传播来的热量,使混凝土内的温度应降低。()把一般衬砌混凝土的浇筑长度适当缩短。()用防水板和无纺布组合成缓冲材料,由于与喷射混凝土隔离,因此,混凝土衬砌的收缩可不受到约束。()适当设置裂缝诱发缝,一般在两拱脚延长方向设置。安全控制要点()为保证隧道施工人员进行正常的安全生产,我国...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道高温地段隧道施工控制要点及施工案例

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
