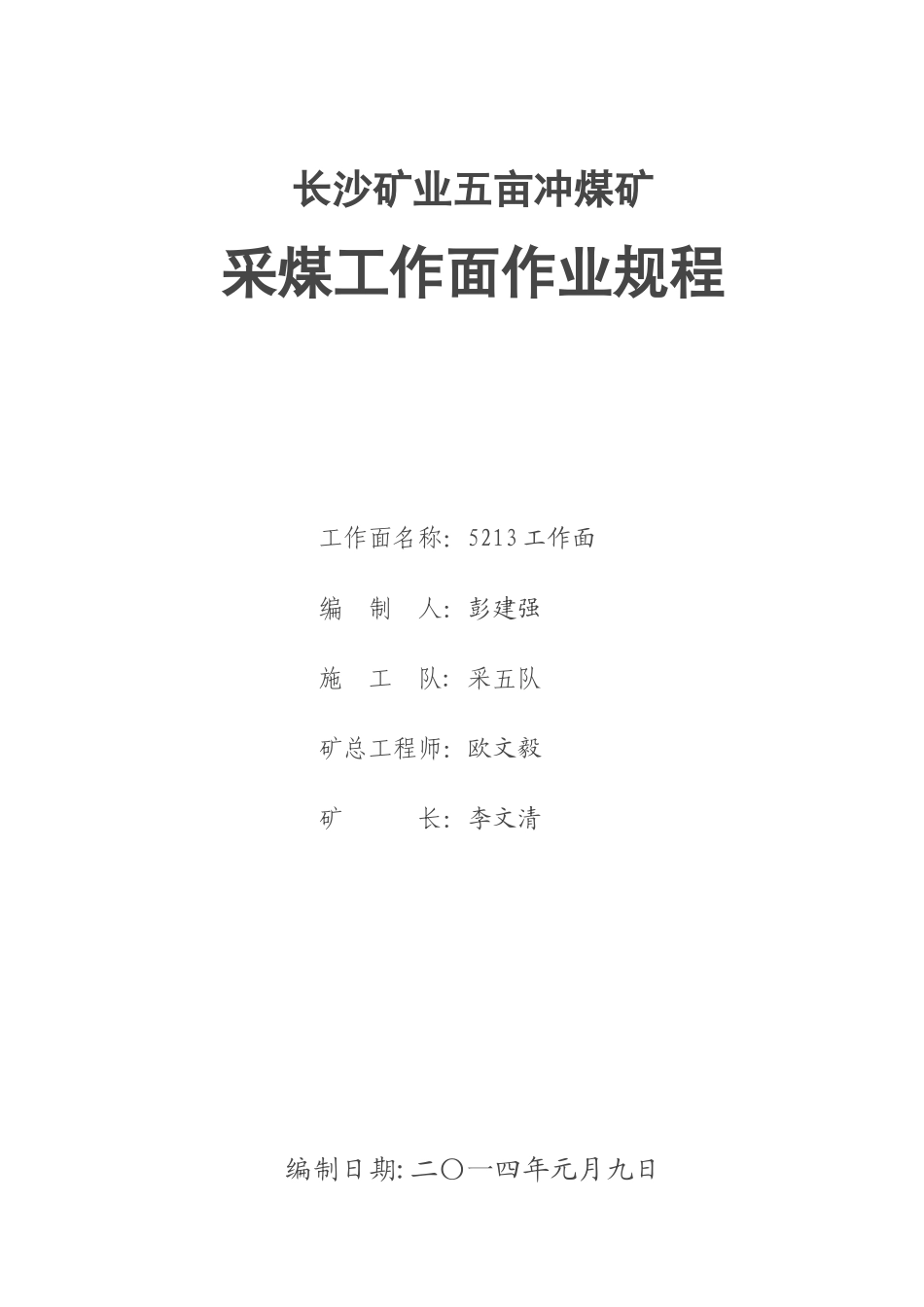

长沙矿业五亩冲煤矿采煤工作面作业规程工作面名称:5213 工作面编 制 人:彭建强施 工 队: 采五队矿总工程师:欧文毅矿 长:李文清编制日期:二〇一四年元月九日 公司批文〔红头文件〕

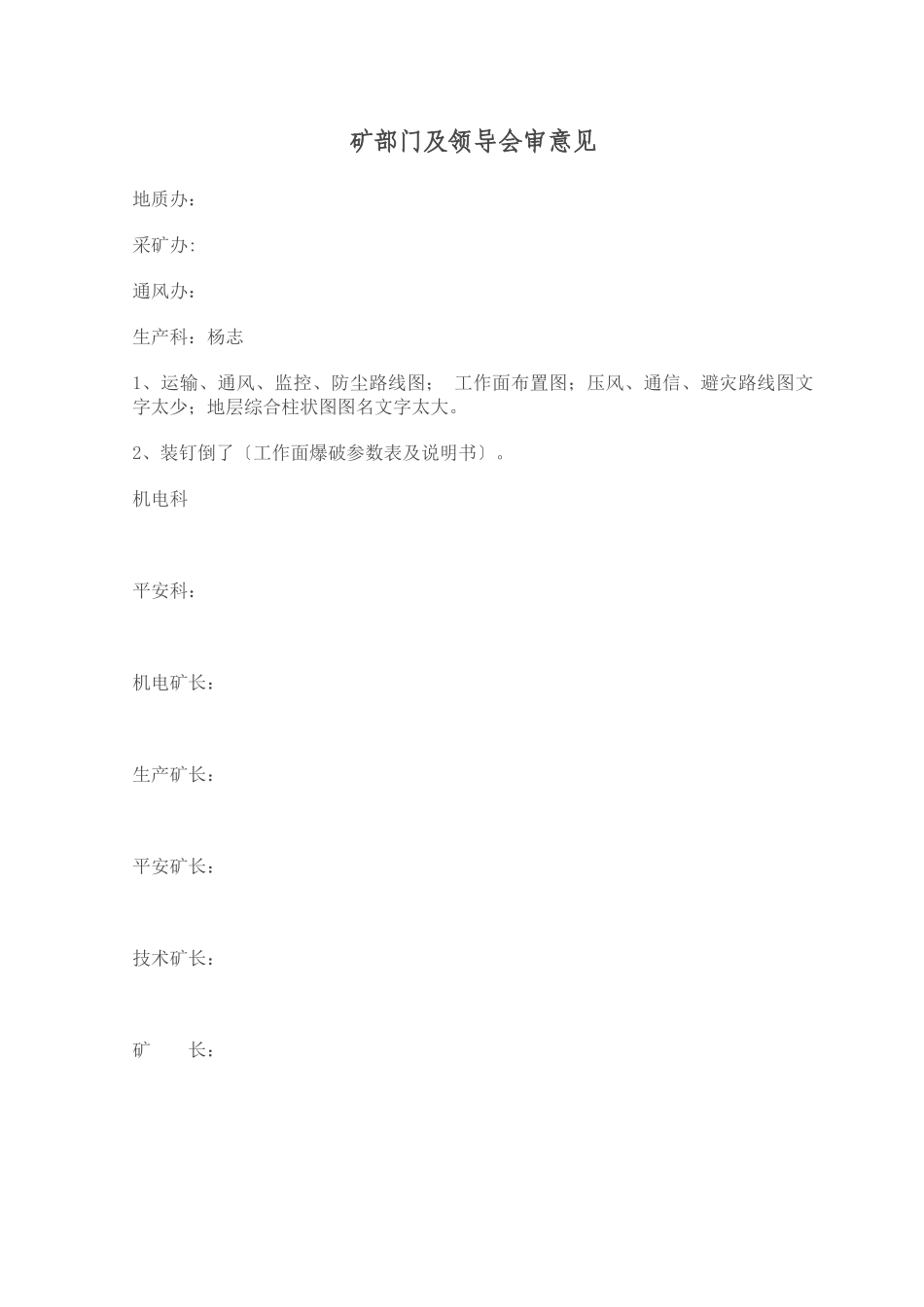

矿部门及领导会审意见地质办:采矿办: 通风办:生产科:杨志1、运输、通风、监控、防尘路线图; 工作面布置图;压风、通信、避灾路线图文字太少;地层综合柱状图图名文字太大
2、装钉倒了〔工作面爆破参数表及说明书〕
机电科 平安科:机电矿长:生产矿长: 平安矿长: 技术矿长:矿 长:矿领导审批意见1、本作业规程为 5213 工作面一期工程回采作业规程,二期、三期工程均应另行编制;2、地质说明书及第一章第一节工作面位置及相邻关系中,“东有石七队在开拓-408 皮带巷〞应修改为石三队;3、第二章第一节采高确定中,支柱规格选择计算值矛盾,必须重新计算选型;4、巷道布置中,按相关规定,溜子巷必须布置在进风侧,但考虑进风侧-395 回风上山见煤煤斗至平巷段有一处 9 米高差及二期工程接续因素,溜子巷布置于回风侧较妥当,但必须补充相关平安技术措施;5、考虑本工作面切眼推采过程中,切眼长度会发生变化,应计算出最长段支护材料数据,并在第二章第二节予以增加说明;6、第三章第一节工作面支护质量规格及要求中,第二十条““错误,应修改;7、第四章第二节通风方法风量计算中,排序错误:“ 3/min,而应是本工作面瓦斯绝对涌出量数据,应与地质说明书中统一;按工作面温度计算中,s 与 v 意义搞反了,且断面积计算有误,应修改,最后结论同样应作出相应修改;8、第四章第二节通风路线中,上、下引巷写反了,应修改,瓦斯监测监控系统中应增中进风侧 CH4 传感器安装,并增加瓦斯闭锁相关内容;9、图纸字体太小,适当调大;10、供电系统图图签栏有关领导未签字;11、仍存在错别字及排版不标准现象
