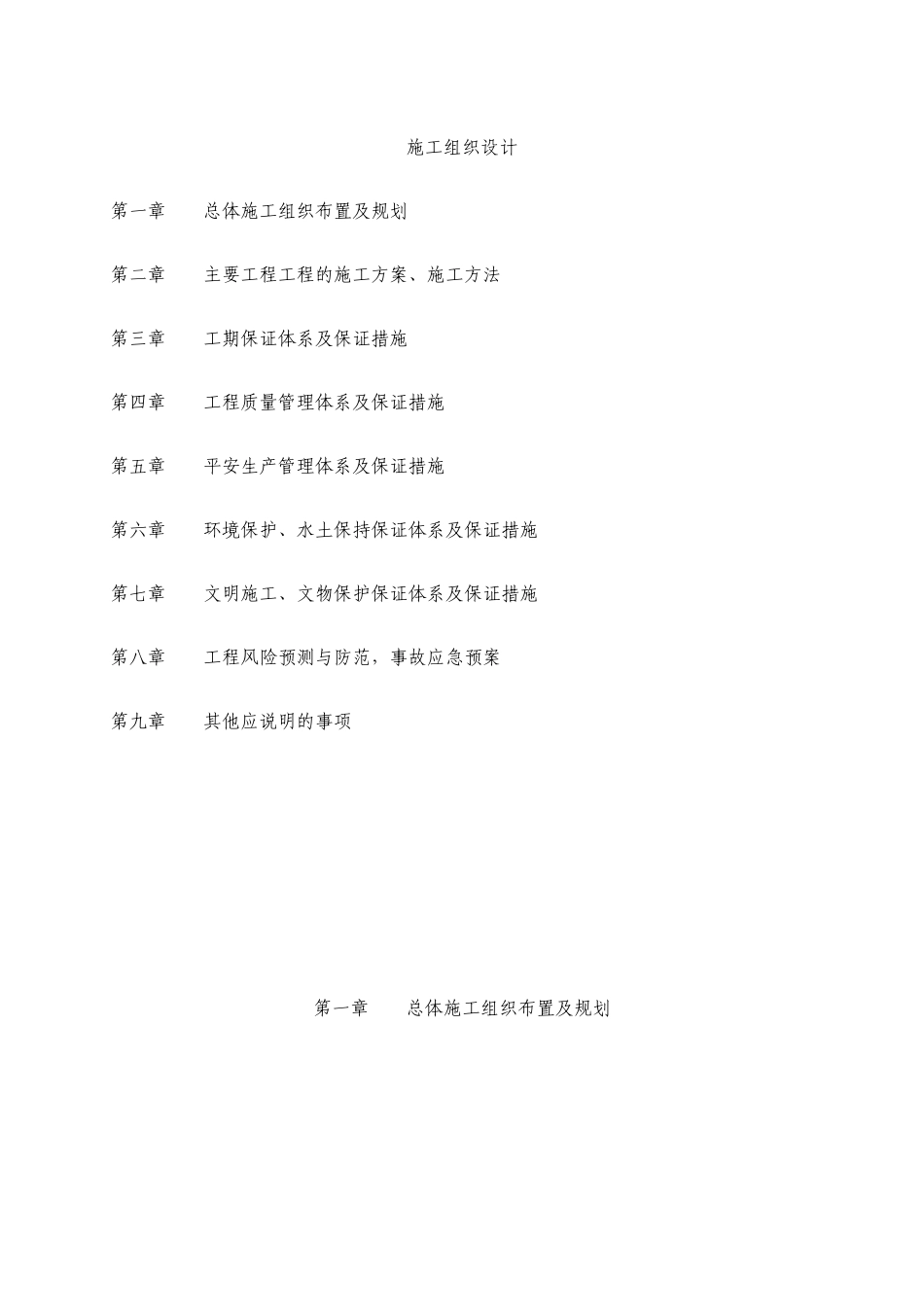

施工组织设计第一章 总体施工组织布置及规划第二章 主要工程工程的施工方案、施工方法第三章 工期保证体系及保证措施第四章 工程质量管理体系及保证措施第五章 平安生产管理体系及保证措施第六章 环境保护、水土保持保证体系及保证措施第七章 文明施工、文物保护保证体系及保证措施第八章 工程风险预测与防范,事故应急预案第九章 其他应说明的事项第一章 总体施工组织布置及规划根据国道 312 线〔k3591-k3598〕段公路养护大中修工程的技术要求,结合本工程工程量和机械设备生产能力等情况,在保证工期、质量的前提下,按以下几个根本原那么合理安排组织施工:〔1〕精选人才,优配设备,组织调配劳动力、机械、材料;〔2〕根据科学的施工顺序以机械施工为主,分别利用有利季节进行施工;〔3〕重点突出路基和路面工程的施工

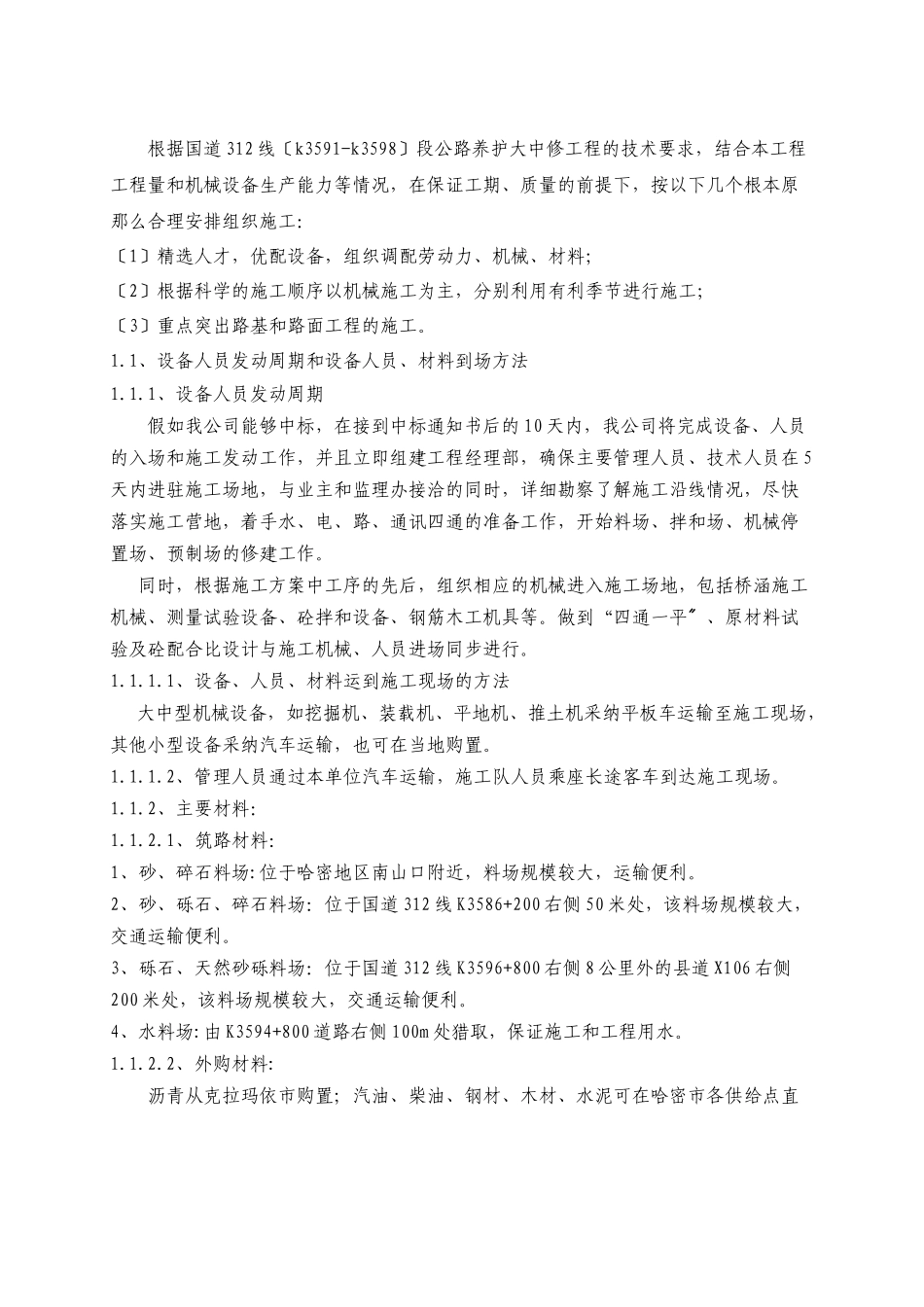

1、设备人员发动周期和设备人员、材料到场方法1
1、设备人员发动周期假如我公司能够中标,在接到中标通知书后的 10 天内,我公司将完成设备、人员的入场和施工发动工作,并且立即组建工程经理部,确保主要管理人员、技术人员在 5天内进驻施工场地,与业主和监理办接洽的同时,详细勘察了解施工沿线情况,尽快落实施工营地,着手水、电、路、通讯四通的准备工作,开始料场、拌和场、机械停置场、预制场的修建工作
同时,根据施工方案中工序的先后,组织相应的机械进入施工场地,包括桥涵施工机械、测量试验设备、砼拌和设备、钢筋木工机具等
做到“四通一平、原材料试〞验及砼配合比设计与施工机械、人员进场同步进行
1、设备、人员、材料运到施工现场的方法大中型机械设备,如挖掘机、装载机、平地机、推土机采纳平板车运输至施工现场,其他小型设备采纳汽车运输,也可在当地购置
2、管理人员通过本单位汽车运输,施工队人员乘座长途客车到达施工现场
2、主要材料:1
1、筑路材料:1、砂、
