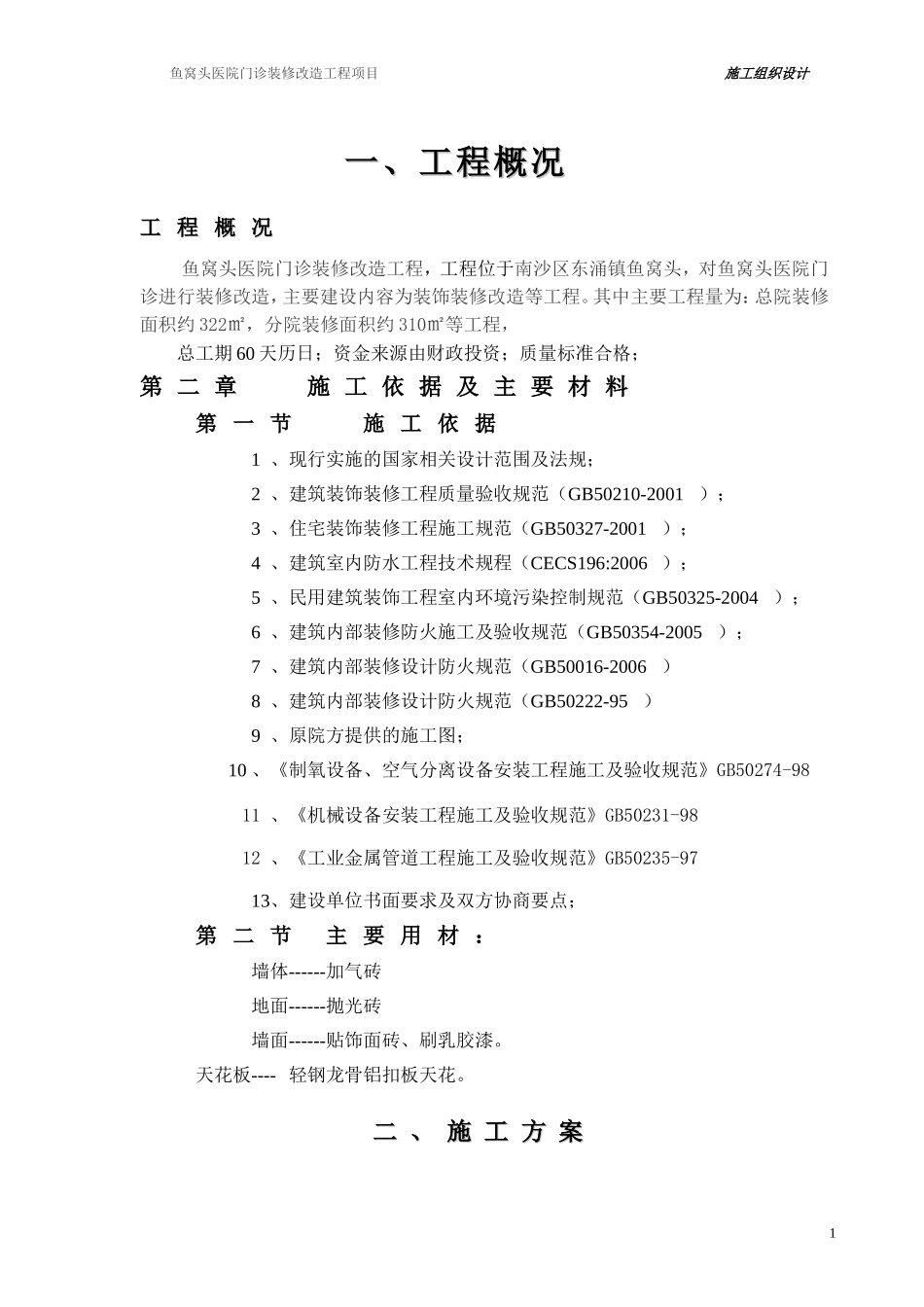

鱼窝头医院门诊装修改造工程项目施工组织设计一、工程概况一、工程概况工程概况工程概况鱼窝头医院门诊装修改造工程,工程位于南沙区东涌镇鱼窝头,对鱼窝头医院门诊进行装修改造,主要建设内容为装饰装修改造等工程
其中主要工程量为:总院装修面积约322㎡,分院装修面积约310㎡等工程,总工期60天历日;资金来源由财政投资;质量标准合格;第二章施工依据及主要材料第一节施工依据1、现行实施的国家相关设计范围及法规;2、建筑装饰装修工程质量验收规范(GB50210-2001);3、住宅装饰装修工程施工规范(GB50327-2001);4、建筑室内防水工程技术规程(CECS196:2006);5、民用建筑装饰工程室内环境污染控制规范(GB50325-2004);6、建筑内部装修防火施工及验收规范(GB50354-2005);7、建筑内部装修设计防火规范(GB50016-2006)8、建筑内部装修设计防火规范(GB50222-95)9、原院方提供的施工图;10、《制氧设备、空气分离设备安装工程施工及验收规范》GB50274-9811、《机械设备安装工程施工及验收规范》GB50231-9812、《工业金属管道工程施工及验收规范》GB50235-9713、建设单位书面要求及双方协商要点;第二节主要用材:墙体------加气砖地面------抛光砖墙面------贴饰面砖、刷乳胶漆
天花板----轻钢龙骨铝扣板天花
二、施工方案二、施工方案1鱼窝头医院门诊装修改造工程项目施工组织设计1

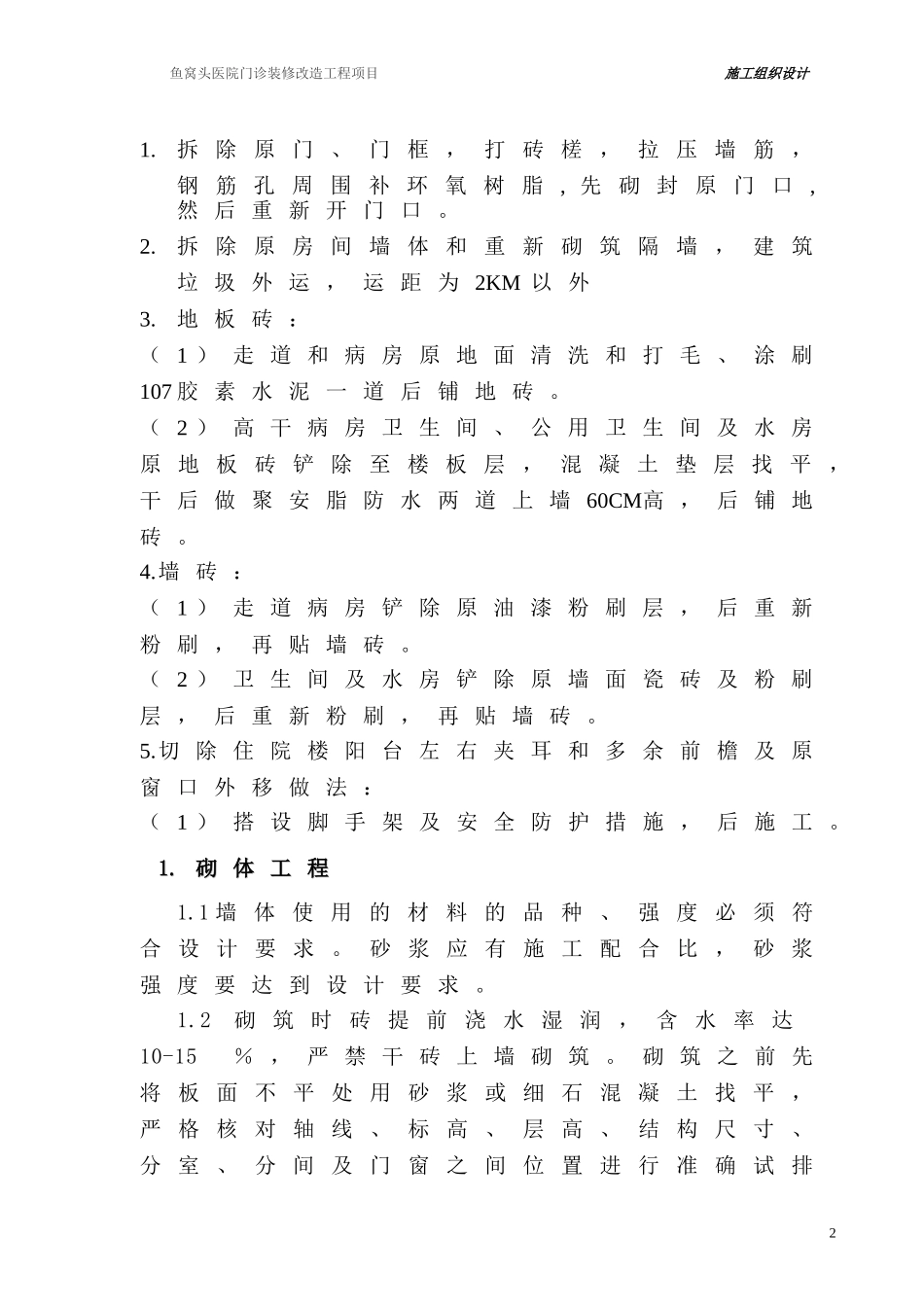

拆除原门、门框,打砖槎,拉压墙筋,钢筋孔周围补环氧树脂,先砌封原门口,然后重新开门口
拆除原房间墙体和重新砌筑隔墙,建筑垃圾外运,运距为2KM以外3
地板砖:(1)走道和病房原地面清洗和打毛、涂刷107胶素水泥一道后铺地砖
(2)高干病房卫生间、公用卫生间及水房原地板砖铲除至楼板层,混凝土垫层找平,干后做聚安脂防水
