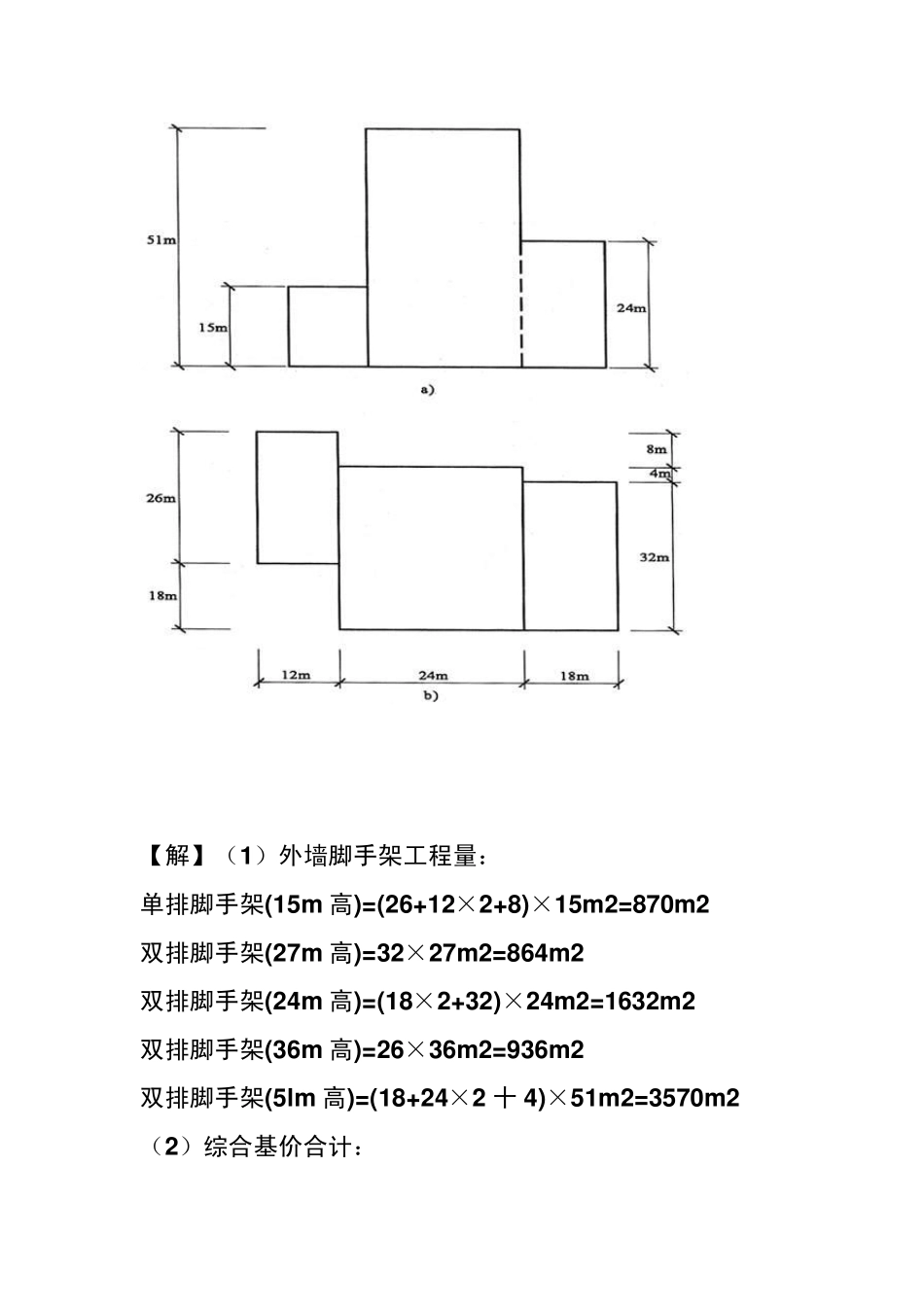

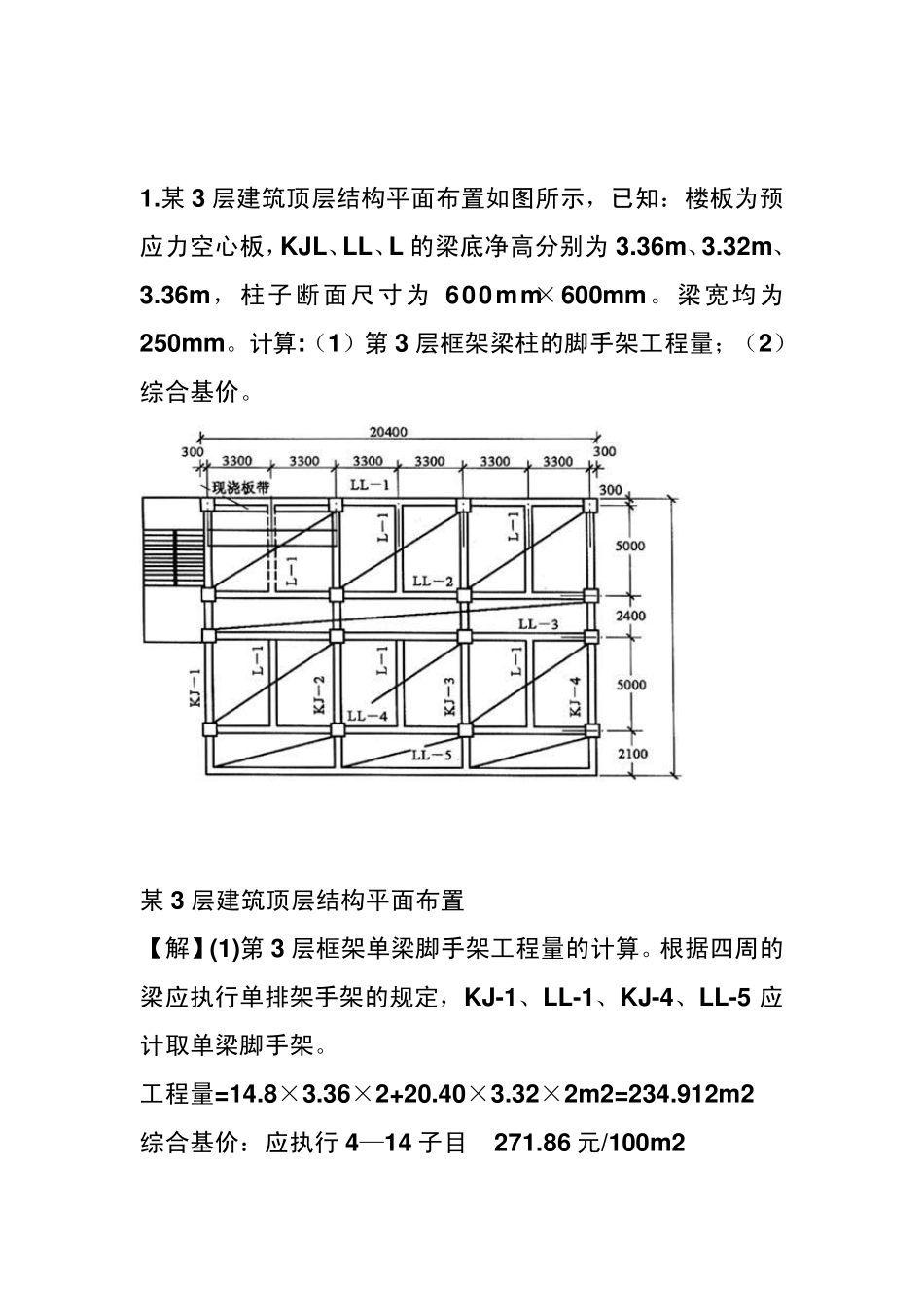

1.某3 层建筑顶层结构平面布置如图所示,已知:楼板为预应力空心板,KJL、LL、L 的梁底净高分别为3.36m 、3.32m 、3.36m ,柱子断面尺寸为600m m×600m m 。梁宽均为250m m 。计算:(1)第 3 层框架梁柱的脚手架工程量;(2)综合基价。 某3 层建筑顶层结构平面布置 【解】(1)第 3 层框架单梁脚手架工程量的计算。根据四周的梁应执行单排架手架的规定,KJ-1、LL-1、KJ-4、LL-5 应计取单梁脚手架。 工程量=14.8×3.36×2+20.40×3.32×2m 2=234.912m 2 综合基价:应执行 4—14 子目 271.86 元/100m 2 综合基价合计=271.86×234.912/100=638.632 元 (2)第 3 层框架单梁脚手架工程量的计算。根据内部的主、次粱应执行单梁脚手架 的规定,KJ-2、KJ-3、LL 2、LL-3、LL-4、L-1 应计取单梁脚手架。 工程量=14.80×3.36×2+20.40×3.32×3+5.10×3.36×6m 2=405.456m 2 综合基价:应执行 4—14 子目 271.86 元/100m 2 综合基价合计=271.86×405.456/100=1102.273 元 (3)柱子脚手架包括在梁脚手架内,不另计算。 2.根据下图图示尺寸,计算建筑物外墙脚手架工程量及其综合基价。 【解】(1)外墙脚手架工程量: 单排脚手架(15m高)=(26+12×2+8)×15m 2=870m 2 双排脚手架(27m高)=32×27m 2=864m 2 双排脚手架(24m高)=(18×2+32)×24m 2=1632m 2 双排脚手架(36m高)=26×36m 2=936m 2 双排脚手架(5lm高)=(18+24×2 十 4)×51m 2=3570m 2 (2)综合基价合计: 1)单排脚手架(15m 高):应执行4—2 子目 719.97 元/100m 2 综合基价合计=719.97×870/100=6263.739 元 2)双排脚手架(27m 高):应执行4—6 子目 1578.03 元/100m 2 综合基价合计=1578.03×864/100=13634.179 元 3)双排脚手架(24m 高):应执行4—5 子目 1109.91 元/100m 2 综合基价合计=1109.91×1632/100=18113.731 元 4)双排脚手架(36m 高):应执行4—7 子目 2071.86 元/100m 2 综合基价合计=2071.86×936/100=19392.610 元 5)双排脚手架(51m 高):应执行4—8 子目 2811.06 元/100m 2 综合基价合计=2811.06×3570/100=100354.842 元 3.某工程 370m m 厚外墙平面尺寸如图所示,设计室外地坪标高-0.6m ,女儿墙顶面标高+14.8m ,砖墙面勾缝,门窗外口抹水泥砂浆门窗口套,计算此工程外脚手架工程量及综合基价。 【解】已知条件: 周长=(50+15)×2m =130m 高度...
