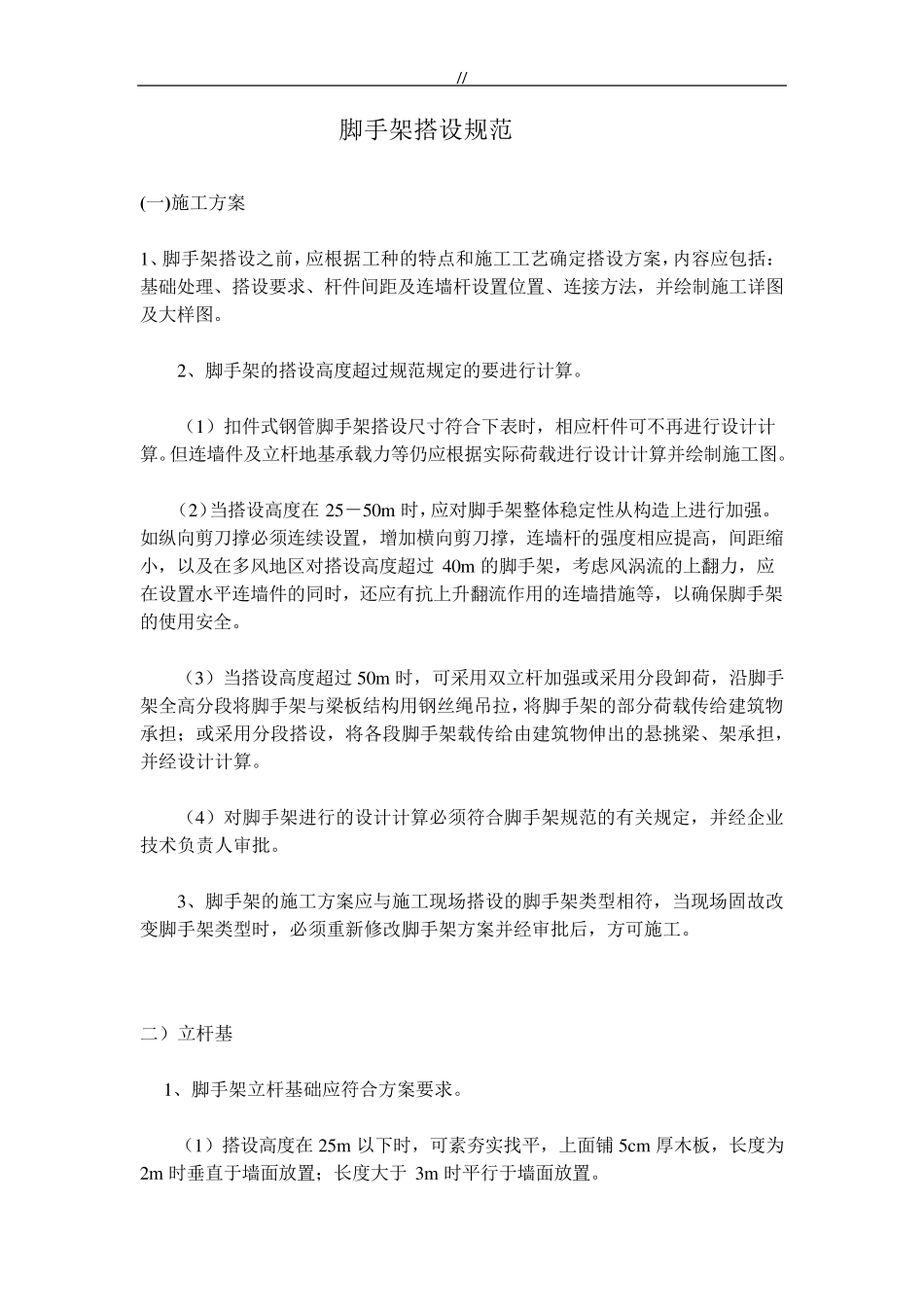

/ / 脚手架搭设规范 (一)施工方案 1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图
2、脚手架的搭设高度超过规范规定的要进行计算
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图
(2)当搭设高度在 25-50m 时,应对脚手架整体稳定性从构造上进行加强
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过 40m 的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全
(3)当搭设高度超过 50m 时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部 分荷载传 给 建 筑 物承担 ; 或采用分段搭设,将各 段脚手架载传 给 由 建 筑 物 伸 出 的悬 挑 梁、架承担 ,并经 设计计算
(4)对脚手架进行的设计计算必须符合脚手架规范的有关 规定,并经 企 业技 术 负 责 人 审 批
3、脚手架的施工方案应与施工现 场 搭设的脚手架类 型 相符,当现 场 固 故 改变 脚手架类 型 时,必须重 新 修 改 脚手架方案并经 审 批 后 ,方可施工
二 )立杆基 1、脚手架立杆基础应符合方案要求
(1)搭设高度在 25m 以下时,可素 夯 实找 平,上面 铺 5cm 厚 木 板,长 度为2m 时垂 直 于 墙面 放 置; 长 度大于3m 时平行于 墙面 放 置

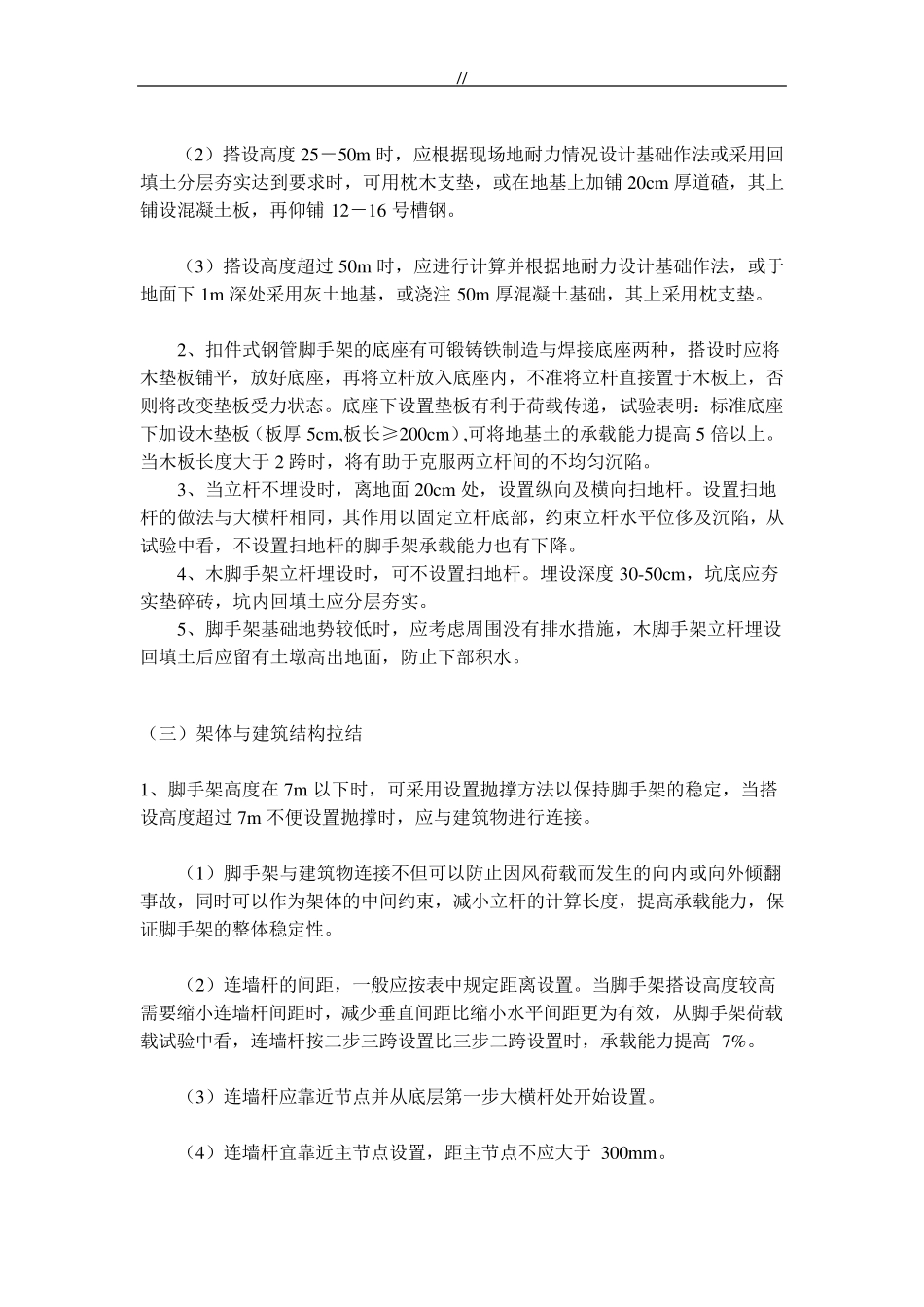

/ / (2)搭设高度25-50m 时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm 厚道碴,其上铺
