茂名港博贺新港区东防波堤工程东防波堤挡浪墙浇筑施工方案编制单位:中国港湾茂名港博贺新港区防波堤 BT 工程项目总经理部 技术负责人:审核:编制:日期:一、工程概况 0二、施工方法 12
1 施工顺序 12
2 施工工艺流程图 22
3 施工方法 22
1 模板制作、安装与拆除 22
2 钢筋加工与绑扎 62

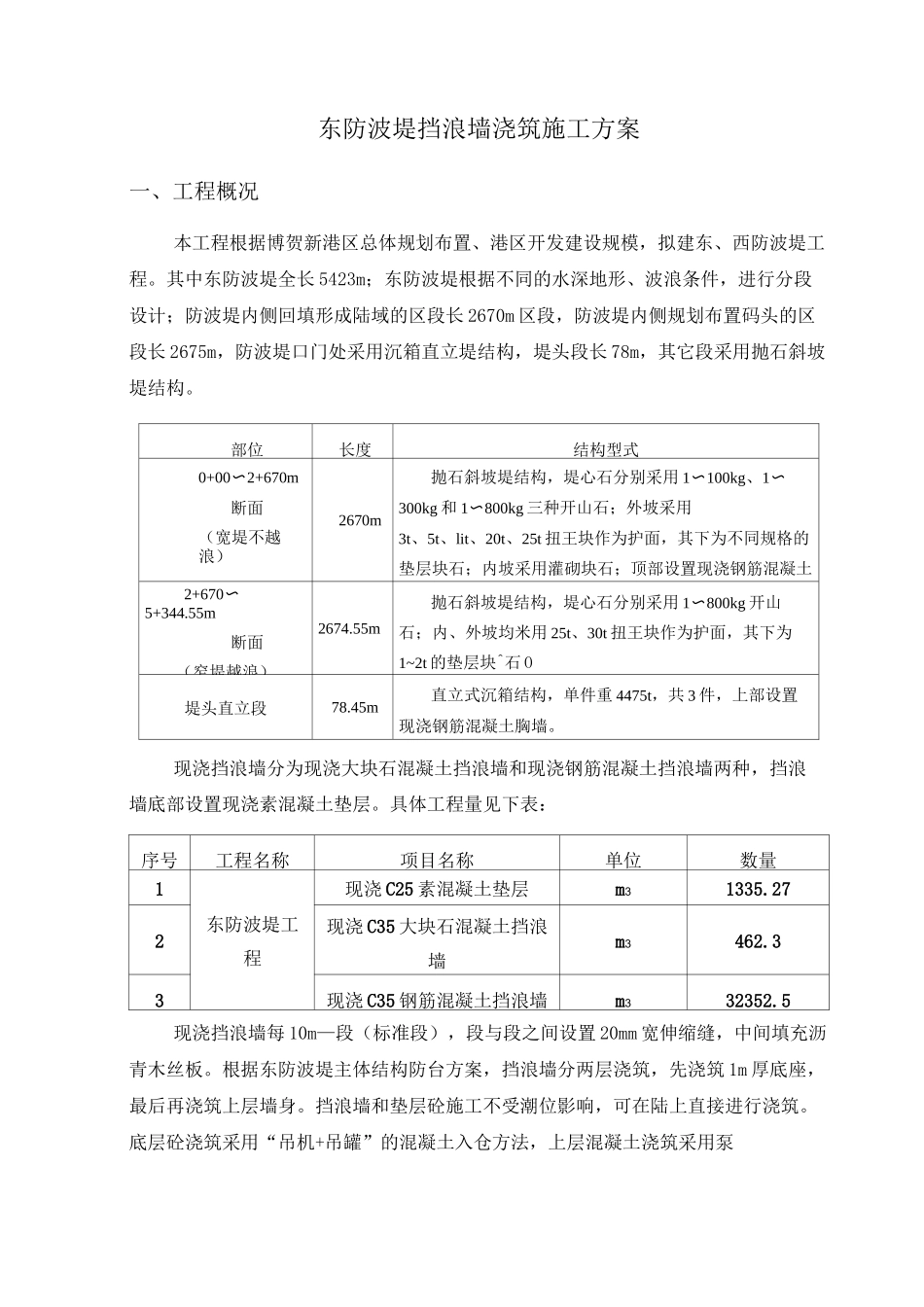

3 施工步骤 7三、施工计划 8四、主要人、机投入 9五、质量保证措施 9六、安全保证措施 10七、文明施工和环境保护保证措施 11东防波堤挡浪墙浇筑施工方案一、工程概况本工程根据博贺新港区总体规划布置、港区开发建设规模,拟建东、西防波堤工程
其中东防波堤全长 5423m;东防波堤根据不同的水深地形、波浪条件,进行分段设计;防波堤内侧回填形成陆域的区段长 2670m 区段,防波堤内侧规划布置码头的区段长 2675m,防波堤口门处采用沉箱直立堤结构,堤头段长 78m,其它段采用抛石斜坡堤结构
部位长度结构型式0+00〜2+670m断面(宽堤不越浪)2670m抛石斜坡堤结构,堤心石分别采用 1〜100kg、1〜300kg 和 1〜800kg 三种开山石;外坡采用3t、5t、lit、20t、25t 扭王块作为护面,其下为不同规格的垫层块石;内坡采用灌砌块石;顶部设置现浇钢筋混凝土挡浪墙
2+670〜5+344
55m断面(窄堤越浪)2674
55m抛石斜坡堤结构,堤心石分别采用 1〜800kg 开山石;内、外坡均米用 25t、30t 扭王块作为护面,其下为1~2t 的垫层块^石 O堤头直立段78
45m直立式沉箱结构,单件重 4475t,共 3 件,上部设置现浇钢筋混凝土胸墙
现浇挡浪墙分为现浇大块石混凝土挡浪墙和现浇钢筋混凝土挡浪墙两种,挡浪墙底部设置现浇素混凝土垫层
具体工程量见下表:序号工程名称项目名称单位数量1东防波堤工程现浇 C25 素混凝土垫层m313
