花岗岩铺装工程施工方案

花岗岩铺装工程施工方案_第1页
1/13
花岗岩铺装工程施工方案_第2页
2/13
花岗岩铺装工程施工方案_第3页
3/13

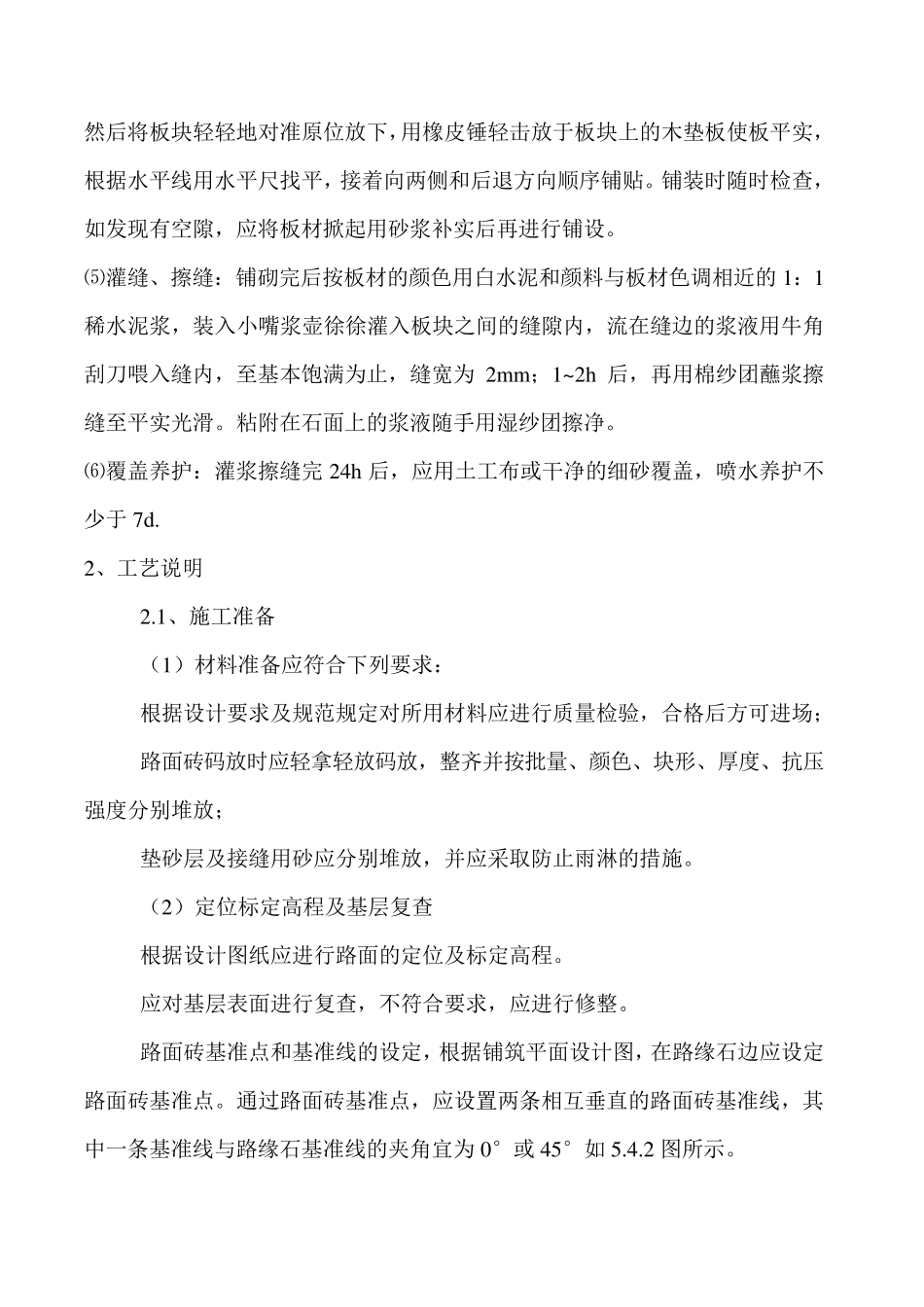

花岗岩铺装专项方案 一、施工部署 1、工艺流程 本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。 ⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处补平。 ⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。 ⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。 ⑷砂浆:(厚度100mm板材砂浆层为 30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。用 1:3 干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线 2~3mm. ⑷花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。增补砂浆,在水泥砂浆层上浇一层水灰比为 0.5 左右的素水泥浆, 然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。 ⑸灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的 1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为 2mm;1~2h 后,再用棉纱团蘸浆擦缝至平实光滑。粘附在石面上的浆液随手用湿纱团擦净。 ⑹覆盖养护:灌浆擦缝完 24h 后,应用土工布或干净的细砂覆盖,喷水养护不少于 7d. 2、工艺说明 2.1、施工准备 (1)材料准备应符合下列要求: 根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场; 路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放; 垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。 (2)定位标定高程及基层复查 根据设计图纸应进行路面的定位及标定高程。 应对基层表面进行复查,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

花岗岩铺装工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
