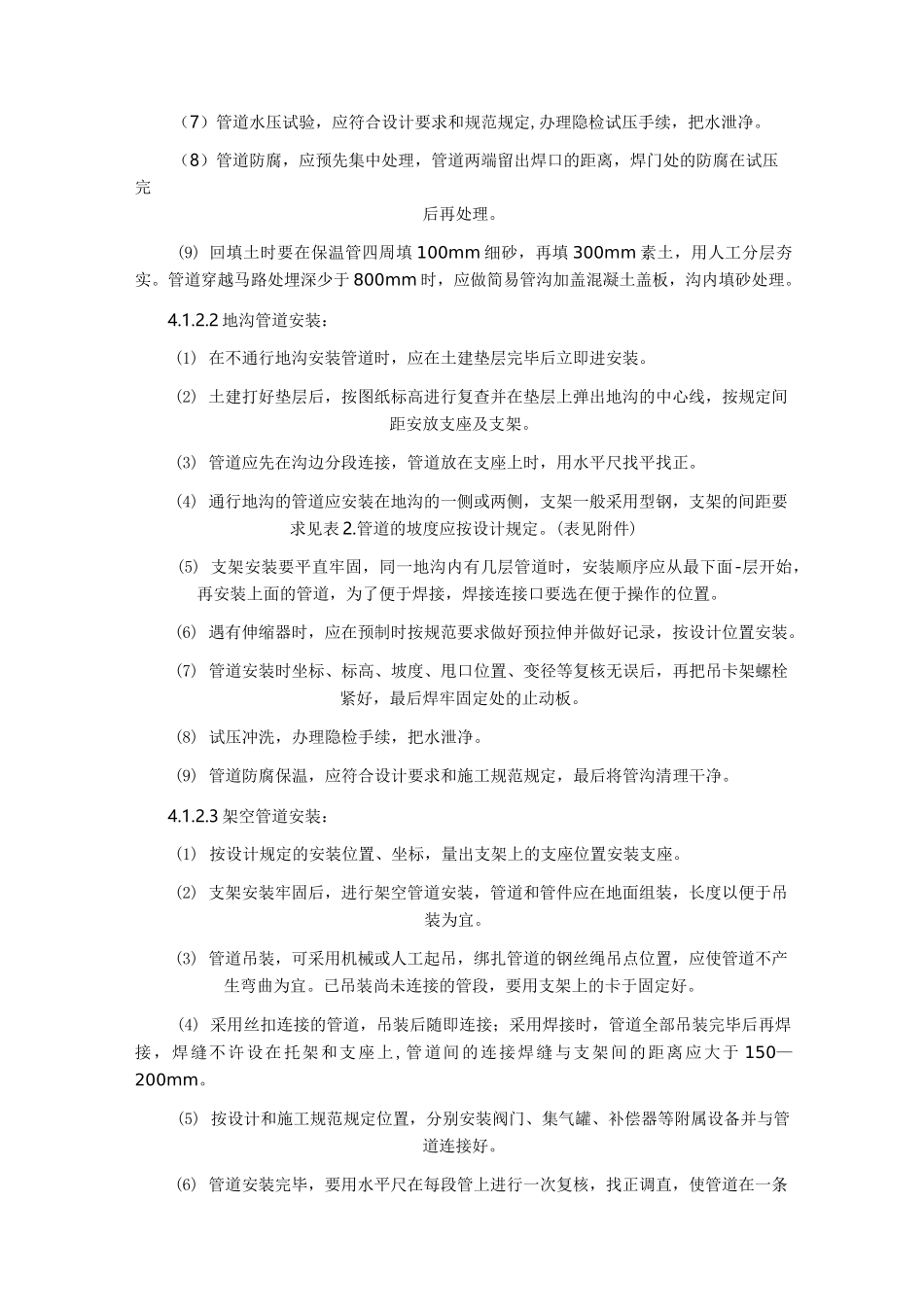

采暖系统管道施工工艺1
安装场合及特点采暖系统是建筑工程中一个重要组成部分
根据建筑工程的不同要求和用途,有多种供热形式:分为低压蒸汽采暖、高压蒸汽采暖、低温水采暖、高压水采暖和余热采暖等
目前普遍采用的是低温水供热,因为它比蒸汽可节约能源 20%-30%
目前民用住宅工程采暖管道,大多数采用明装管道,优点是能充分发挥热效能
除了高级建筑工程采用管廊、管井外,尽量不采用暗装管道
因不便于维修、更换等,所以采用明装比较广泛
采暖系统是由引入管、导管、立支管及散热器、阀门、集气罐、膨胀水箱、除污器、减压器、疏(回)水器等配件所组成
本章节适用于工业与民用建筑群室外供热管道和室内采暖管道安装工艺室外供热管道通常用于饱和蒸汽压力小于等于 0
8MPa,热水温度不超过 150°C 的室外采暖及生活热水供应管道(包括直埋管道或架空管道)安装工程
室内采暖管道安装适用于建筑热水温度小于等于 150C 的采暖管道安装
材料及机工具要求2
1 管材:碳素钢管、无缝钢管
管材不得弯曲;锈蚀,无飞刺、重皮及凹凸不平现象
2 管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象
3 阀门:规格型号和适用温度,压力符合设计要求
铸造规矩,无毛刺、无裂纹,开关灵活严密,丝扣无损伤,直度和角度正确,手轮无损伤
有出厂合格证,安装前应按有关规定进行强度、严密性试验
4附属装置:减压器、疏水器、过滤器、补偿器、法兰等符合设计要求,应有产品合格证和说明书
5其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等
选用时应符合设计要求
6 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
7 工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等
8 其他:钢卷尺、水平尺、线坠、粉笔、小线等
1 室内:3
1 干管安装:位于地沟内的干管,
