照明弱电工程施工方案

照明弱电工程施工方案_第1页
照明弱电工程施工方案_第2页
照明弱电工程施工方案_第3页

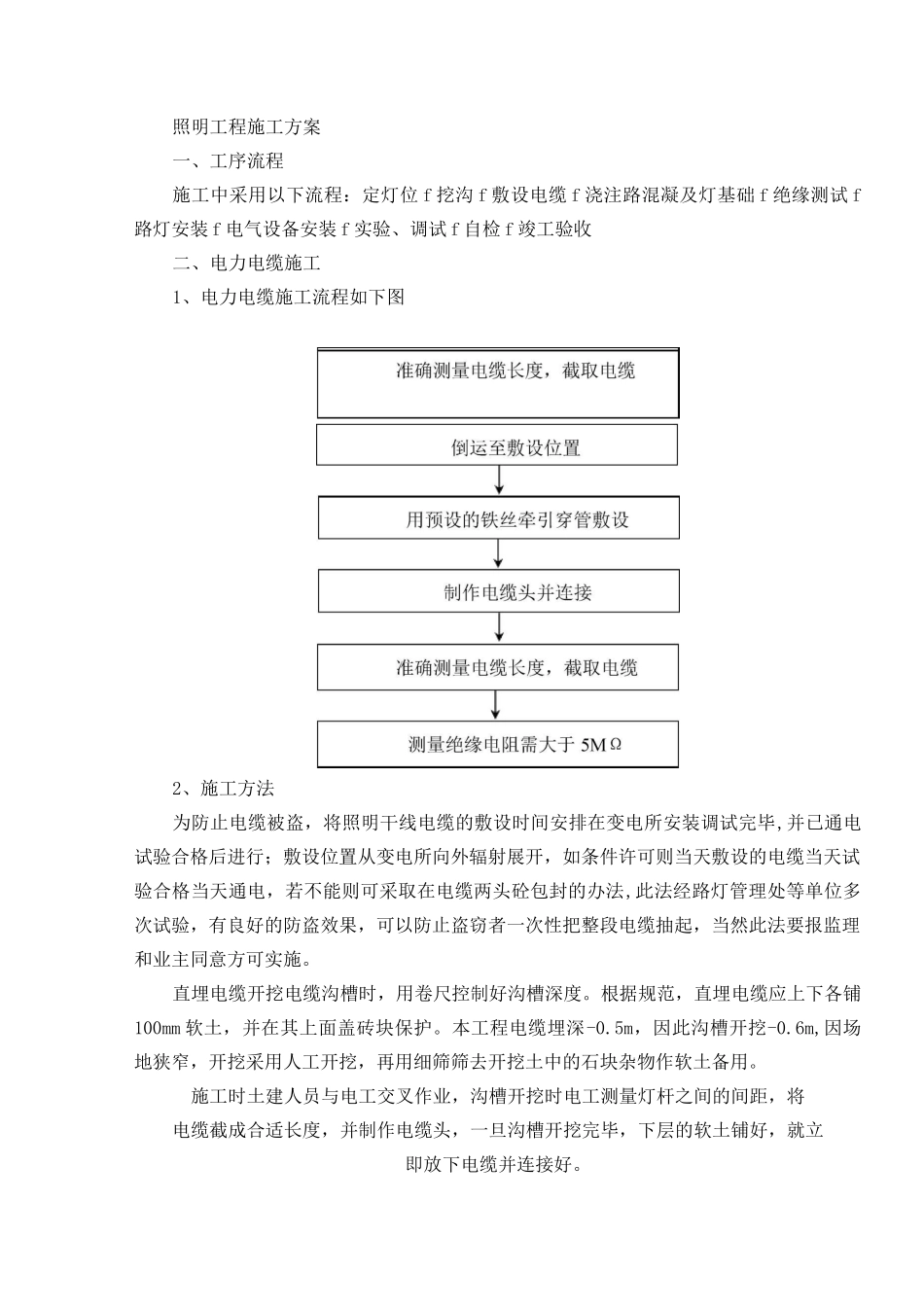

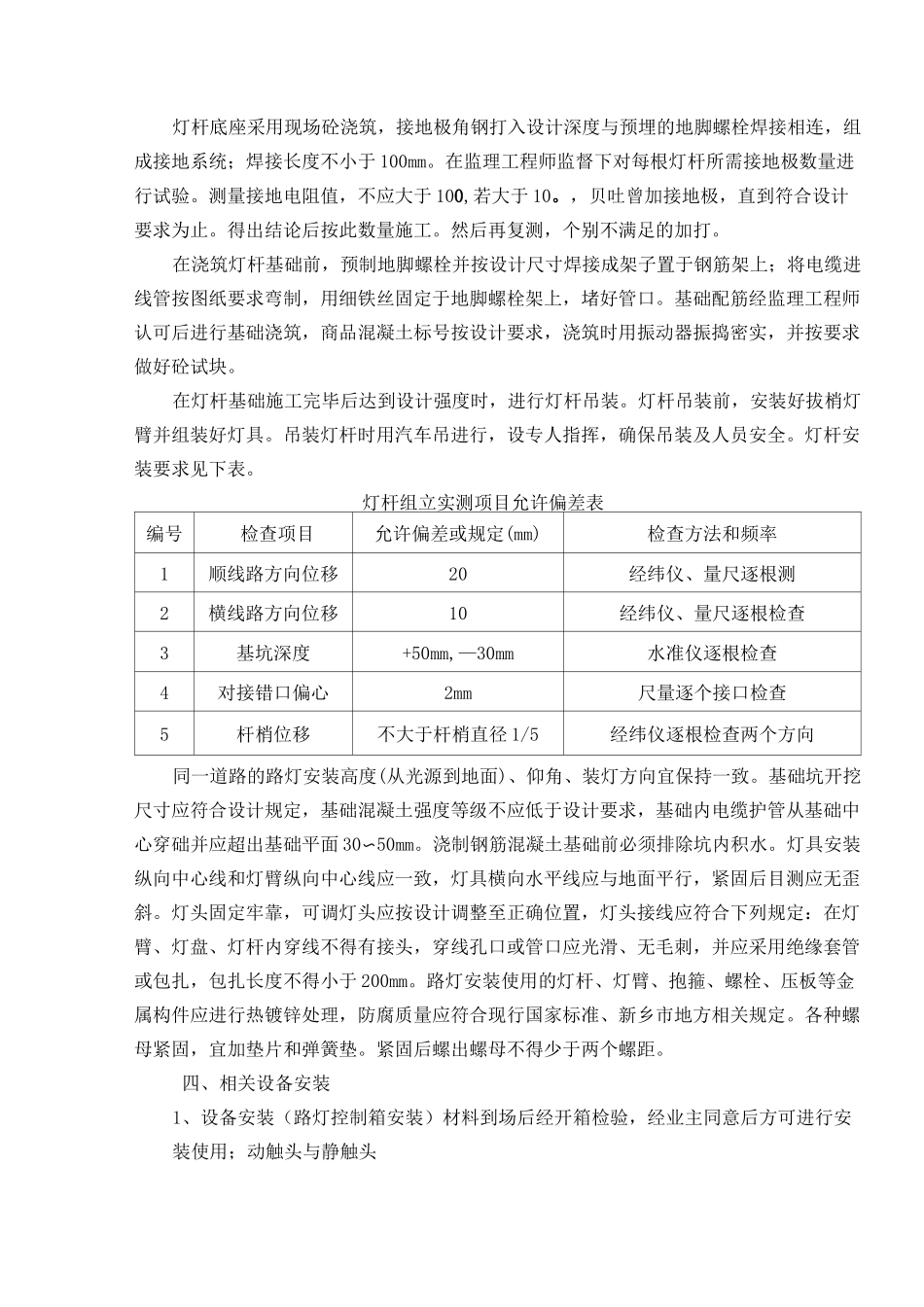

照明工程施工方案一、工序流程施工中采用以下流程:定灯位 f 挖沟 f 敷设电缆 f 浇注路混凝及灯基础 f 绝缘测试 f路灯安装 f 电气设备安装 f 实验、调试 f 自检 f 竣工验收二、电力电缆施工1、电力电缆施工流程如下图2、施工方法为防止电缆被盗,将照明干线电缆的敷设时间安排在变电所安装调试完毕,并已通电试验合格后进行;敷设位置从变电所向外辐射展开,如条件许可则当天敷设的电缆当天试验合格当天通电,若不能则可采取在电缆两头砼包封的办法,此法经路灯管理处等单位多次试验,有良好的防盗效果,可以防止盗窃者一次性把整段电缆抽起,当然此法要报监理和业主同意方可实施。直埋电缆开挖电缆沟槽时,用卷尺控制好沟槽深度。根据规范,直埋电缆应上下各铺100mm 软土,并在其上面盖砖块保护。本工程电缆埋深-0.5m,因此沟槽开挖-0.6m,因场地狭窄,开挖采用人工开挖,再用细筛筛去开挖土中的石块杂物作软土备用。施工时土建人员与电工交叉作业,沟槽开挖时电工测量灯杆之间的间距,将电缆截成合适长度,并制作电缆头,一旦沟槽开挖完毕,下层的软土铺好,就立即放下电缆并连接好。每放 10 段电缆,就拔下保险,用 500V 绝缘摇表测绝缘电阻,其值不小于 0.5MQ,经监理工程师检验合格后方可铺上层软土、盖砖和回填土,进行下一段电缆的敷设。在直线段每隔 50〜100m 处、电缆连接头处、转弯处和进入建筑物等处设置明显的标桩。穿管敷设电缆时,将电缆截成合适长度,穿过保护管后,连接,每 10 段测绝缘电阻,检验合格后进行下一段电缆的敷设。3、电缆终端头的施工(1) 根据固定支架至电气连接点的长度,割去塑料护套。(2) 距剖塑口 30mm 处锯钢甲,并用塑料带将钢甲扎紧;距钢甲 10mm 处剖去内护套。(3) 用多股软铜线一分为三,分别焊在线芯的铜屏蔽根部合并后与钢甲焊牢。另一端等到电缆头固定后与接地网连接。(4) 套进聚氯乙烯手套,用塑料带或热缩管将手套下口封住。(5) 在手套指口向上留 20mm 屏蔽层,并将半导体布带层松开。(6) 用自粘橡胶带在管口上离开半导电层 5mm 处包一应力锥,后将半导电布带包至应力锥最大直径处。(7) 用#14mm2 软铅丝自铜屏蔽密绕至应力锥最大处,两端用焊锡焊牢。(8) 在应力锥上包两层自粘橡胶带或塑料带,同时将手指口封住。(9) 对相序,作好标记。(10) 根据线鼻子深度加 5mm 剥去线芯绝缘,套上线鼻子进行压接。(11) 将线鼻子 100mm 处,用相色带包好。(12) 按...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
