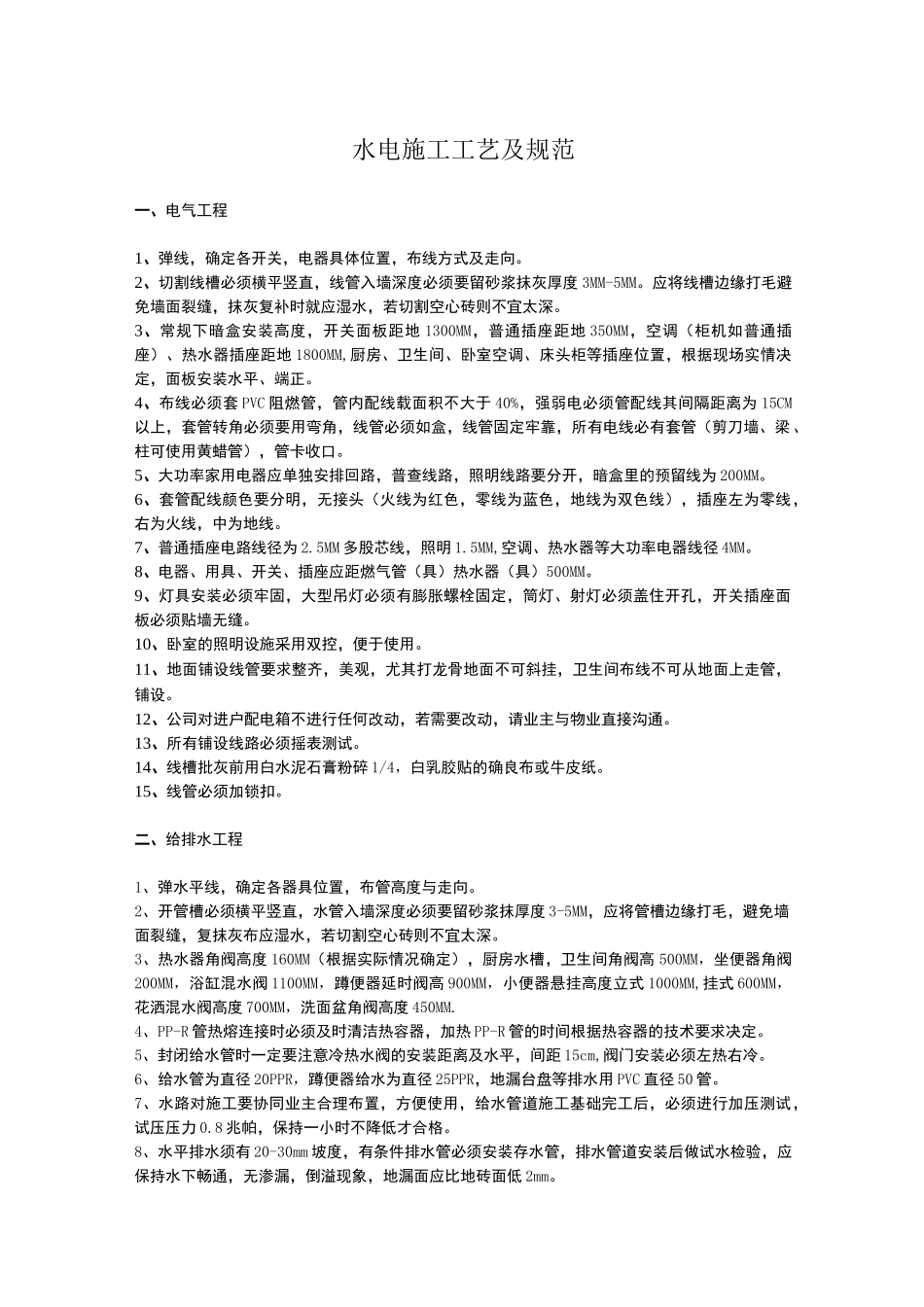

水电施工工艺及规范一、电气工程1、弹线,确定各开关,电器具体位置,布线方式及走向。2、切割线槽必须横平竖直,线管入墙深度必须要留砂浆抹灰厚度 3MM-5MM。应将线槽边缘打毛避免墙面裂缝,抹灰复补时就应湿水,若切割空心砖则不宜太深。3、常规下暗盒安装高度,开关面板距地 1300MM,普通插座距地 350MM,空调(柜机如普通插座)、热水器插座距地 1800MM,厨房、卫生间、卧室空调、床头柜等插座位置,根据现场实情决定,面板安装水平、端正。4、布线必须套 PVC 阻燃管,管内配线载面积不大于 40%,强弱电必须管配线其间隔距离为 15CM以上,套管转角必须要用弯角,线管必须如盒,线管固定牢靠,所有电线必有套管(剪刀墙、梁 、柱可使用黄蜡管),管卡收口。5、大功率家用电器应单独安排回路,普查线路,照明线路要分开,暗盒里的预留线为 200MM。6、套管配线颜色要分明,无接头(火线为红色,零线为蓝色,地线为双色线),插座左为零线,右为火线,中为地线。7、普通插座电路线径为 2.5MM 多股芯线,照明 1.5MM,空调、热水器等大功率电器线径 4MM。8、电器、用具、开关、插座应距燃气管(具)热水器(具)500MM。9、灯具安装必须牢固,大型吊灯必须有膨胀螺栓固定,筒灯、射灯必须盖住开孔,开关插座面板必须贴墙无缝。10、卧室的照明设施采用双控,便于使用。11、地面铺设线管要求整齐,美观,尤其打龙骨地面不可斜挂,卫生间布线不可从地面上走管,铺设。12、公司对进户配电箱不进行任何改动,若需要改动,请业主与物业直接沟通。13、所有铺设线路必须摇表测试。14、线槽批灰前用白水泥石膏粉碎 1/4,白乳胶贴的确良布或牛皮纸。15、线管必须加锁扣。二、给排水工程1、弹水平线,确定各器具位置,布管高度与走向。2、开管槽必须横平竖直,水管入墙深度必须要留砂浆抹厚度 3-5MM,应将管槽边缘打毛,避免墙面裂缝,复抹灰布应湿水,若切割空心砖则不宜太深。3、热水器角阀高度 160MM(根据实际情况确定),厨房水槽,卫生间角阀高 500MM,坐便器角阀200MM,浴缸混水阀 1100MM,蹲便器延时阀高 900MM,小便器悬挂高度立式 1000MM,挂式 600MM,花洒混水阀高度 700MM,洗面盆角阀高度 450MM.4、PP-R 管热熔连接时必须及时清洁热容器,加热 PP-R 管的时间根据热容器的技术要求决定。5、封闭给水管时一定要注意冷热水阀的安装距离及水平,间距 15cm,阀门安装必须左热右冷。6、给水管为直径 20PPR,蹲便器给水为直径 25...
