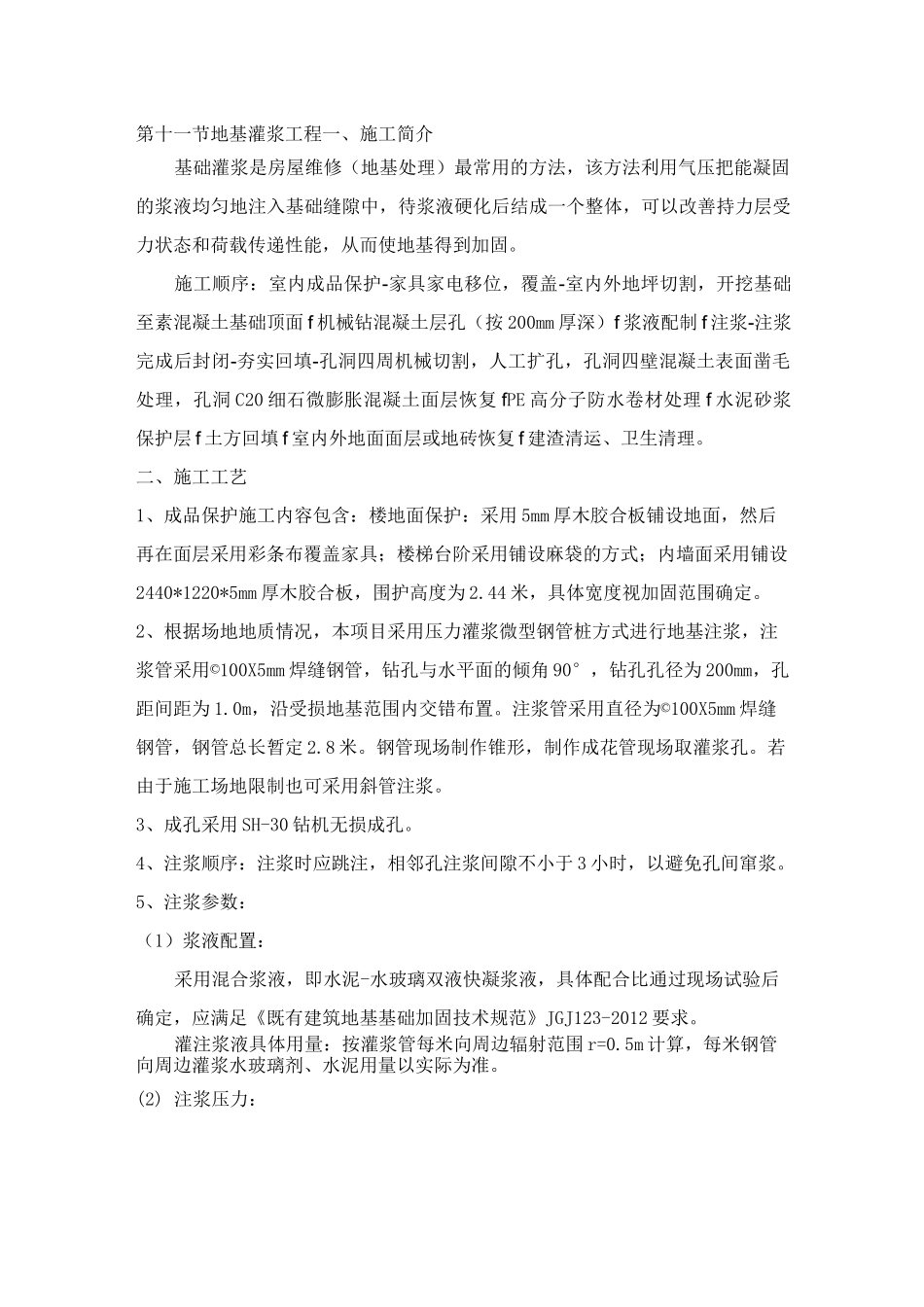

第十一节地基灌浆工程一、施工简介基础灌浆是房屋维修(地基处理)最常用的方法,该方法利用气压把能凝固的浆液均匀地注入基础缝隙中,待浆液硬化后结成一个整体,可以改善持力层受力状态和荷载传递性能,从而使地基得到加固
施工顺序:室内成品保护-家具家电移位,覆盖-室内外地坪切割,开挖基础至素混凝土基础顶面 f 机械钻混凝土层孔(按 200mm 厚深)f 浆液配制 f 注浆-注浆完成后封闭-夯实回填-孔洞四周机械切割,人工扩孔,孔洞四壁混凝土表面凿毛处理,孔洞 C20 细石微膨胀混凝土面层恢复 fPE 高分子防水卷材处理 f 水泥砂浆保护层 f 土方回填 f 室内外地面面层或地砖恢复 f 建渣清运、卫生清理
二、施工工艺1、成品保护施工内容包含:楼地面保护:采用 5mm 厚木胶合板铺设地面,然后再在面层采用彩条布覆盖家具;楼梯台阶采用铺设麻袋的方式;内墙面采用铺设2440*1220*5mm 厚木胶合板,围护高度为 2
44 米,具体宽度视加固范围确定
2、根据场地地质情况,本项目采用压力灌浆微型钢管桩方式进行地基注浆,注浆管采用©100X5mm 焊缝钢管,钻孔与水平面的倾角 90°,钻孔孔径为 200mm,孔距间距为 1
0m,沿受损地基范围内交错布置
注浆管采用直径为©100X5mm 焊缝钢管,钢管总长暂定 2
钢管现场制作锥形,制作成花管现场取灌浆孔
若由于施工场地限制也可采用斜管注浆
3、成孔采用 SH-30 钻机无损成孔
4、注浆顺序:注浆时应跳注,相邻孔注浆间隙不小于 3 小时,以避免孔间窜浆
5、注浆参数:(1)浆液配置:采用混合浆液,即水泥-水玻璃双液快凝浆液,具体配合比通过现场试验后确定,应满足《既有建筑地基基础加固技术规范》JGJ123-2012 要求
灌注浆液具体用量:按灌浆管每米向周边辐射范围 r=0

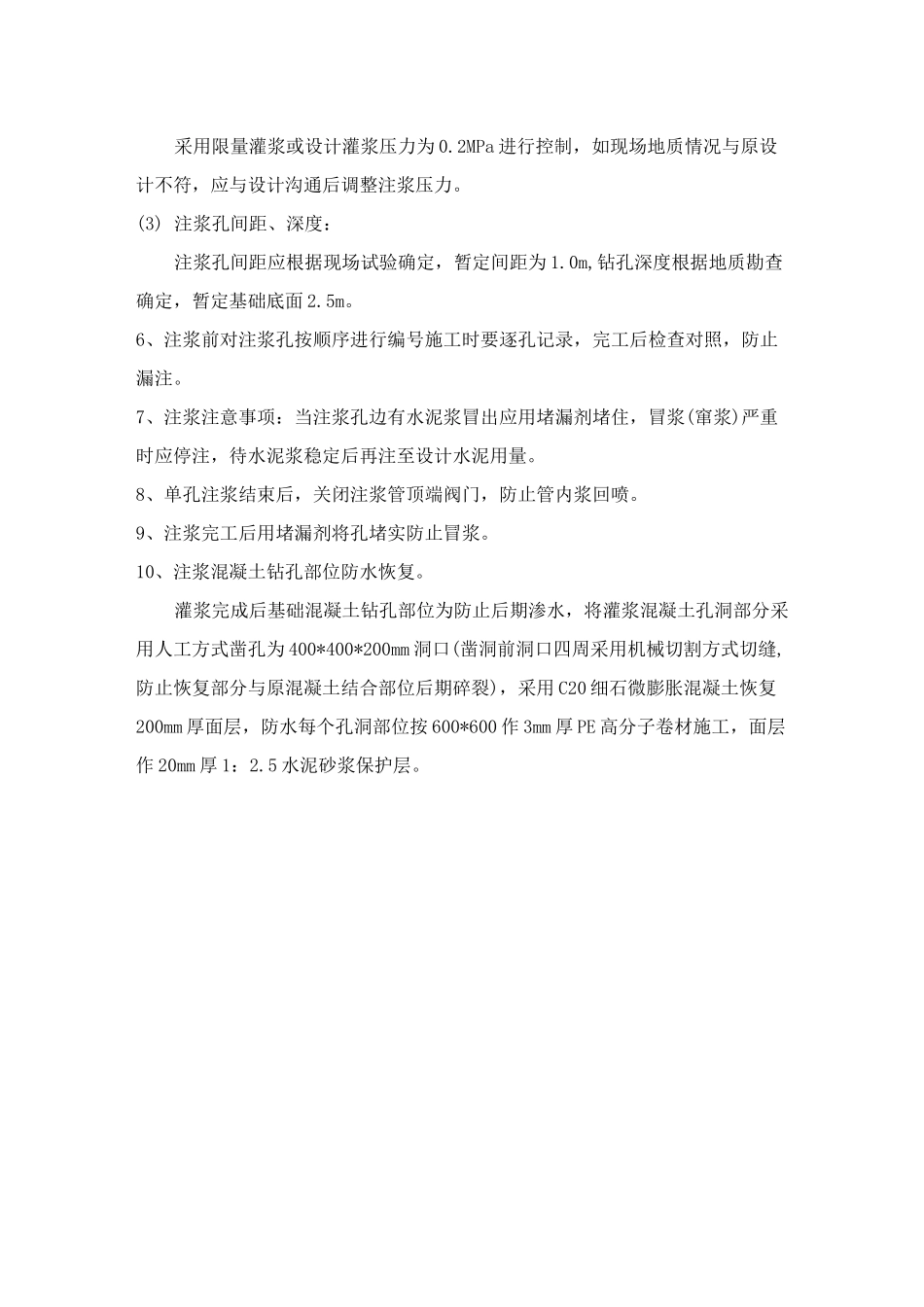

5m 计算,每米钢管向周边灌浆水玻璃剂、水泥用量以实际
