(完整版)桥梁伸缩缝专项施工方案

(完整版)桥梁伸缩缝专项施工方案_第1页
1/7
(完整版)桥梁伸缩缝专项施工方案_第2页
2/7
(完整版)桥梁伸缩缝专项施工方案_第3页
3/7

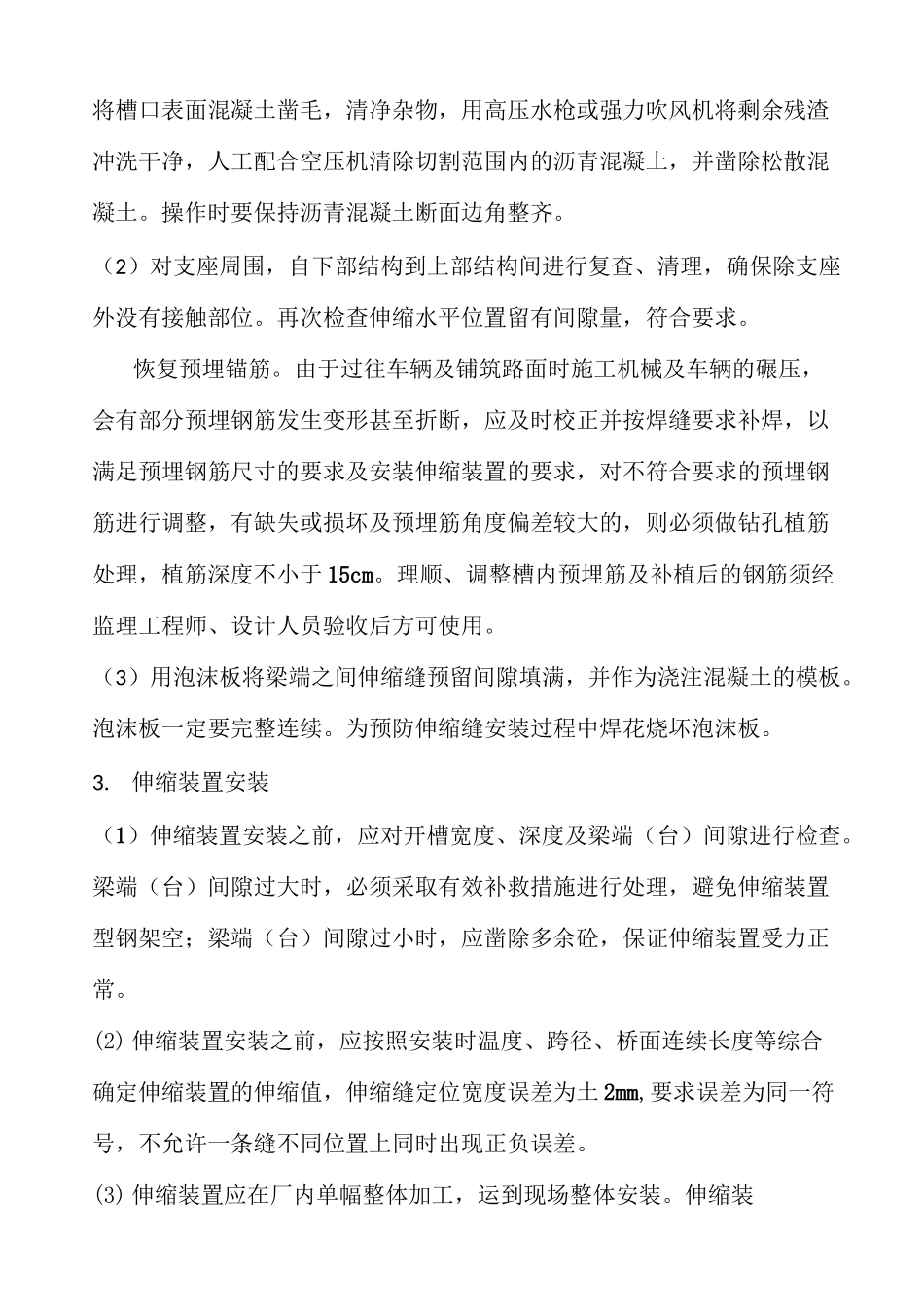

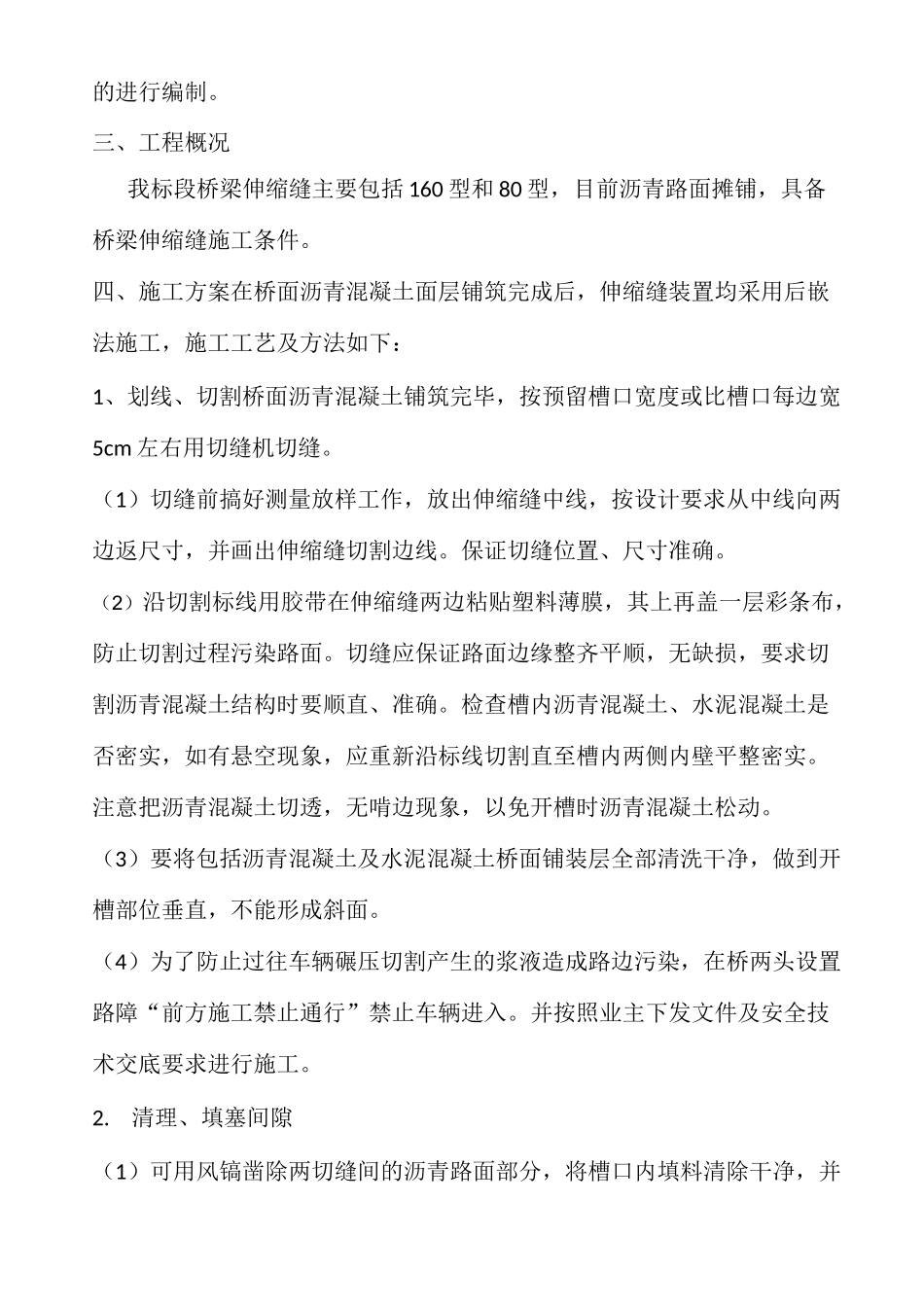

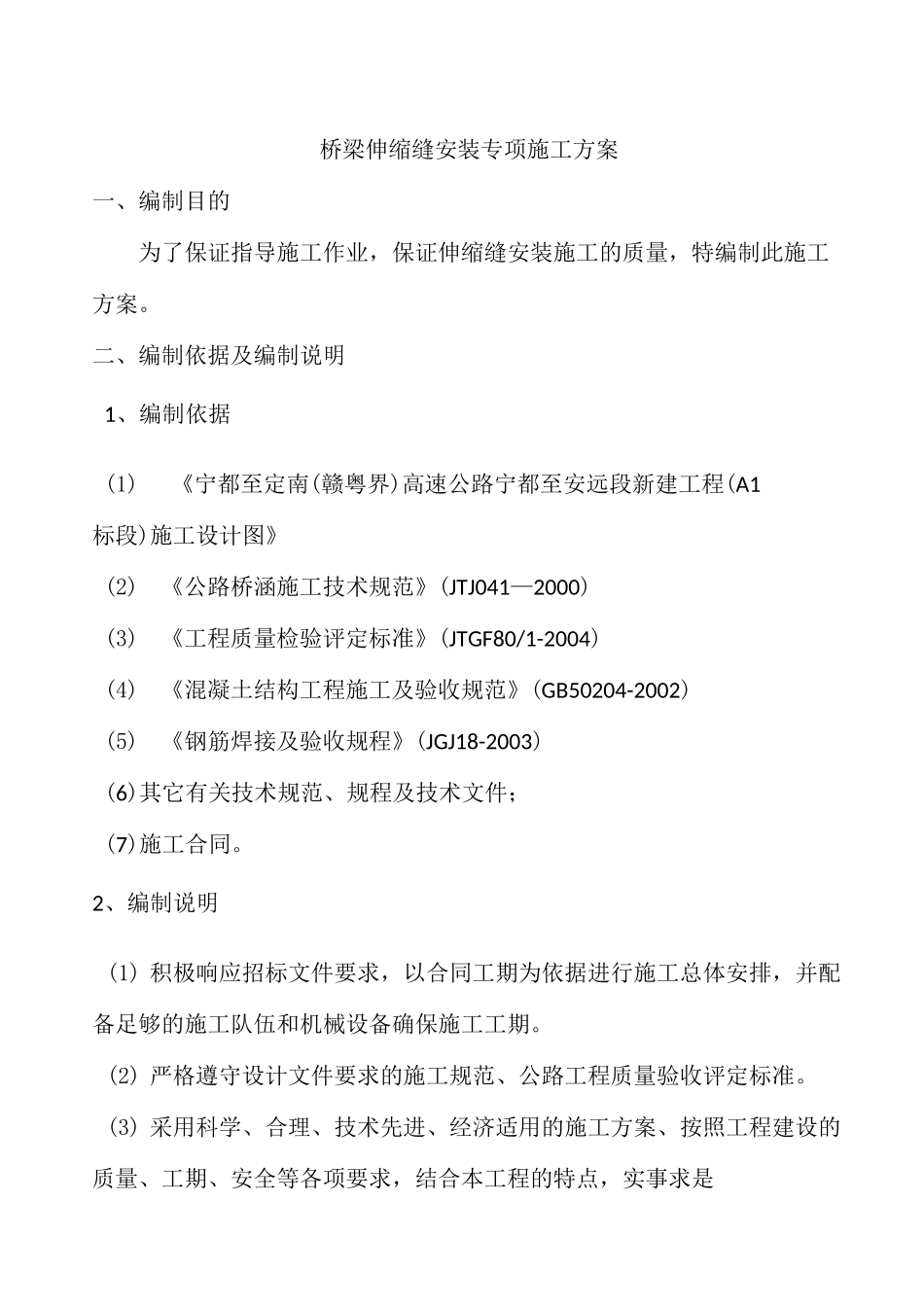

桥梁伸缩缝安装专项施工方案一、编制目的为了保证指导施工作业,保证伸缩缝安装施工的质量,特编制此施工方案。二、编制依据及编制说明1、编制依据(1)《宁都至定南(赣粤界)高速公路宁都至安远段新建工程(A1标段)施工设计图》(2)《公路桥涵施工技术规范》(JTJ041—2000)(3)《工程质量检验评定标准》(JTGF80/1-2004)(4)《混凝土结构工程施工及验收规范》(GB50204-2002)(5)《钢筋焊接及验收规程》(JGJ18-2003)(6)其它有关技术规范、规程及技术文件;(7)施工合同。2、编制说明(1) 积极响应招标文件要求,以合同工期为依据进行施工总体安排,并配备足够的施工队伍和机械设备确保施工工期。(2) 严格遵守设计文件要求的施工规范、公路工程质量验收评定标准。(3) 采用科学、合理、技术先进、经济适用的施工方案、按照工程建设的质量、工期、安全等各项要求,结合本工程的特点,实事求是的进行编制。三、工程概况我标段桥梁伸缩缝主要包括 160 型和 80 型,目前沥青路面摊铺,具备桥梁伸缩缝施工条件。四、施工方案在桥面沥青混凝土面层铺筑完成后,伸缩缝装置均采用后嵌法施工,施工工艺及方法如下:1、划线、切割桥面沥青混凝土铺筑完毕,按预留槽口宽度或比槽口每边宽5cm 左右用切缝机切缝。(1)切缝前搞好测量放样工作,放出伸缩缝中线,按设计要求从中线向两边返尺寸,并画出伸缩缝切割边线。保证切缝位置、尺寸准确。(2)沿切割标线用胶带在伸缩缝两边粘贴塑料薄膜,其上再盖一层彩条布,防止切割过程污染路面。切缝应保证路面边缘整齐平顺,无缺损,要求切割沥青混凝土结构时要顺直、准确。检查槽内沥青混凝土、水泥混凝土是否密实,如有悬空现象,应重新沿标线切割直至槽内两侧内壁平整密实。注意把沥青混凝土切透,无啃边现象,以免开槽时沥青混凝土松动。(3)要将包括沥青混凝土及水泥混凝土桥面铺装层全部清洗干净,做到开槽部位垂直,不能形成斜面。(4)为了防止过往车辆碾压切割产生的浆液造成路边污染,在桥两头设置路障“前方施工禁止通行”禁止车辆进入。并按照业主下发文件及安全技术交底要求进行施工。2.清理、填塞间隙(1)可用风镐凿除两切缝间的沥青路面部分,将槽口内填料清除干净,并将槽口表面混凝土凿毛,清净杂物,用高压水枪或强力吹风机将剩余残渣冲洗干净,人工配合空压机清除切割范围内的沥青混凝土,并凿除松散混凝土。操作时要保持沥青混凝土断面边角整齐。(2)对支座周围,自下部结构到上部结构间进行复查、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

(完整版)桥梁伸缩缝专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
