1适用范围本作业指导书适用于各种水利水电工程中,用来启闭各种闸门的双吊点固定卷扬式启闭机的各种规格的产品的安装
2编写依据表 2-1 编写依据序号引用资料名称1GB50171—1992《电气装置安装工程盘、柜及二次回路结线施工及验收规范》2DL/T5019-1994《水利水电工程起闭机制造安装及验收规范》3SD315-1989《固定卷扬式启闭机通用技术条件》4JGJ46-2005《施工现场临时用电安全技术规范》5DL/T5162-2002《水电水利工程施工安全防护设施技术规范》6Q/CSG11105—2008《南方电网工程施工工艺控制规范》7工程设计图纸、设计修改、施工组织设计(方案)等技术文件3作业流程作业(工序)流程图见图 3-1

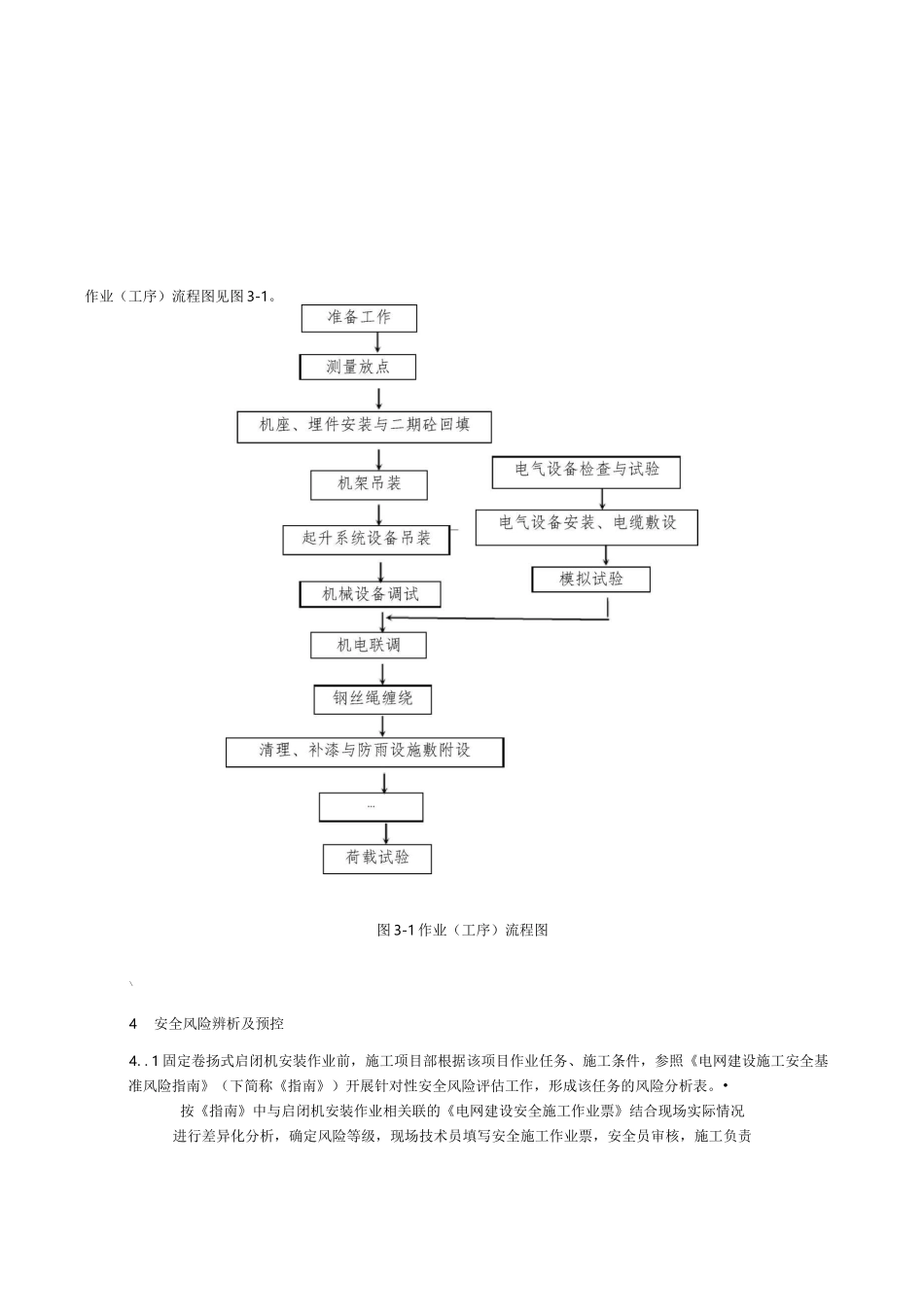

图 3-1 作业(工序)流程图\4安全风险辨析及预控4
1 固定卷扬式启闭机安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表
•按《指南》中与启闭机安装作业相关联的《电网建设安全施工作业票》结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发
施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中
安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用 10 天,超过 10 天须重新办理作业票,在工作完成后上交项目部保存备查

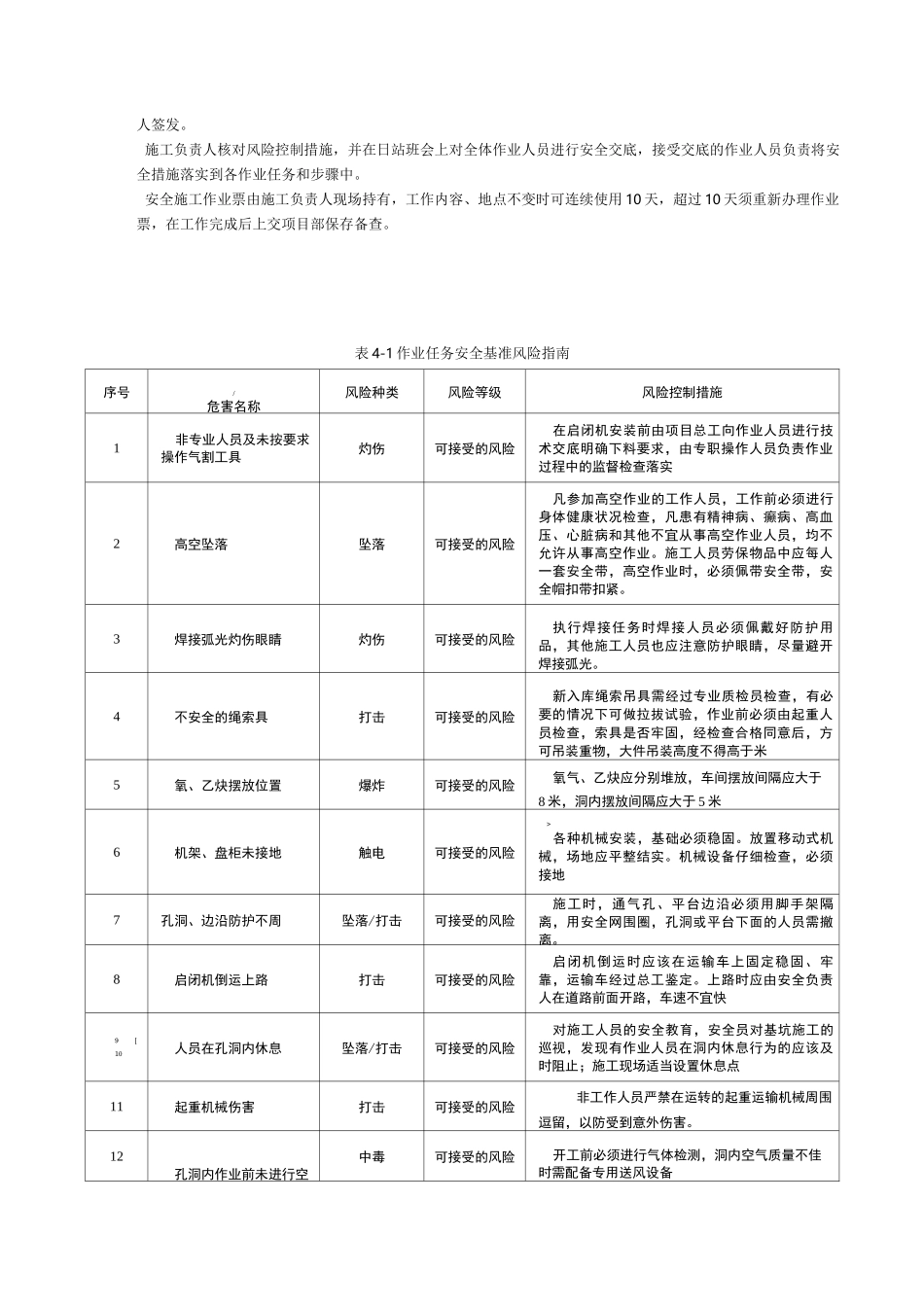

表 4-1 作业任务安全基准风险指南序号/危害名称风险种类风险等级风险控制措施1非专业人员及未按要求操作气割工具灼伤可接受的风险在启闭机安装前由项目总工向作业人员进行技术交底明确下料要求,由专职操作人员负责作业过程中的监督检查落实2高空坠落坠落可接受的风险凡参加高空作业的工作人员,
