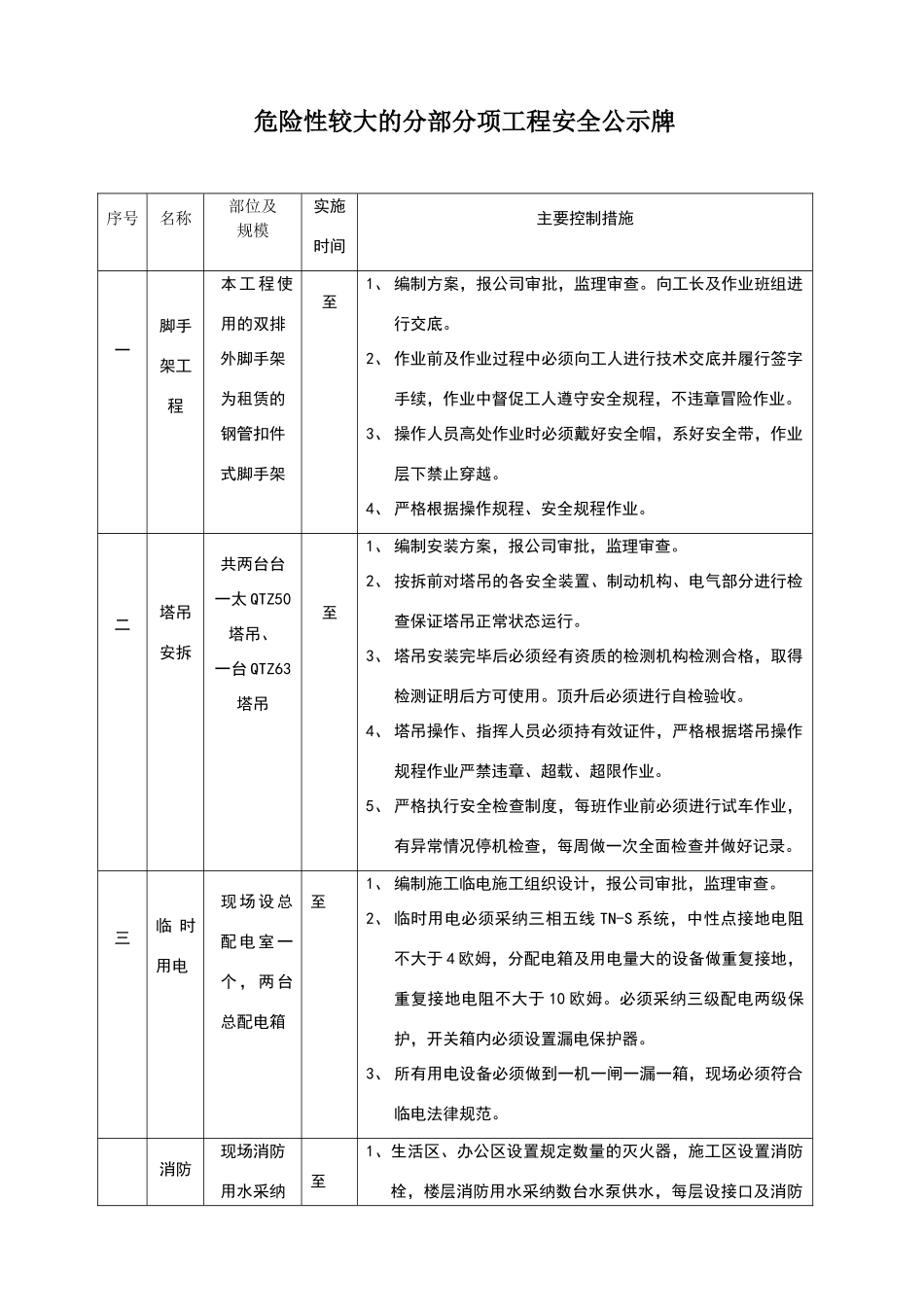

危险性较大的分部分项工程安全公示牌序号名称部位及规模实施时间主要控制措施一脚手架工程本 工 程 使用的双排外脚手架为租赁的钢管扣件式脚手架至1、 编制方案,报公司审批,监理审查
向工长及作业班组进行交底
2、 作业前及作业过程中必须向工人进行技术交底并履行签字手续,作业中督促工人遵守安全规程,不违章冒险作业
3、 操作人员高处作业时必须戴好安全帽,系好安全带,作业层下禁止穿越
4、 严格根据操作规程、安全规程作业
二塔吊安拆共两台台一太 QTZ50塔吊、一台 QTZ63塔吊至1、 编制安装方案,报公司审批,监理审查
2、 按拆前对塔吊的各安全装置、制动机构、电气部分进行检查保证塔吊正常状态运行
3、 塔吊安装完毕后必须经有资质的检测机构检测合格,取得检测证明后方可使用
顶升后必须进行自检验收
4、 塔吊操作、指挥人员必须持有效证件,严格根据塔吊操作规程作业严禁违章、超载、超限作业
5、 严格执行安全检查制度,每班作业前必须进行试车作业,有异常情况停机检查,每周做一次全面检查并做好记录
三临 时用电现 场 设 总配 电 室 一个 , 两 台总配电箱至1、 编制施工临电施工组织设计,报公司审批,监理审查
2、 临时用电必须采纳三相五线 TN-S 系统,中性点接地电阻不大于 4 欧姆,分配电箱及用电量大的设备做重复接地,重复接地电阻不大于 10 欧姆
必须采纳三级配电两级保护,开关箱内必须设置漏电保护器
3、 所有用电设备必须做到一机一闸一漏一箱,现场必须符合临电法律规范

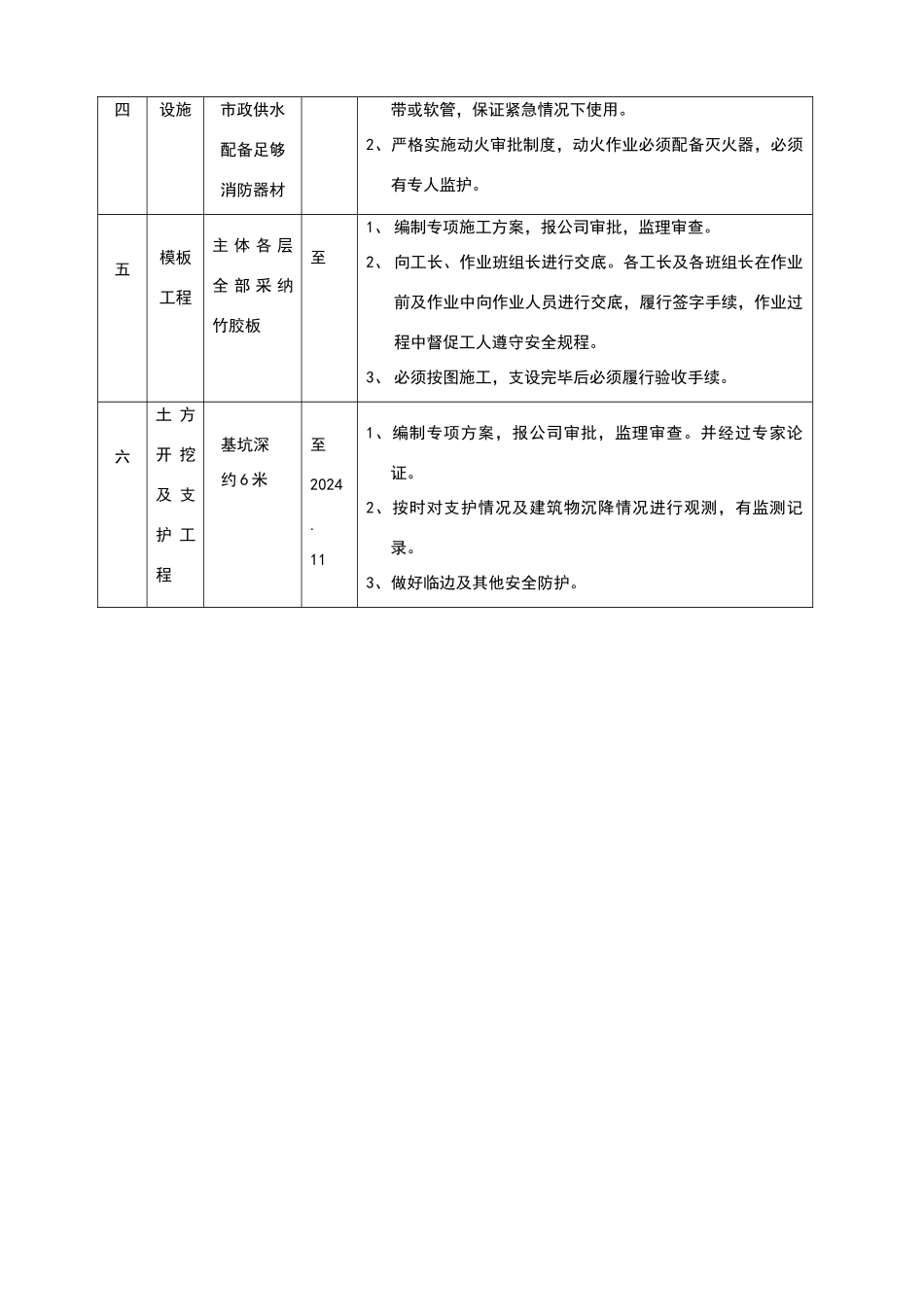

消防现场消防用水采纳至1、生活区、办公区设置规定数量的灭火器,施工区设置消防栓,楼层消防用水采纳数台水泵供水,每层设接口及消防四设施市政供水配备足够消防器材带或软管,保证紧急情况下使用
2、严格实施动火审批制度,动火作业必须配备灭火器,必须有专人监护
五模板工程主 体 各 层全 部 采 纳竹胶板至1、 编制专项
