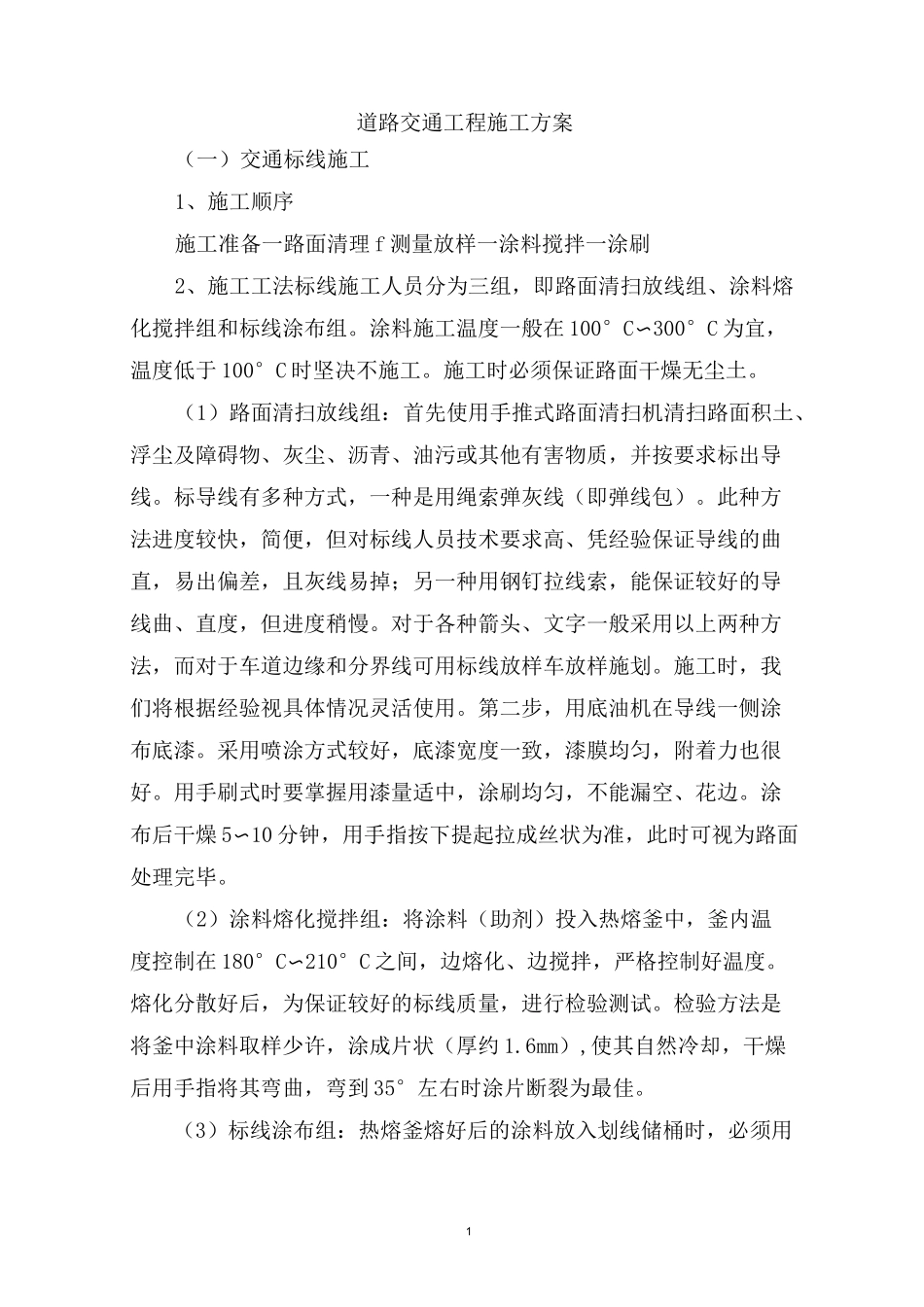

1道路交通工程施工方案(一)交通标线施工1、施工顺序施工准备一路面清理 f 测量放样一涂料搅拌一涂刷2、施工工法标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组和标线涂布组
涂料施工温度一般在 100°C〜300°C 为宜,温度低于 100°C 时坚决不施工
施工时必须保证路面干燥无尘土
(1)路面清扫放线组:首先使用手推式路面清扫机清扫路面积土、浮尘及障碍物、灰尘、沥青、油污或其他有害物质,并按要求标出导线
标导线有多种方式,一种是用绳索弹灰线(即弹线包)
此种方法进度较快,简便,但对标线人员技术要求高、凭经验保证导线的曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好的导线曲、直度,但进度稍慢
对于各种箭头、文字一般采用以上两种方法,而对于车道边缘和分界线可用标线放样车放样施划
施工时,我们将根据经验视具体情况灵活使用
第二步,用底油机在导线一侧涂布底漆
采用喷涂方式较好,底漆宽度一致,漆膜均匀,附着力也很好
用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边
涂布后干燥 5〜10 分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕
(2)涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜内温度控制在 180°C〜210°C 之间,边熔化、边搅拌,严格控制好温度
熔化分散好后,为保证较好的标线质量,进行检验测试
检验方法是将釜中涂料取样少许,涂成片状(厚约 1
6mm),使其自然冷却,干燥后用手指将其弯曲,弯到 35°左右时涂片断裂为最佳
(3)标线涂布组:热熔釜熔好后的涂料放入划线储桶时,必须用2铁筛网过滤
点燃桶下和划线器边的炉火,保持适合的施工温度
再把玻璃微珠倒入箱内,施工即可开始
划线时,划线车按导线涂布,涂布时涂料合适的温度大致在 180°C 左右
3、施工过程中的技术控制(1)施工前认真检查施工设备,确保其正常
(2)划线前,应对准备划线
