页脚内容风机盘管安装施工方案1 适用范围本方案适用于宁夏亘元财富中心万豪大厦工程的风机盘管的安装2 使用标准GB50243-2002 通风与空调工程施工及验收规3 暗装风机盘管机组安装简图(见图 1)图 1 卧式暗装简图页脚内容4 工艺流程方框图(见图 2)图 2 工艺流程方框图建执贽抖下叢■烧衣典龙网IIVACTECHNICALSPECIFICATION页脚内容页脚内容5
5 风机盘管机组进库,宜对产品质量(明装以外表装饰、暗装以外型及接管无损为主)与另配件数量进行抽检验收

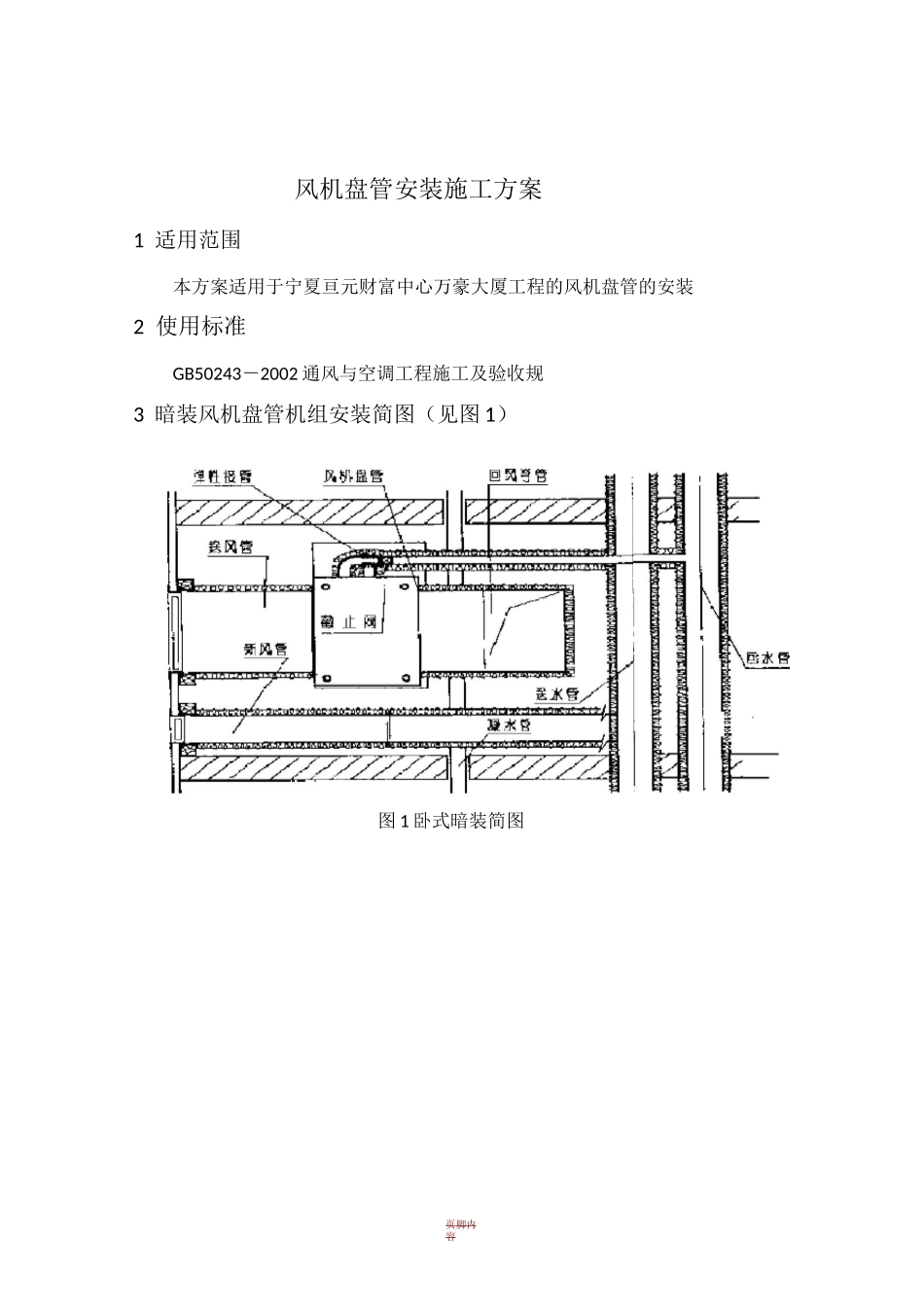

安装前对工程的风机盘管机组,进行风机三速试运转及盘管的水压渗漏试验

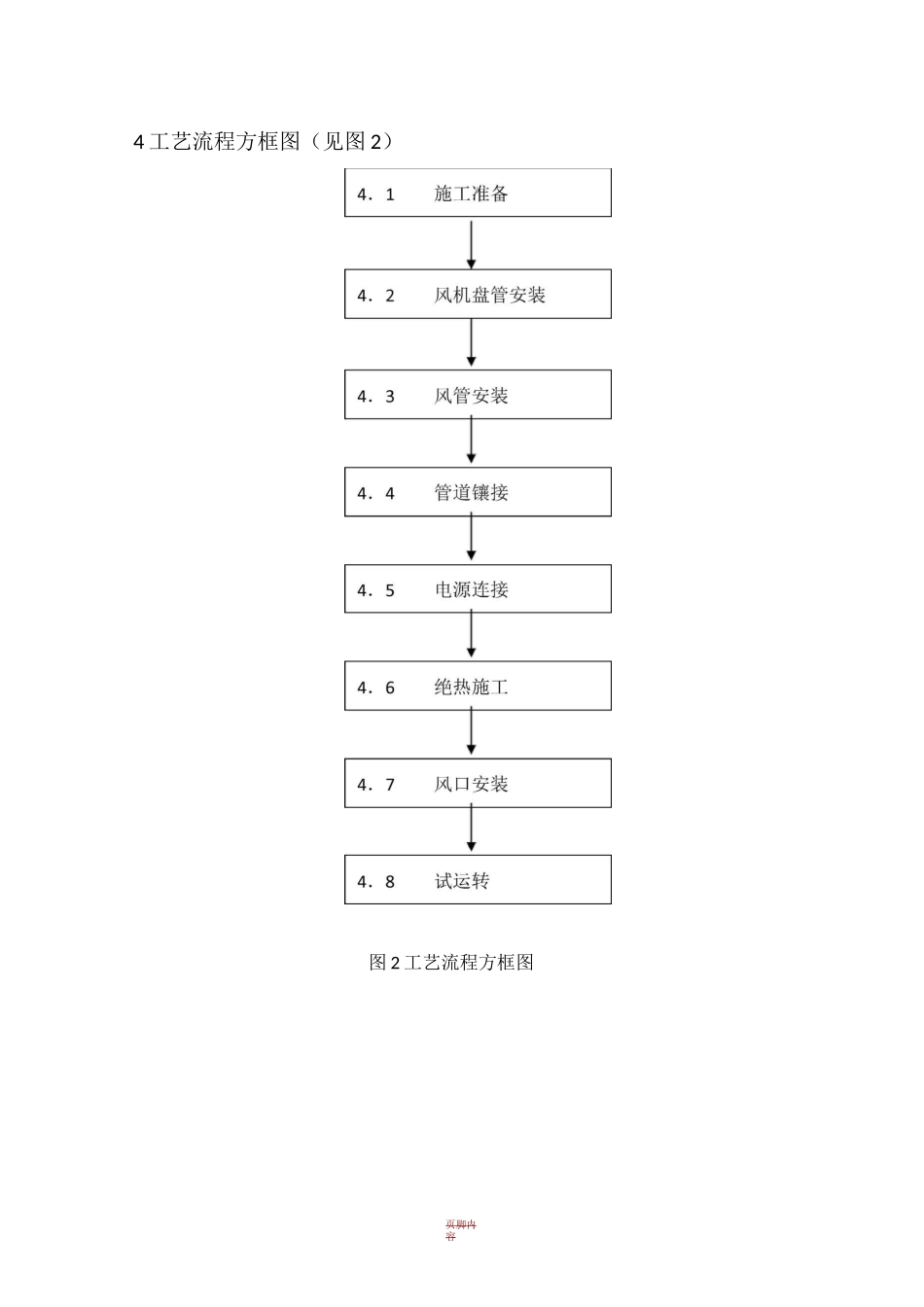

风机在 220V±10%时,启动、运转无异常为合格
5 倍工作压力下(至少0
6MPa),无渗漏为合格
机组检验可采用全检或抽检
对于数量较多的工程宜采用抽检,抽检率为 5%〜20%,抽样中如发现有不合格品时,应提高抽检率加以复验
机组抽检应按机组型号、规格分别进行
4 摸清装饰进度装饰进度与设备安装休戚相关,风机盘管安装必须与它相一致
摸清装饰进度计划的目的是合理安排安装计划,并提出具体的配合协调要求,妥善解决交叉作业的矛盾
5拟定安装施工方案5
1 根据工程特点,拟定相应的施工作业计划
2 暗装风机应对送、回风管的连接方法和次序作出决定
采用先装风机盘管,后接风管及保温施工
5 风机盘管的支、吊架的形式,应满足其固定牢固、定位安装操作方便外,还应考虑其批量加工的可能性
6 劳动力准备一般可分为制作安装和搬运、吊装两大部分
制作安装一般应由通风工与焊工组成,按已有的风管支架和机组数量按定额工时的 0
8 系数进行考虑
搬运吊装一般由通风工组成,人员组织应根据工地现场的搬运路线、数量、吊装的高度与难易程度,以及允许作业时间,按定额人工数安排
一般风管制安:直管
