吴江市第二水厂净水厂出厂管道工程停水接拢 施工方案市政建设工程2024 年 3 月吴江市第二水厂净水厂出厂管道工程停水接拢施工方案一、概况:本工程位于吴江市第二水厂东北侧,停水接拢分为两个工作点:1、在南北快速干线东,顶管接收井西侧,割除原 DN1600 区域供水管道大约 10 米,并加装 DN1800 钢管 8 米,异径管 2 只,伸缩节 3 只,三通 2 只,阀门 3 只

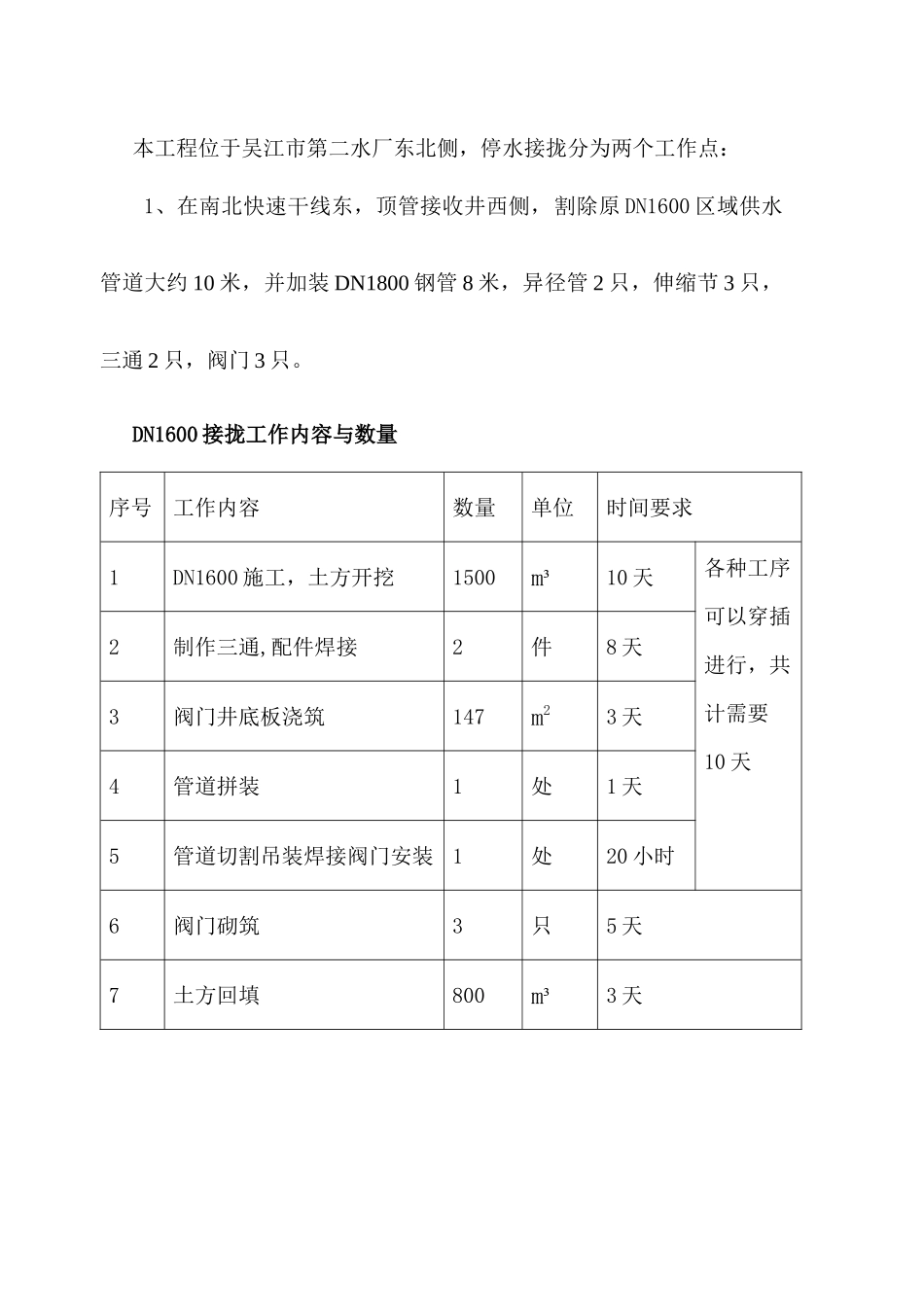

DN1600 接拢工作内容与数量序号工作内容数量单位时间要求1DN1600 施工,土方开挖1500m³10 天各种工序可以穿插进行,共计需要10 天2制作三通,配件焊接2件8 天3阀门井底板浇筑147m23 天4管道拼装1处1 天5管道切割吊装焊接阀门安装1处20 小时6阀门砌筑3只5 天7土方回填800m³3 天2、在环湖路与云龙西路东南侧,割除原 DN1200 区域供水管道大约2 米,并加装 DN1200 伸缩节和阀门各 1 只

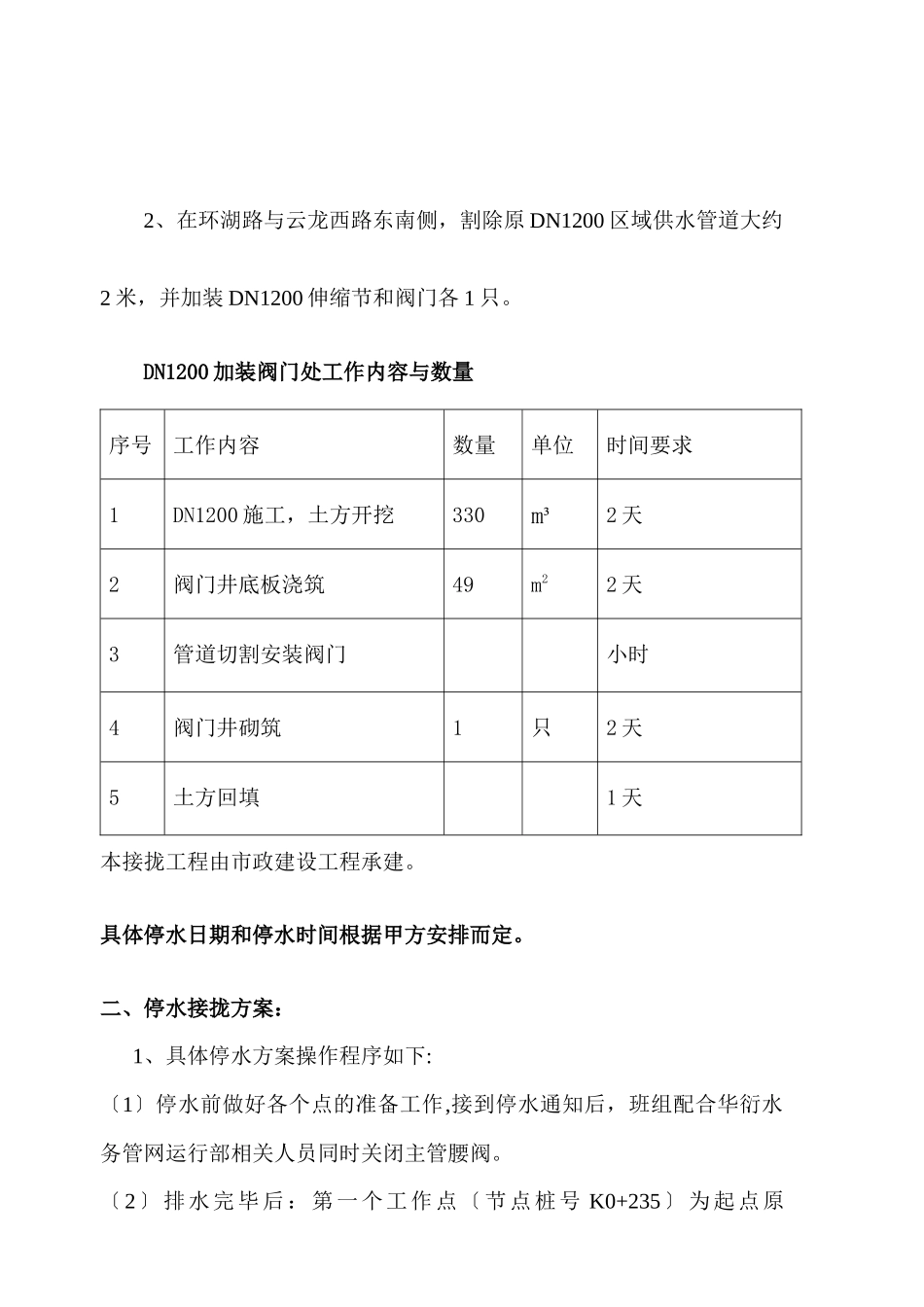

DN1200 加装阀门处工作内容与数量序号工作内容数量单位时间要求1DN1200 施工,土方开挖330m³2 天2阀门井底板浇筑49m22 天3管道切割安装阀门小时4阀门井砌筑1只2 天5土方回填1 天本接拢工程由市政建设工程承建
具体停水日期和停水时间根据甲方安排而定
二、停水接拢方案:1、具体停水方案操作程序如下:〔1〕停水前做好各个点的准备工作,接到停水通知后,班组配合华衍水务管网运行部相关人员同时关闭主管腰阀
〔2〕排水完毕后:第一个工作点〔节点桩号 K0+235〕为起点原DN1600 老管切割,废除原老管 DN1600 管大约 10 米,并加装 DN1800管道和阀门,估计约 20 小时完成
根据业主安排安排 DN1200 管道停水,第二个工作点〔J8 节点〕为原 DN1200 切割加装阀门,估计约小时完成
施工完毕后清理好现场后离场
停水接拢相关管线与阀门的具
