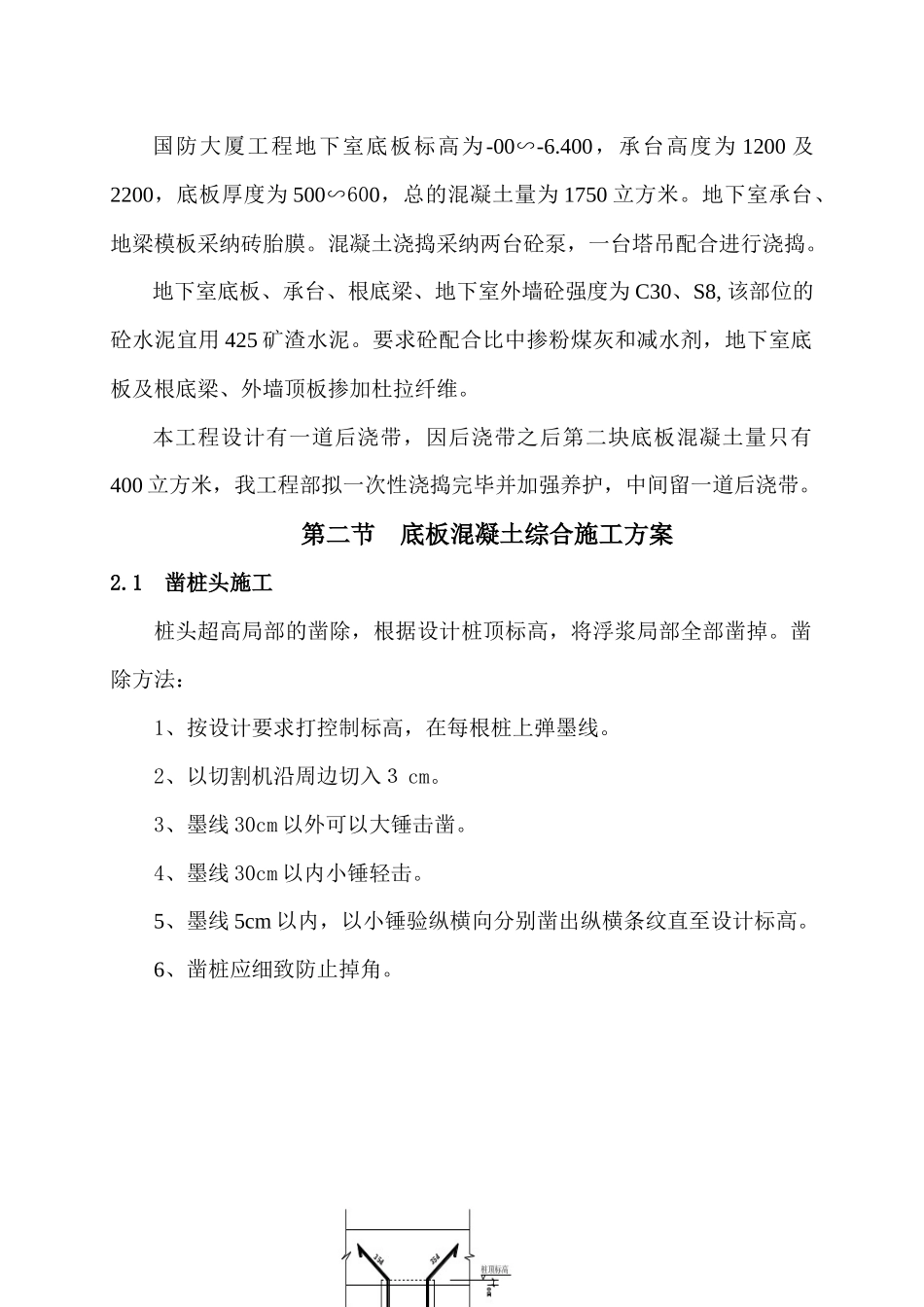

国 防 大 厦 工 程地 下 室 施 工 方 案 工程名称:罗湖区国防大厦工程地址:深圳市草埔翠山路建设单位:深圳市罗湖区武装部施工单位:深圳市建筑工程编制单位:深圳市建筑工程有限 审批单位:深圳市建筑工程 公司第八工程处 编 制 人: 审定批准人:技术负责人: 技术负责人:编制日期:2024 年 9 月 15 日 审批日期: 年 月 日监理公司位〔公章〕 审批人:〔或建设单位〕 2024 年 月 日 第一章 地下室底板施工第一节 工程概况国防大厦工程地下室底板标高为-00∽-6
400,承台高度为 1200 及2200,底板厚度为 500∽600,总的混凝土量为 1750 立方米
地下室承台、地梁模板采纳砖胎膜
混凝土浇捣采纳两台砼泵,一台塔吊配合进行浇捣
地下室底板、承台、根底梁、地下室外墙砼强度为 C30、S8, 该部位的砼水泥宜用 425 矿渣水泥
要求砼配合比中掺粉煤灰和减水剂,地下室底板及根底梁、外墙顶板掺加杜拉纤维
本工程设计有一道后浇带,因后浇带之后第二块底板混凝土量只有400 立方米,我工程部拟一次性浇捣完毕并加强养护,中间留一道后浇带
第二节 底板混凝土综合施工方案2
1 凿桩头施工桩头超高局部的凿除,根据设计桩顶标高,将浮浆局部全部凿掉
凿除方法:1、按设计要求打控制标高,在每根桩上弹墨线
2、以切割机沿周边切入3 cm
3、墨线 30cm 以外可以大锤击凿
4、墨线 30cm 以内小锤轻击
5、墨线 5cm 以内,以小锤验纵横向分别凿出纵横条纹直至设计标高
6、凿桩应细致防止掉角
7、桩壁混凝土应凿除

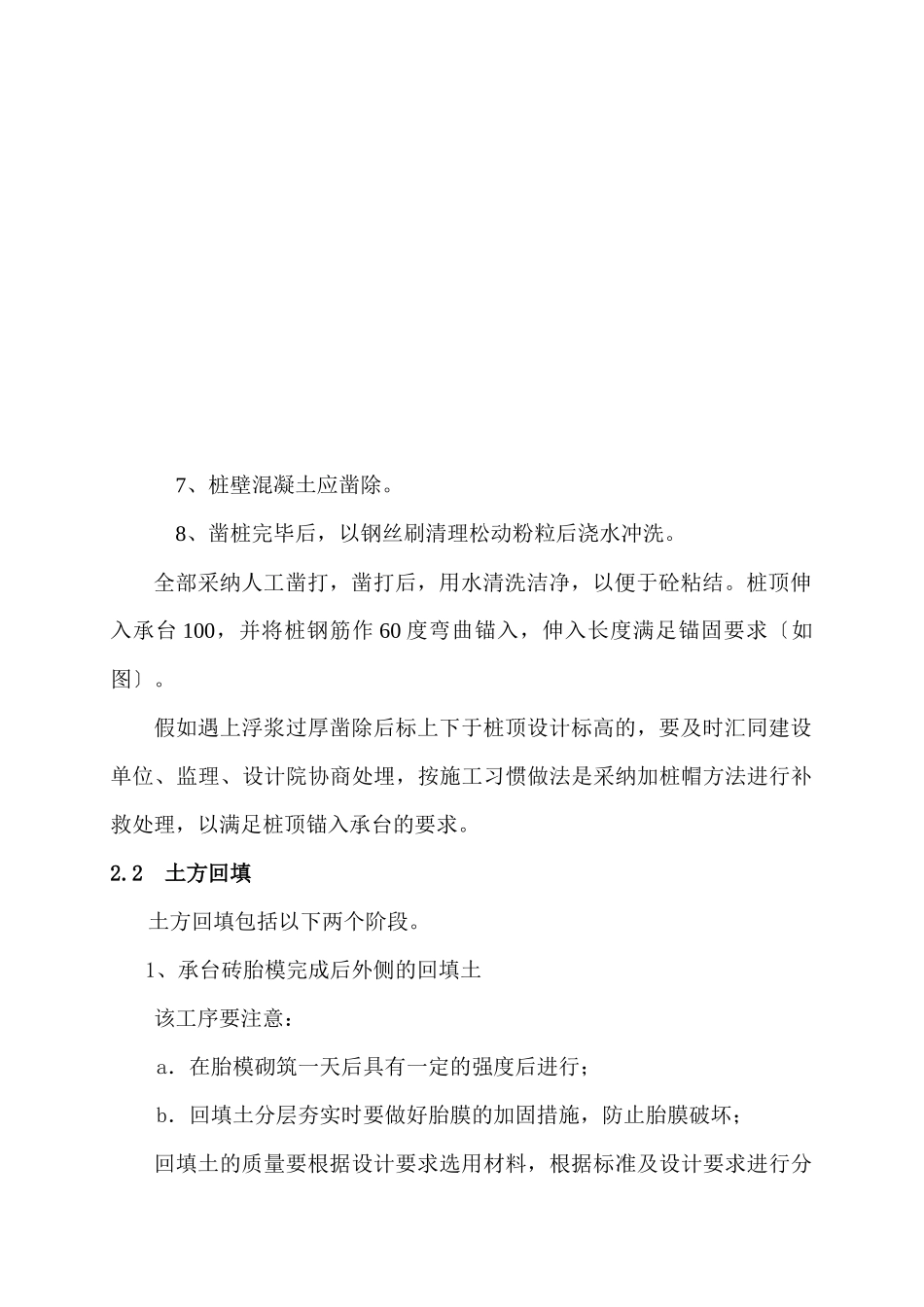

8、凿桩完毕后,以钢丝刷清理松动粉粒后浇水冲洗
全部采纳人工凿打,凿打后,用水清洗洁净,以便于砼粘结
桩顶伸入承台 100,并将桩钢筋作 60 度弯曲锚入,伸入长度满足锚固要求〔如图〕
假如遇上浮浆过厚凿除后标上下于桩顶设计标高的,要及时汇同建设单位、
