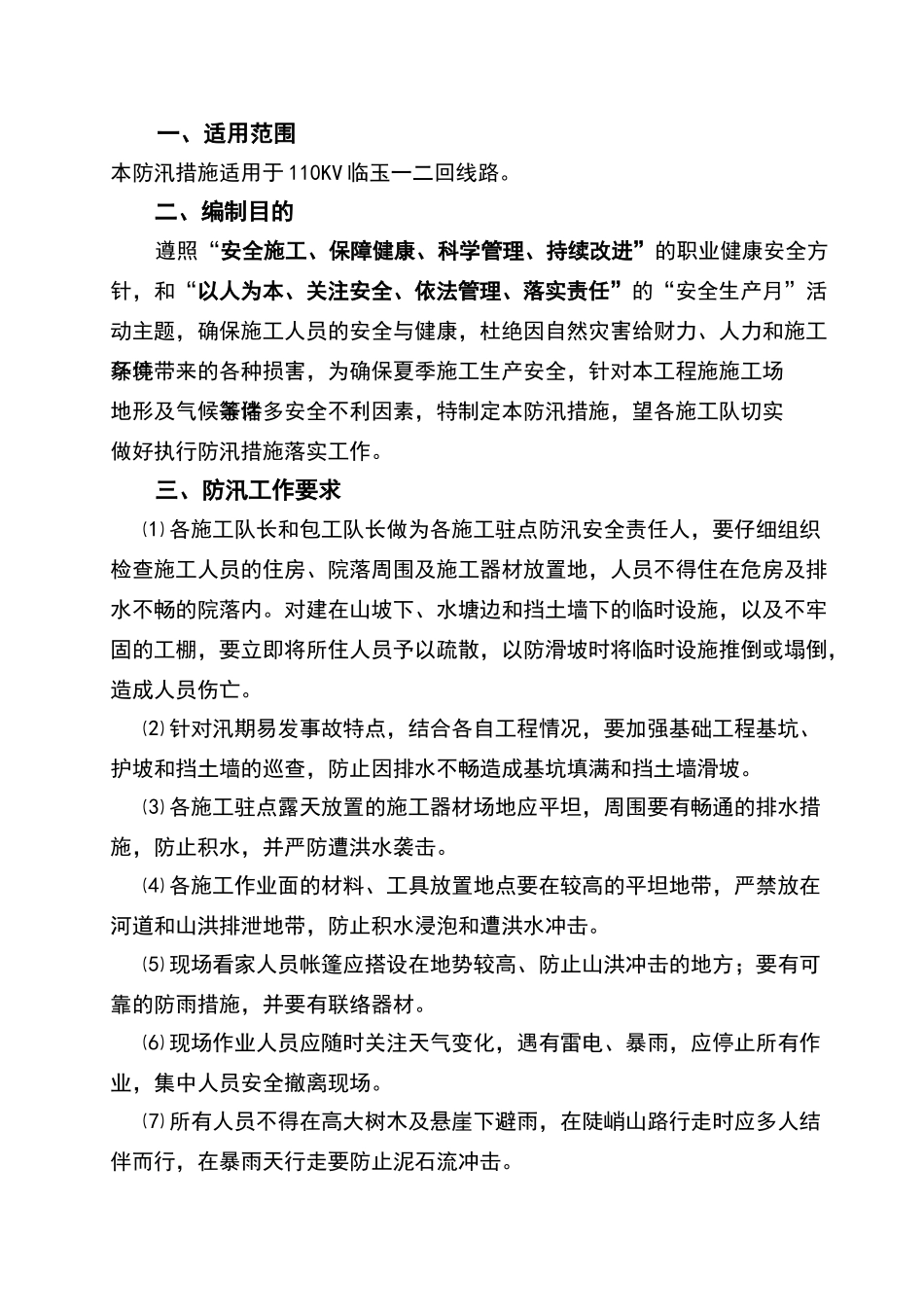

甘肃恒升电力建筑安装工程有限责任公司夏季施工防汛措施工程名称:110kV 临玉一二回线路编制单位:甘肃恒升电力建筑安装工程有限责任公司编 制: 年 月 日 审 核: 年 月 日批 准: 年 月 日 文件会签部 门会签人/日期部 门会签人/日期 一、适用范围本防汛措施适用于 110KV 临玉一二回线路。 二、编制目的遵照“安全施工、保障健康、科学管理、持续改进”的职业健康安全方针,和“以人为本、关注安全、依法管理、落实责任”的“安全生产月”活动主题,确保施工人员的安全与健康,杜绝因自然灾害给财力、人力和施工条件环境带来的各种损害,为确保夏季施工生产安全,针对本工程施施工场地形及气候条件等诸多安全不利因素,特制定本防汛措施,望各施工队切实做好执行防汛措施落实工作。 三、防汛工作要求 ⑴ 各施工队长和包工队长做为各施工驻点防汛安全责任人,要仔细组织检查施工人员的住房、院落周围及施工器材放置地,人员不得住在危房及排水不畅的院落内。对建在山坡下、水塘边和挡土墙下的临时设施,以及不牢固的工棚,要立即将所住人员予以疏散,以防滑坡时将临时设施推倒或塌倒,造成人员伤亡。 ⑵ 针对汛期易发事故特点,结合各自工程情况,要加强基础工程基坑、护坡和挡土墙的巡查,防止因排水不畅造成基坑填满和挡土墙滑坡。 ⑶ 各施工驻点露天放置的施工器材场地应平坦,周围要有畅通的排水措施,防止积水,并严防遭洪水袭击。 ⑷ 各施工作业面的材料、工具放置地点要在较高的平坦地带,严禁放在河道和山洪排泄地带,防止积水浸泡和遭洪水冲击。 ⑸ 现场看家人员帐篷应搭设在地势较高、防止山洪冲击的地方;要有可靠的防雨措施,并要有联络器材。 ⑹ 现场作业人员应随时关注天气变化,遇有雷电、暴雨,应停止所有作业,集中人员安全撤离现场。 ⑺ 所有人员不得在高大树木及悬崖下避雨,在陡峭山路行走时应多人结伴而行,在暴雨天行走要防止泥石流冲击。 ⑻ 施工车辆不得停放在河道及山洪冲击地带。雨后行车应注意道路、桥梁及涵洞状况。 ⑼ 牵、张场布置应避开河道和易遭山洪袭击、低洼地带,应选择地势较高的平坦地段;设备锚固地锚和锚线地锚要确保其深度,且必须实行防止渗水措施。 ⑽ 各施工驻点一旦发生汛情,应在第一时间报告项目部,并首先组织人员撤离,确保人员安全。 ⑾ 各施工点材料、工器具放置应处于地形较高处,防止被雨水冲刷、浸泡和山洪冲击。 ⑿ 抱杆在高空悬浮过夜时...
