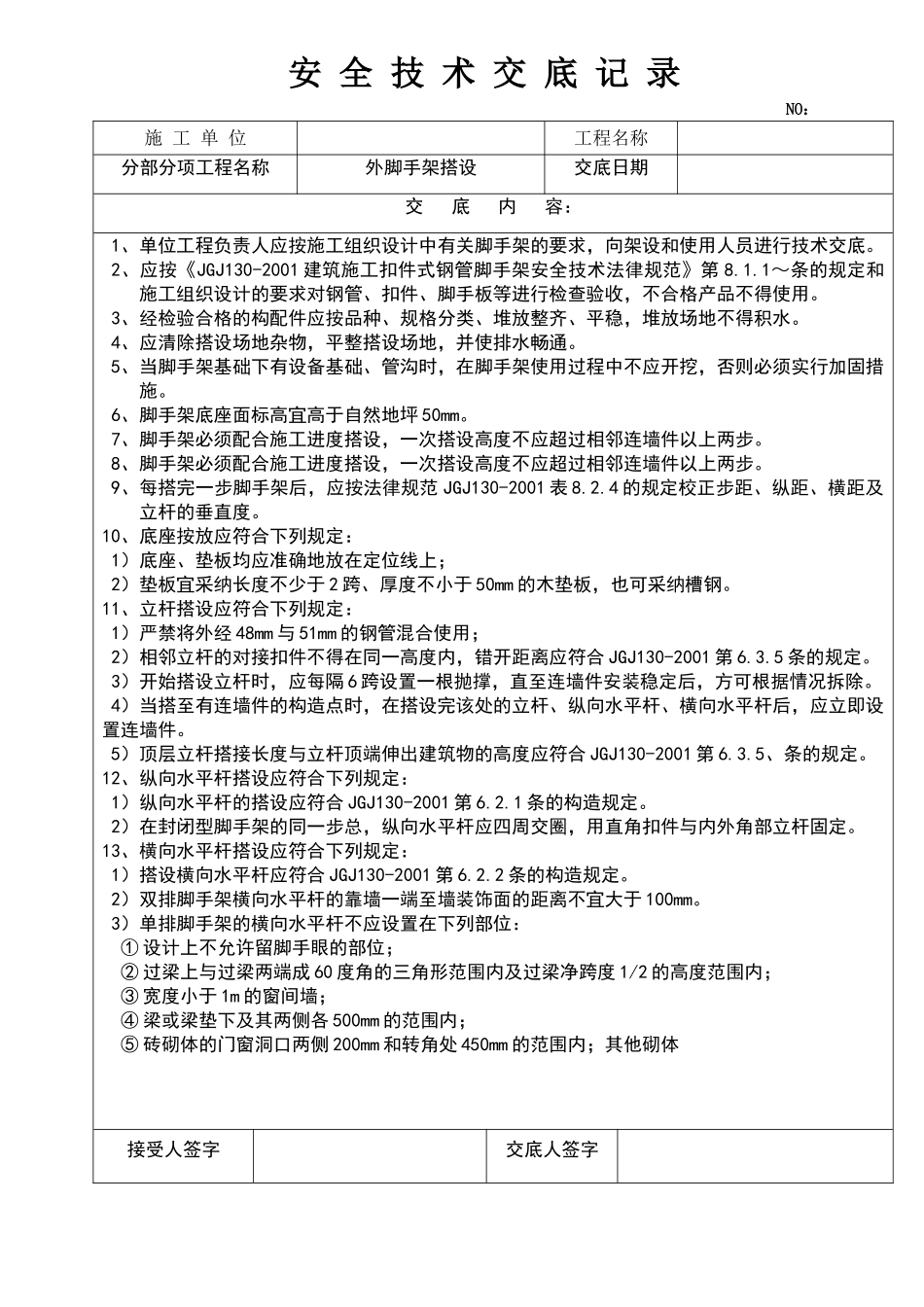

安 全 技 术 交 底 记 录 NO:施 工 单 位工程名称分部分项工程名称外脚手架搭设交底日期交 底 内 容:1、单位工程负责人应按施工组织设计中有关脚手架的要求,向架设和使用人员进行技术交底
2、应按《JGJ130-2001 建筑施工扣件式钢管脚手架安全技术法律规范》第 8
1~条的规定和施工组织设计的要求对钢管、扣件、脚手板等进行检查验收,不合格产品不得使用
3、经检验合格的构配件应按品种、规格分类、堆放整齐、平稳,堆放场地不得积水
4、应清除搭设场地杂物,平整搭设场地,并使排水畅通
5、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须实行加固措施
6、脚手架底座面标高宜高于自然地坪 50mm
7、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步
8、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步
9、每搭完一步脚手架后,应按法律规范 JGJ130-2001 表 8
4 的规定校正步距、纵距、横距及立杆的垂直度
10、底座按放应符合下列规定:1)底座、垫板均应准确地放在定位线上;2)垫板宜采纳长度不少于 2 跨、厚度不小于 50mm 的木垫板,也可采纳槽钢
11、立杆搭设应符合下列规定:1)严禁将外经 48mm 与 51mm 的钢管混合使用;2)相邻立杆的对接扣件不得在同一高度内,错开距离应符合 JGJ130-2001 第 6
5 条的规定
3)开始搭设立杆时,应每隔 6 跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除
4)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件
5)顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合 JGJ130-2001 第 6
5、条的规定
12、纵向水平杆搭设应符合下列规定:1)纵向水平杆的搭设应符合 JGJ130
