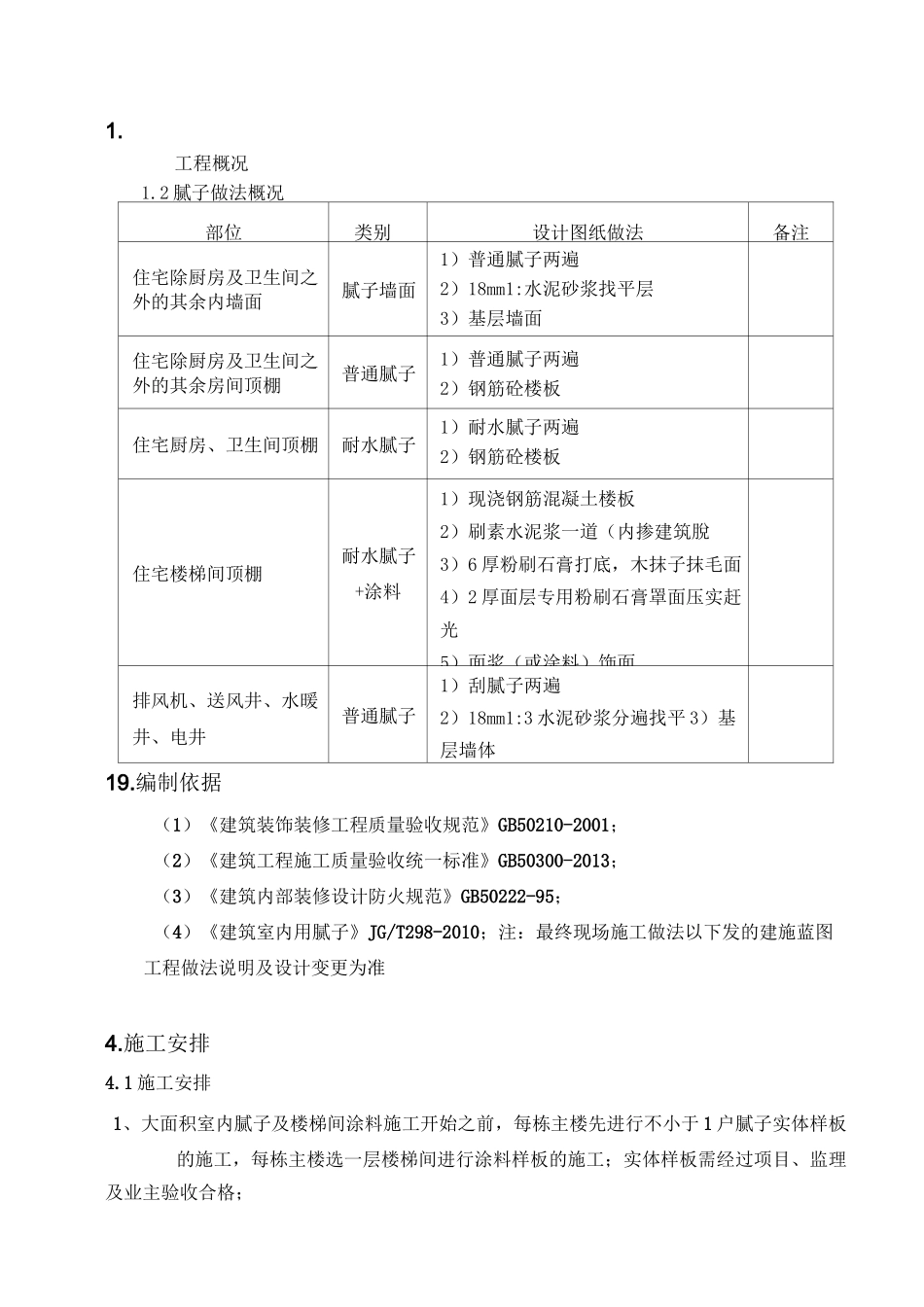

2 腻子做法概况部位类别设计图纸做法备注住宅除厨房及卫生间之外的其余内墙面腻子墙面1)普通腻子两遍2)18mm1:水泥砂浆找平层3)基层墙面住宅除厨房及卫生间之外的其余房间顶棚普通腻子1)普通腻子两遍2)钢筋砼楼板住宅厨房、卫生间顶棚耐水腻子1)耐水腻子两遍2)钢筋砼楼板住宅楼梯间顶棚耐水腻子+涂料1)现浇钢筋混凝土楼板2)刷素水泥浆一道(内掺建筑脫3)6 厚粉刷石膏打底,木抹子抹毛面4)2 厚面层专用粉刷石膏罩面压实赶光5)面浆(或涂料)饰面排风机、送风井、水暖井、电井普通腻子1)刮腻子两遍2)18mm1:3 水泥砂浆分遍找平 3)基层墙体19

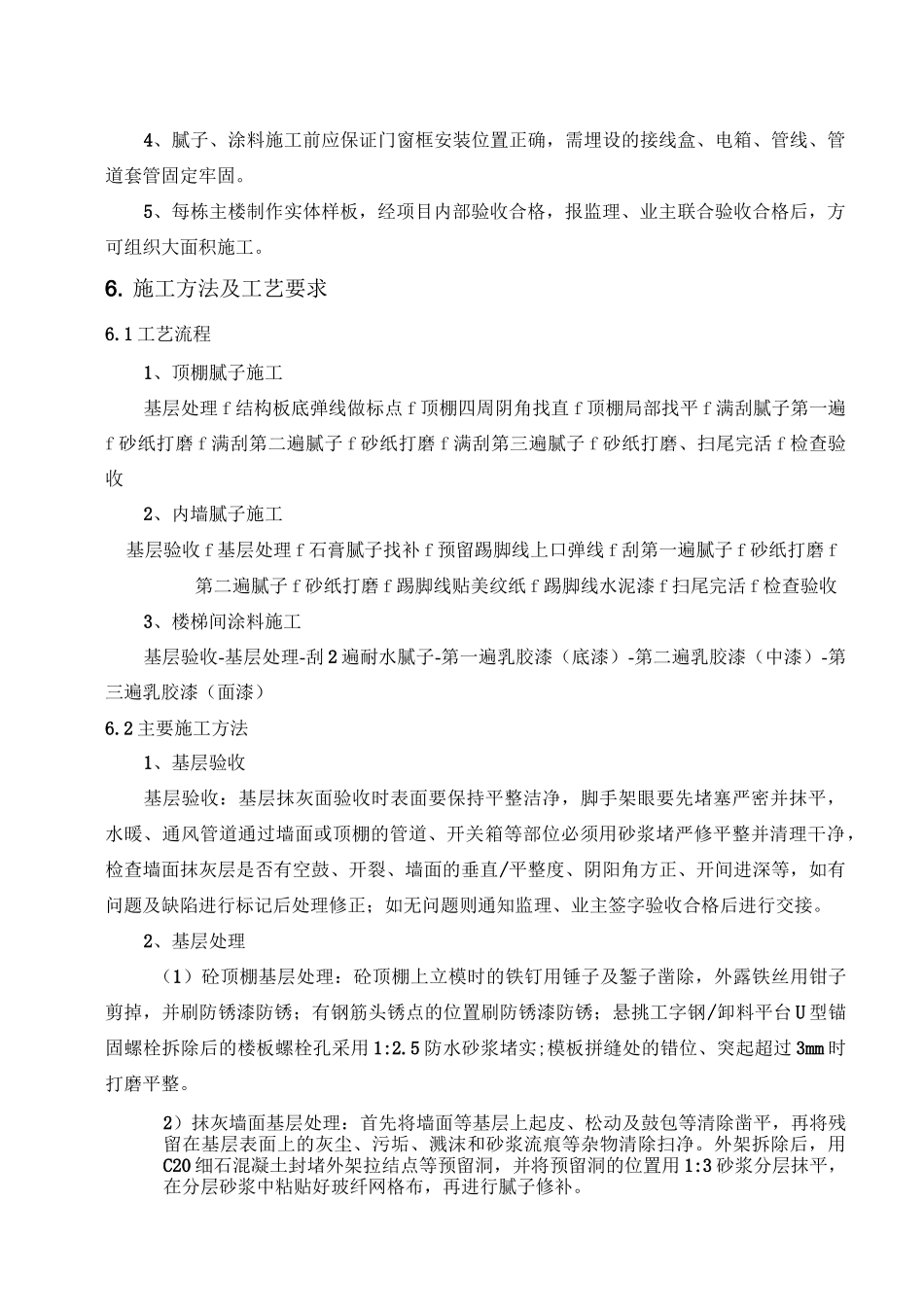

编制依据(1)《建筑装饰装修工程质量验收规范》GB50210-2001;(2)《建筑工程施工质量验收统一标准》GB50300-2013;(3)《建筑内部装修设计防火规范》GB50222-95;(4)《建筑室内用腻子》JG/T298-2010;注:最终现场施工做法以下发的建施蓝图工程做法说明及设计变更为准4

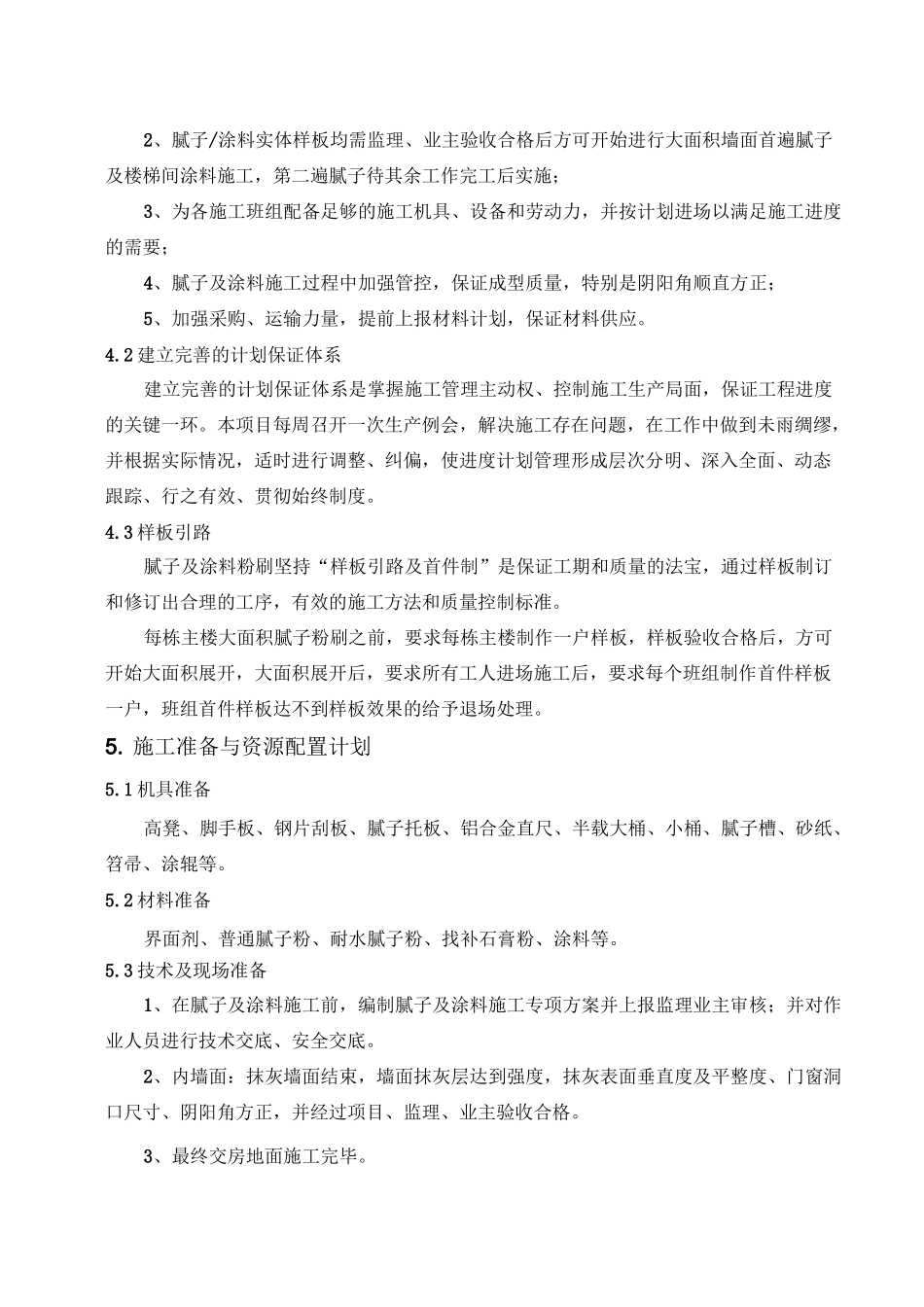

1 施工安排1、大面积室内腻子及楼梯间涂料施工开始之前,每栋主楼先进行不小于 1 户腻子实体样板的施工,每栋主楼选一层楼梯间进行涂料样板的施工;实体样板需经过项目、监理及业主验收合格;2、腻子/涂料实体样板均需监理、业主验收合格后方可开始进行大面积墙面首遍腻子及楼梯间涂料施工,第二遍腻子待其余工作完工后实施;3、为各施工班组配备足够的施工机具、设备和劳动力,并按计划进场以满足施工进度的需要;4、腻子及涂料施工过程中加强管控,保证成型质量,特别是阴阳角顺直方正;5、加强采购、运输力量,提前上报材料计划,保证材料供应
2 建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环
本项目每周召开一次生产例会,解决施工存在问题,在工作中做到未雨绸缪,并根据
