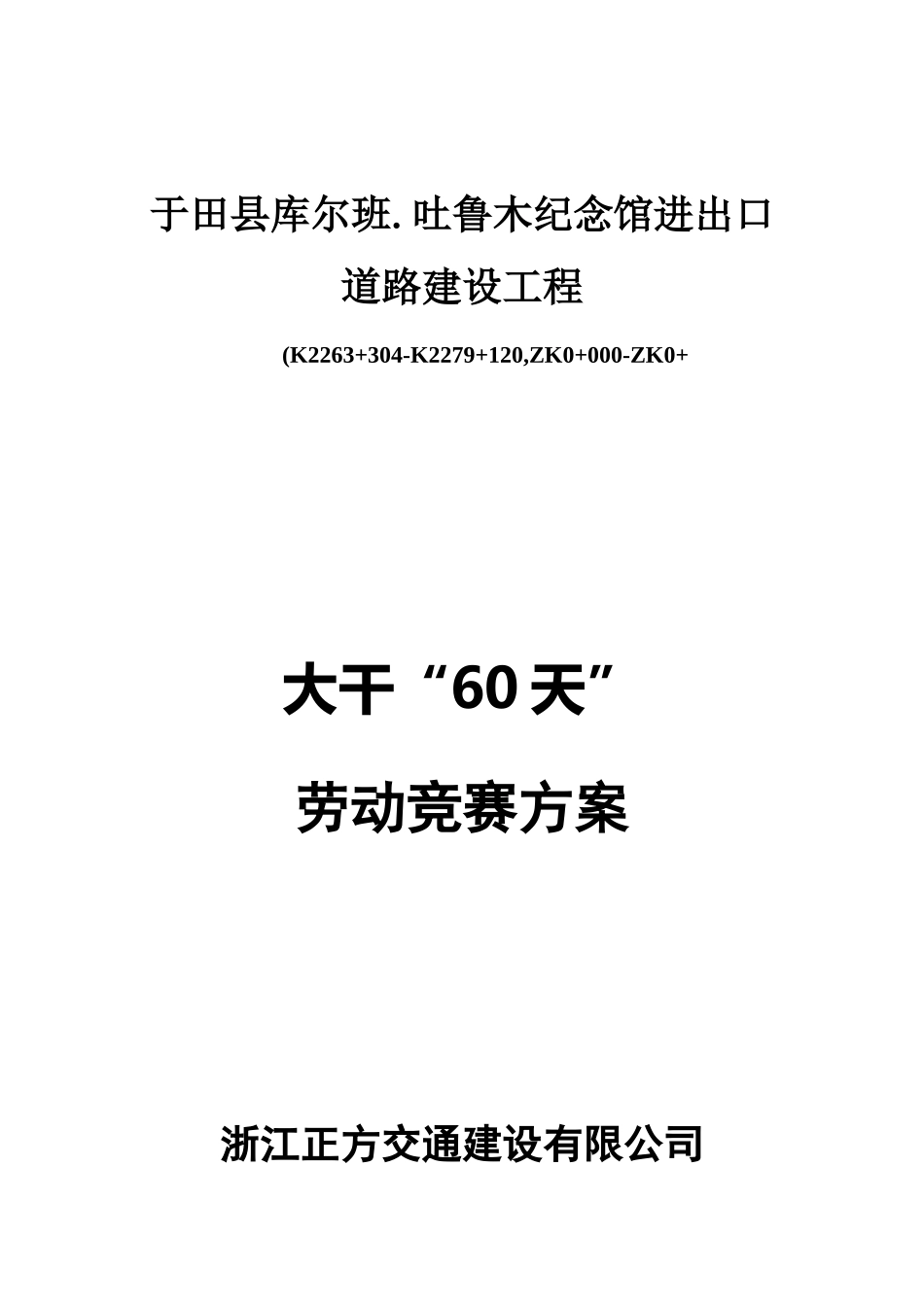

大干“60天”施工方案

大干“60天”施工方案_第1页
1/8
大干“60天”施工方案_第2页
2/8
大干“60天”施工方案_第3页
3/8

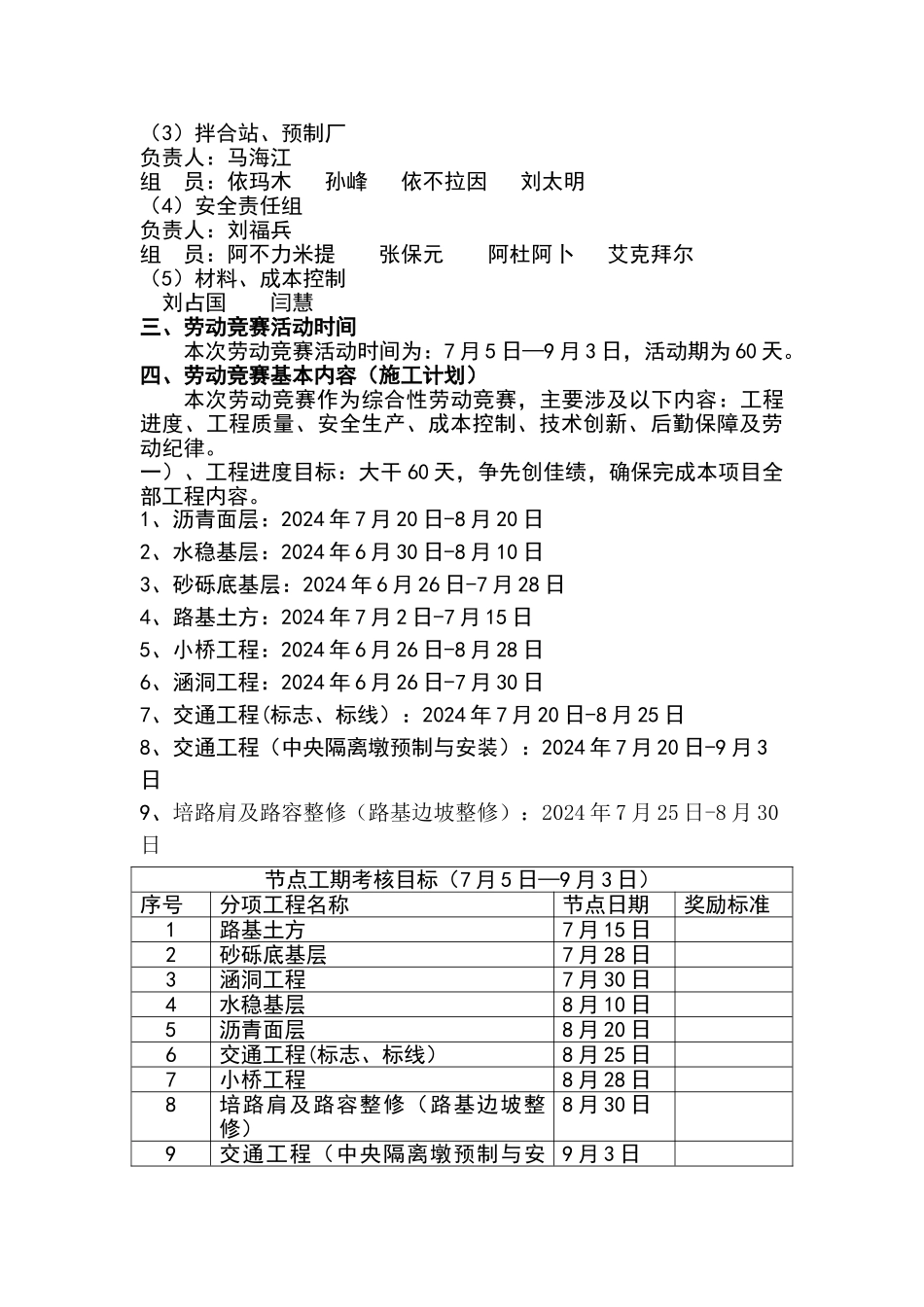

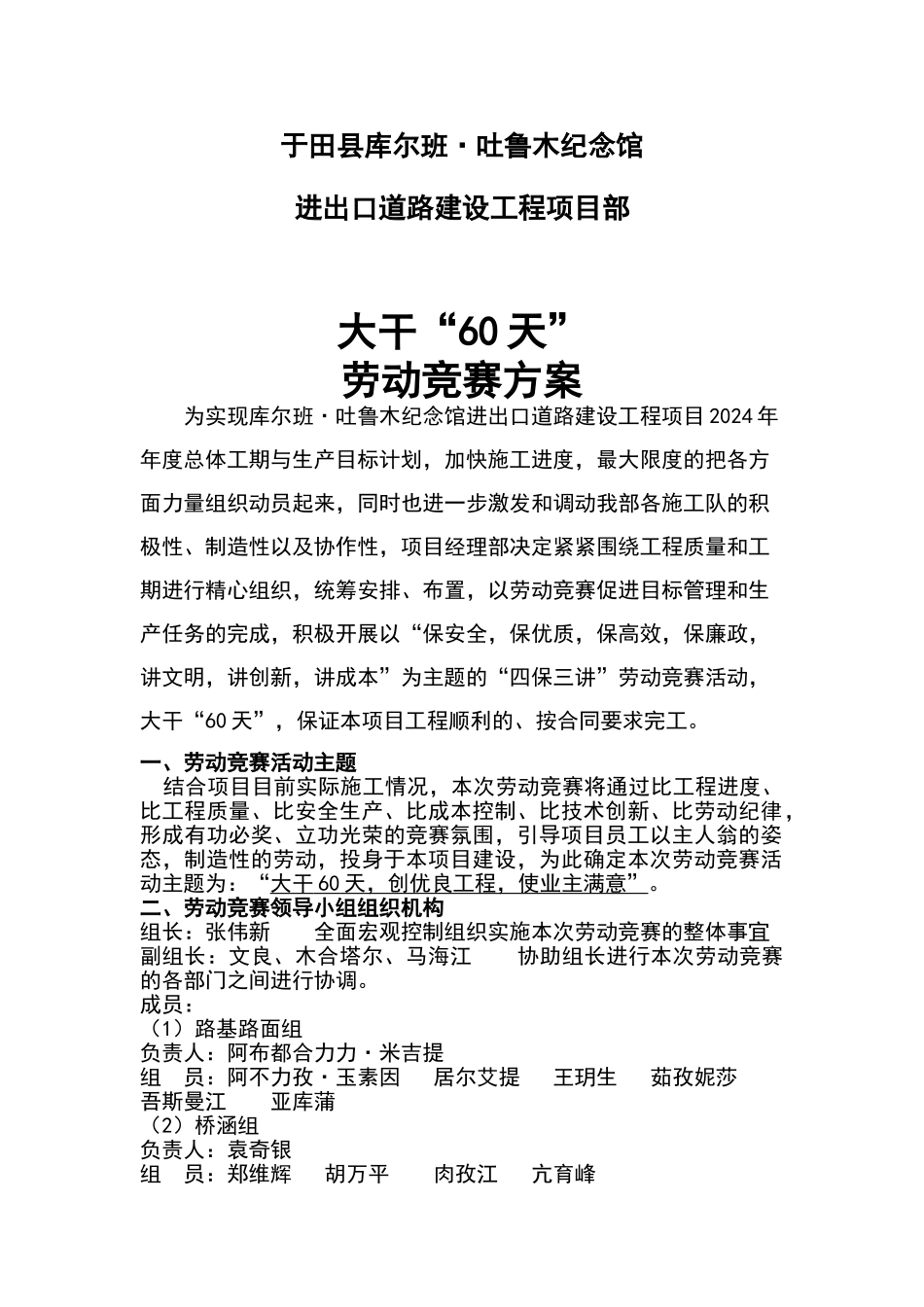

于田县库尔班.吐鲁木纪念馆进出口道路建设工程(K2263+304-K2279+120,ZK0+000-ZK0+大干“60 天”劳动竞赛方案浙江正方交通建设有限公司于田县库尔班·吐鲁木纪念馆进出口道路建设工程项目部大干“60 天”劳动竞赛方案为实现库尔班·吐鲁木纪念馆进出口道路建设工程项目 2024 年年度总体工期与生产目标计划,加快施工进度,最大限度的把各方面力量组织动员起来,同时也进一步激发和调动我部各施工队的积极性、制造性以及协作性,项目经理部决定紧紧围绕工程质量和工期进行精心组织,统筹安排、布置,以劳动竞赛促进目标管理和生产任务的完成,积极开展以“保安全,保优质,保高效,保廉政,讲文明,讲创新,讲成本”为主题的“四保三讲”劳动竞赛活动,大干“60 天”,保证本项目工程顺利的、按合同要求完工。一、劳动竞赛活动主题 结合项目目前实际施工情况,本次劳动竞赛将通过比工程进度、比工程质量、比安全生产、比成本控制、比技术创新、比劳动纪律,形成有功必奖、立功光荣的竞赛氛围,引导项目员工以主人翁的姿态,制造性的劳动,投身于本项目建设,为此确定本次劳动竞赛活动主题为:“大干 60 天,创优良工程,使业主满意” 。二、劳动竞赛领导小组组织机构组长:张伟新 全面宏观控制组织实施本次劳动竞赛的整体事宜副组长:文良、木合塔尔、马海江 协助组长进行本次劳动竞赛的各部门之间进行协调。成员:(1)路基路面组负责人:阿布都合力力·米吉提组 员:阿不力孜·玉素因 居尔艾提 王玥生 茹孜妮莎 吾斯曼江 亚库蒲(2)桥涵组负责人:袁奇银组 员:郑维辉 胡万平 肉孜江 亢育峰(3)拌合站、预制厂负责人:马海江 组 员:依玛木 孙峰 依不拉因 刘太明(4)安全责任组负责人:刘福兵组 员:阿不力米提 张保元 阿杜阿卜 艾克拜尔(5)材料、成本控制 刘占国 闫慧三、劳动竞赛活动时间本次劳动竞赛活动时间为:7 月 5 日—9 月 3 日,活动期为 60 天。四、劳动竞赛基本内容(施工计划)本次劳动竞赛作为综合性劳动竞赛,主要涉及以下内容:工程进度、工程质量、安全生产、成本控制、技术创新、后勤保障及劳动纪律。一)、工程进度目标:大干 60 天,争先创佳绩,确保完成本项目全部工程内容。1、沥青面层:2024 年 7 月 20 日-8 月 20 日2、水稳基层:2024 年 6 月 30 日-8 月 10 日3、砂砾底基层:2024 年 6 月 26 日-7 月 28 日4、路基土方:2024 年 7 月 2 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大干“60天”施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
