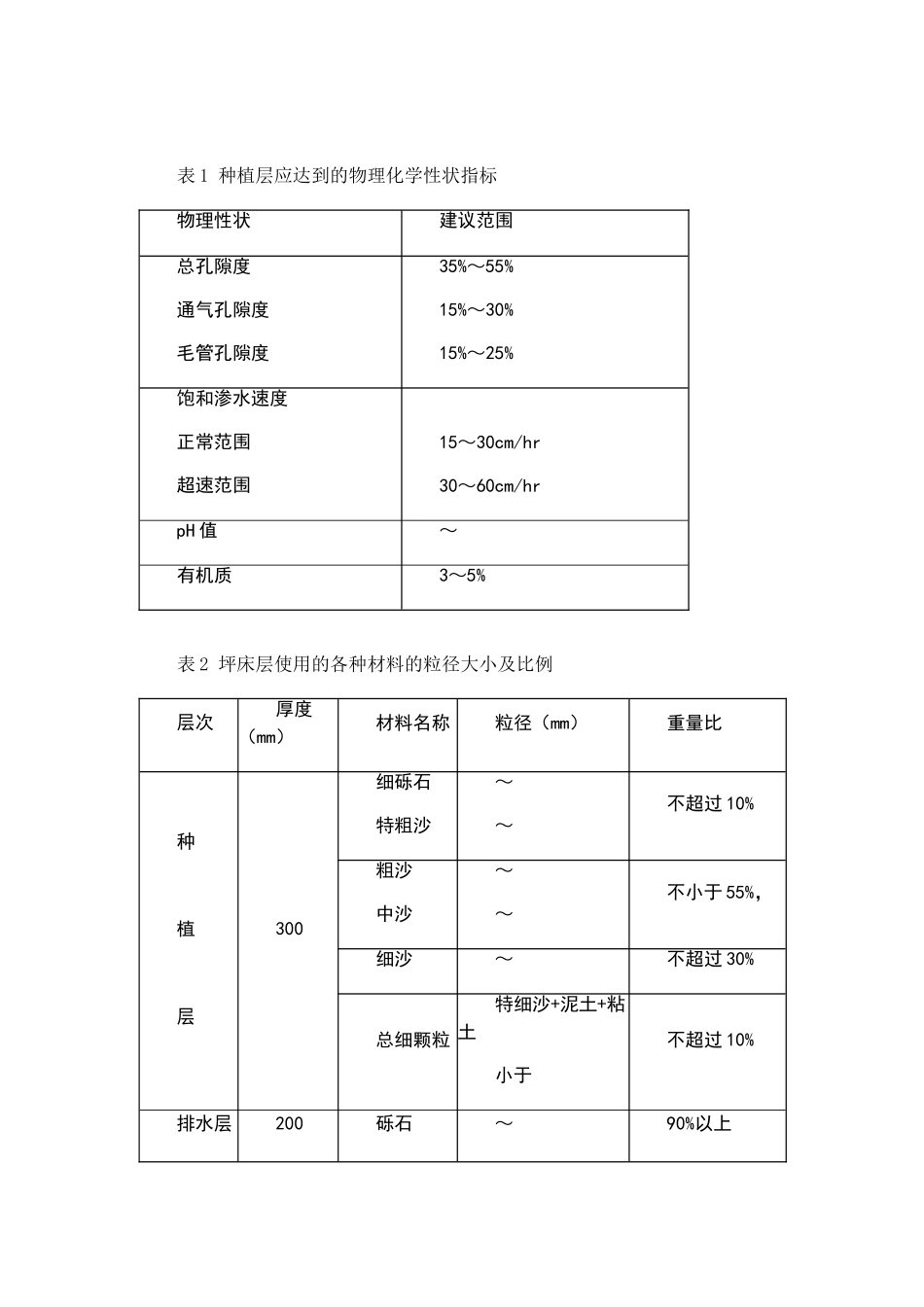

天然草坪施工方案主要工程项目的施工方案和技术措施:根据本工程项目的特点,我公司确定本工程以天然草层,盲沟及喷淋系统工程为基础,其它设施施工等配合施工的总原则,施工采纳平行流水,交叉作业的施工方案。1、施工准备:施工设备进场:重型机械设备分别用平板车运送到施工现场,中、小型施工设备用载重汽车送往施工场地。场地复测:根据业主提供的设计图、水准点和控制桩,对本工程进行复核测量,加密水准桩和建立测量控制网,并绘制基础开挖的横断面图,统计土方数量、编制施工方案,报监理工程师审查,做到准确无误的施工。临时设施:根据本工程所需,搭设租用相应的办公、生活、生产用房。与当地供电部门联系施工用电、生活用电电源和水源、架设线路和管道。如当地供电困难,项目自备发电机组,保障生产、生活用电。2、场地开挖:开挖土方、夯实:采纳挖土机开挖土方,运出后采纳 6-8 吨碾压机分层碾压,边湿水边碾压。开挖盲沟及安装喷淋系统:在进行盲沟施工时,沟底原土必须夯实,且应保障排水坡度为%的设计要求。安装半自动喷淋系统时,应注意预埋管道放坡,严格控制喷头标高,太高将影响使用,亦不美观,太低将不利于喷出水雾。铺级配碎石层:按设计厚度及放坡坡度平铺,既要保证坡度又要保证平整度。 3 测量放线:施工测量:施工过程中所有测量由专职测量员进行施工测量。测量定位放线成果经监理工程师和建设方现场管理人员复核认可并做好定位放线成果表。⑴ 平面定位放线 根据总平面图或建设方提供的坐标点采纳 J2 经纬仪、100m 钢尺等进行定位放线,定出跑道及足球场地的相应几何尺寸、控制桩,报监理工程师和建设方现场管理人员,经复核确认后采纳砼固定保护,永久性控制桩采纳金属防腐控制桩,建立施工平面控制网,平面控制网应在周围永久性建筑物上做好标志以备平面几何尺寸的复核和核对。⑵ 轴线校测 为了保证各部分基线的位置正确,用经纬仪把基线校测到各基础施工面,作为施工基础控制依据并有明显标志,以备复核。⑶ 标高控制施工现场设二个永久性水准点,采纳闭合水准路线建立高程控制网,用于基础施工各部位的高程控制基点。4 天然草场地施工采纳“种植层+隔离层+碎石排水层+盲沟管道排水”坪床结构,见图 1。技术参数如下:种植层厚度 300mm:由沙、土壤改良剂、肥料等材料混合构成。纯沙≥80%,土壤改良剂≥10%,复合肥(N-P-K=15-15-15)施量 250g/m2隔离层采纳孔径 1mm 的尼龙网碎石排水层厚 200mm盲...
