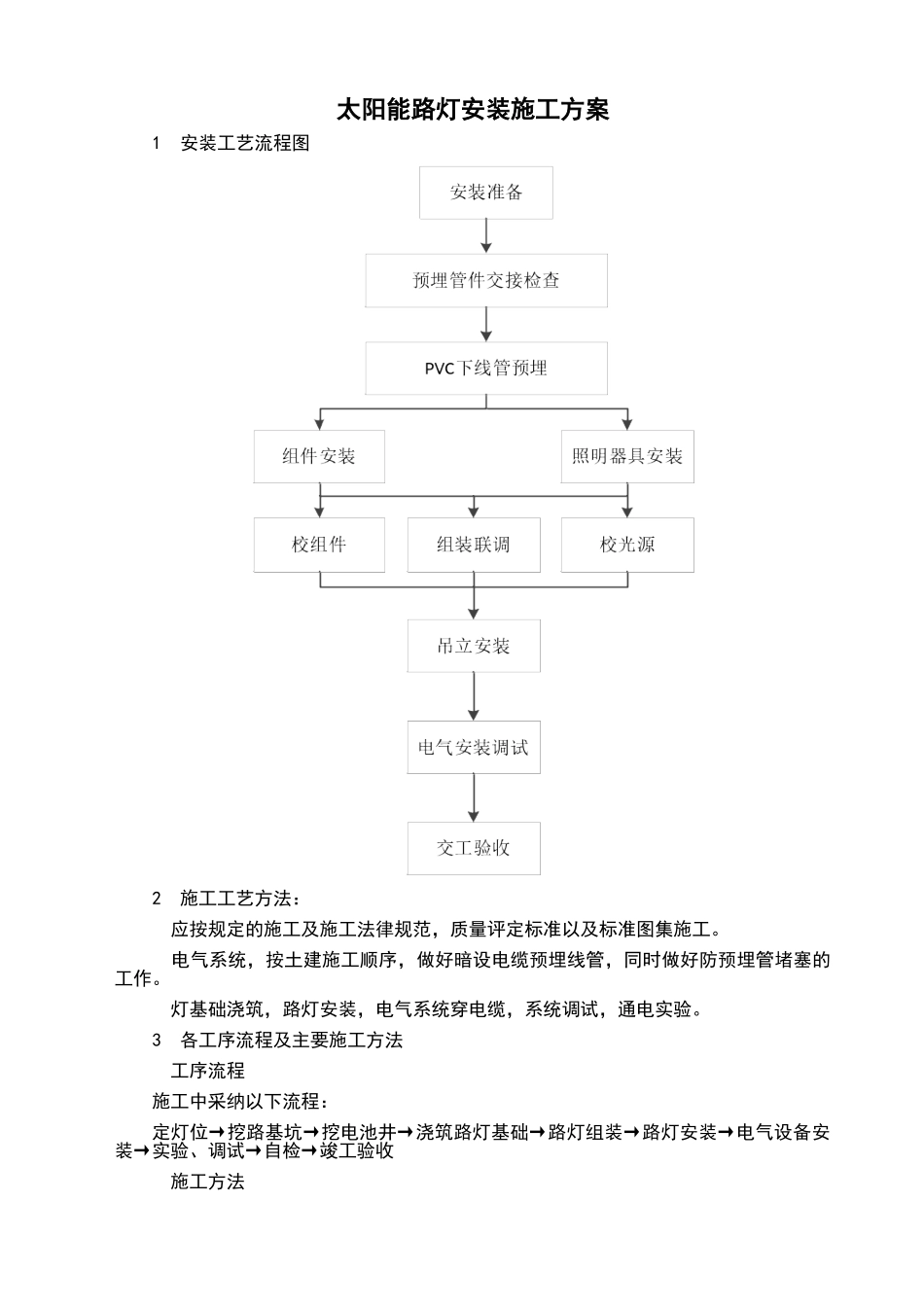

太阳能路灯安装施工方案1 安装工艺流程图2 施工工艺方法: 应按规定的施工及施工法律规范,质量评定标准以及标准图集施工
电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作
灯基础浇筑,路灯安装,电气系统穿电缆,系统调试,通电实验
3 各工序流程及主要施工方法 工序流程施工中采纳以下流程:定灯位→挖路基坑→挖电池井→浇筑路灯基础→路灯组装→路灯安装→电气设备安装→实验、调试→自检→竣工验收 施工方法 定灯位:根据施工图及现场情况,以灯位间距为 35 米为基准确定路灯安装位置 挖灯基坑及电池井:以图纸为基础,在路灯基础位置挖路灯基坑,电池井

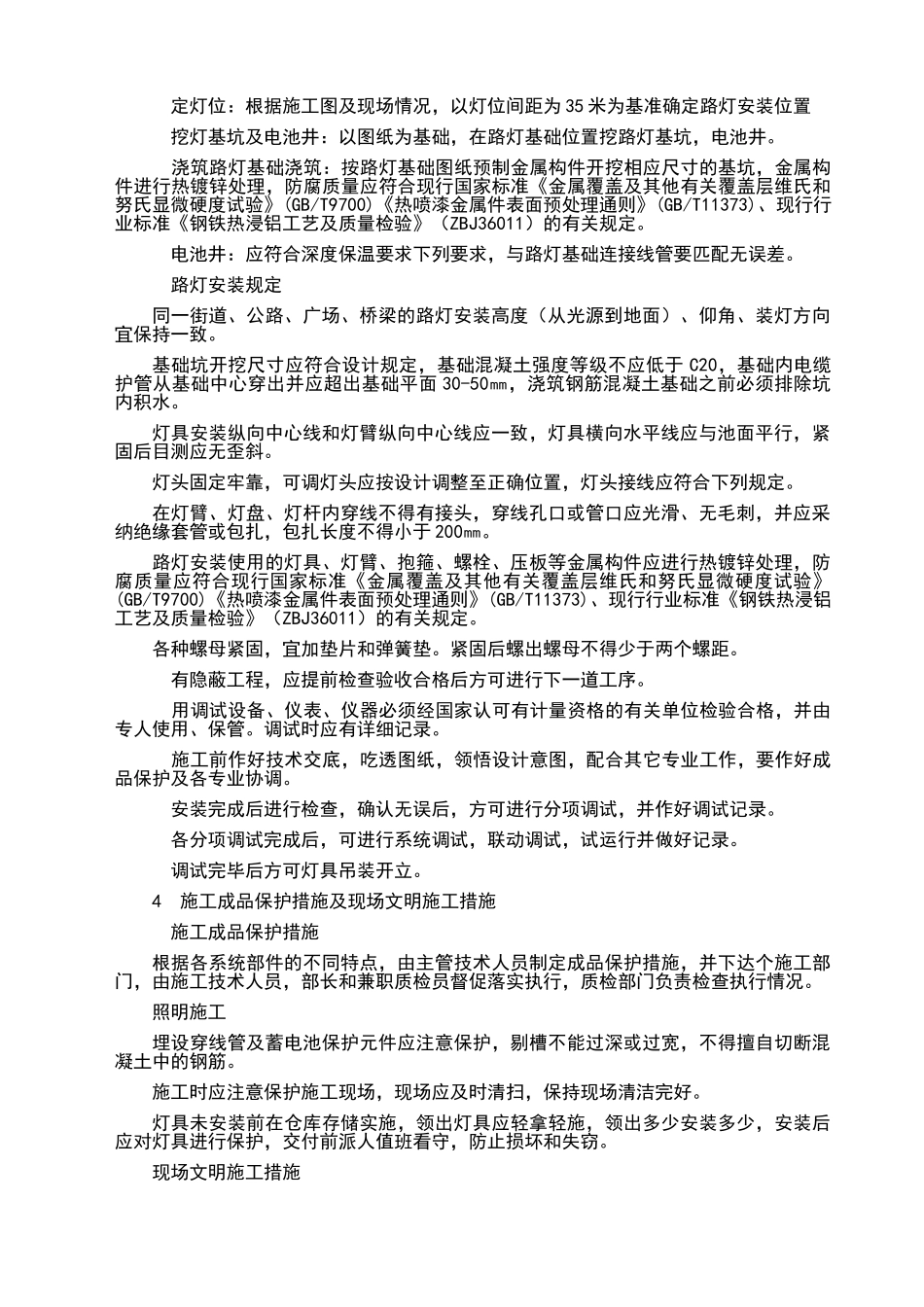

浇筑路灯基础浇筑:按路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)《热喷漆金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定
电池井:应符合深度保温要求下列要求,与路灯基础连接线管要匹配无误差
路灯安装规定同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致
基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于 C20,基础内电缆护管从基础中心穿出并应超出基础平面 30-50㎜,浇筑钢筋混凝土基础之前必须排除坑内积水
灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与池面平行,紧固后目测应无歪斜
灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定
在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采纳绝缘套管或包扎,包扎长度不得小于 200㎜
路灯安装使用的灯具、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆
